工地播报
2026-01-07 星期三
工作内容:
主材工程-开关插座安装已完工。
竣工总进度:90%。
施工人员:郭子明。
【明日播报】
2026-01-08停工,
停工原因:等待主材安装-洁具马桶安装。
预计恢复日期:2026-01-08。
2026-01-03 星期六
工作内容:
主材工程-木门安装已完工。
竣工总进度:85%。
施工人员:厂家安装。
【明日播报】
工作内容:
主材工程-开关插座安装。
施工人员:王恩杰。
2025-12-24 星期三
工作内容:
主材工程-暖气安装已完工。
竣工总进度:85%。
施工人员:厂家安装。
【明日播报】
工作内容:
主材工程-灯具安装
主材工程-开关插座安装
主材工程-阀门安装。
施工人员:厂家安装。
2025-12-24 星期三
工作内容:

主材工程-做美缝已完工。
竣工总进度:85%。
施工人员:厂家安装。
【明日播报】
工作内容:
主材工程-暖气安装。
施工人员:厂家安装。
2025-12-14 星期日
工作内容:
油工工程-滚刷两面漆已完工
油工工程-清理垃圾已完工。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
2025-12-15停工,
停工原因:等待主材安装-做美缝。
预计恢复日期:2025-12-20。
2025-12-13 星期六
工作内容:
油工工程-滚刷两面漆还需1天。
竣工总进度:80%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-清理垃圾。
施工人员:胡步宣。
2025-12-08 星期一
工作内容:
油工工程-墙顶面打磨砂纸还需1天。
竣工总进度:75%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸
油工工程-墙顶面滚刷底漆。
施工人员:胡步宣。
2025-12-06 星期六
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:75%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-12-05 星期五
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:75%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-12-04 星期四
工作内容:
油工工程-刮第一遍腻子已完工
油工工程-粘贴石膏线还需1天。
竣工总进度:75%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子
油工工程-粘贴石膏线。
施工人员:胡步宣。
2025-12-01 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需1天
油工工程-刮第一遍腻子还需1天。
竣工总进度:70%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:胡步宣。
2025-11-29 星期六
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:70%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:胡步宣。
2025-11-27 星期四
工作内容:

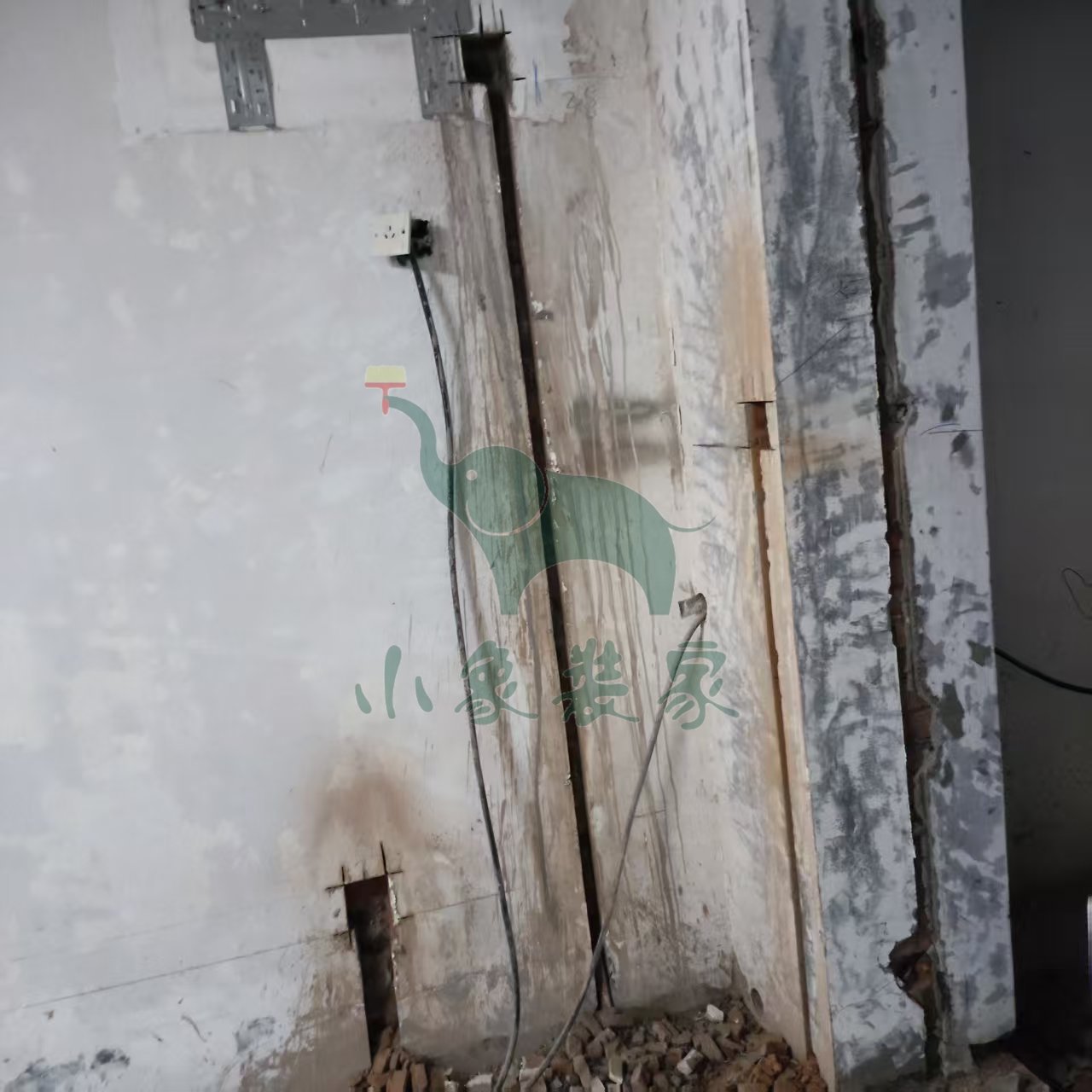

木工工程-木工弹线、吊筋支架、龙骨已完工
木工工程-封石膏板已完工
木工工程-龙骨隔断已完工
木工工程-做窗帘盒已完工。
竣工总进度:65%。
施工人员:郭 涛、张东峰。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-石膏板吊顶修补阳角。
施工人员:胡步宣。
2025-11-26 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需2天。
竣工总进度:60%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平。
施工人员:胡步宣。
2025-11-18 星期二
工作内容:

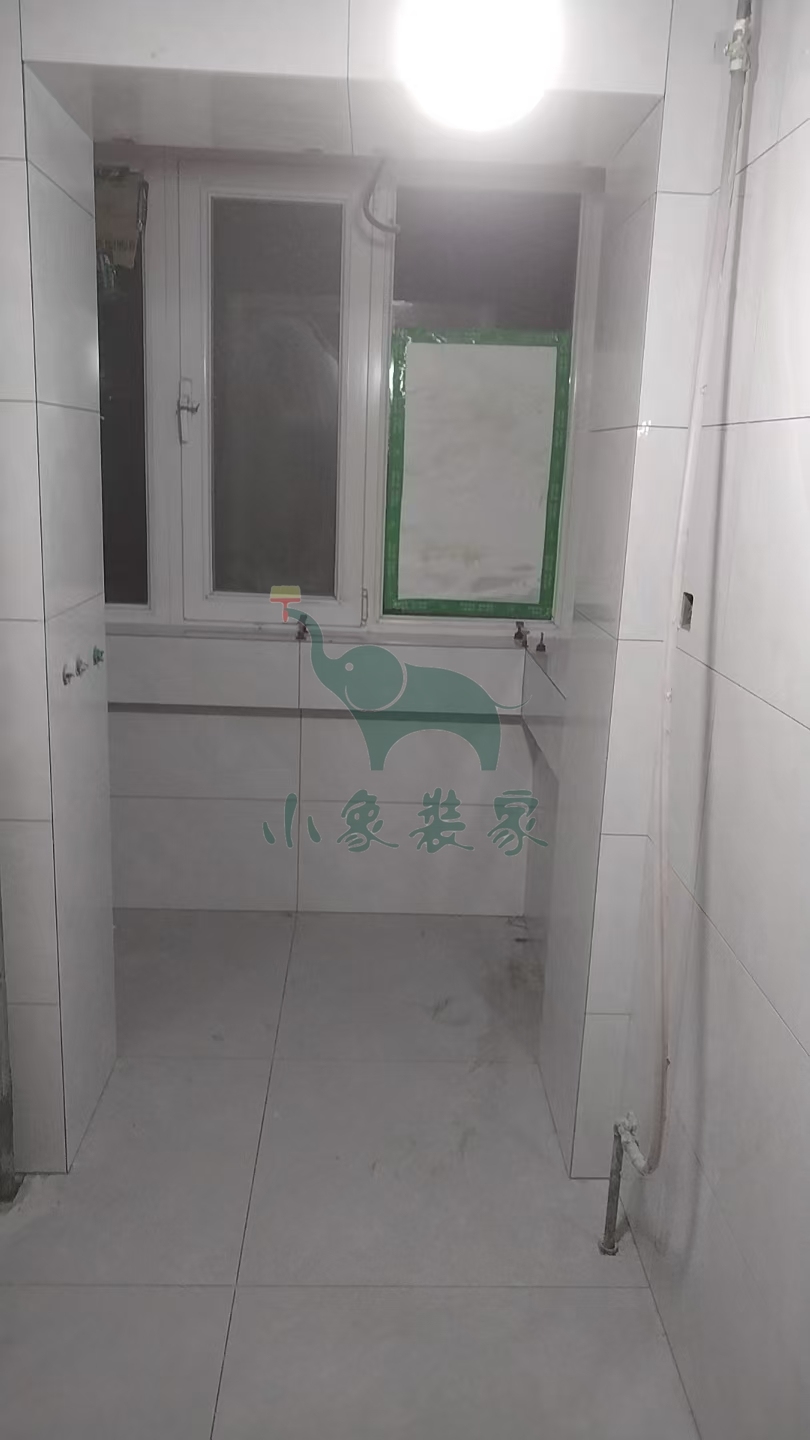

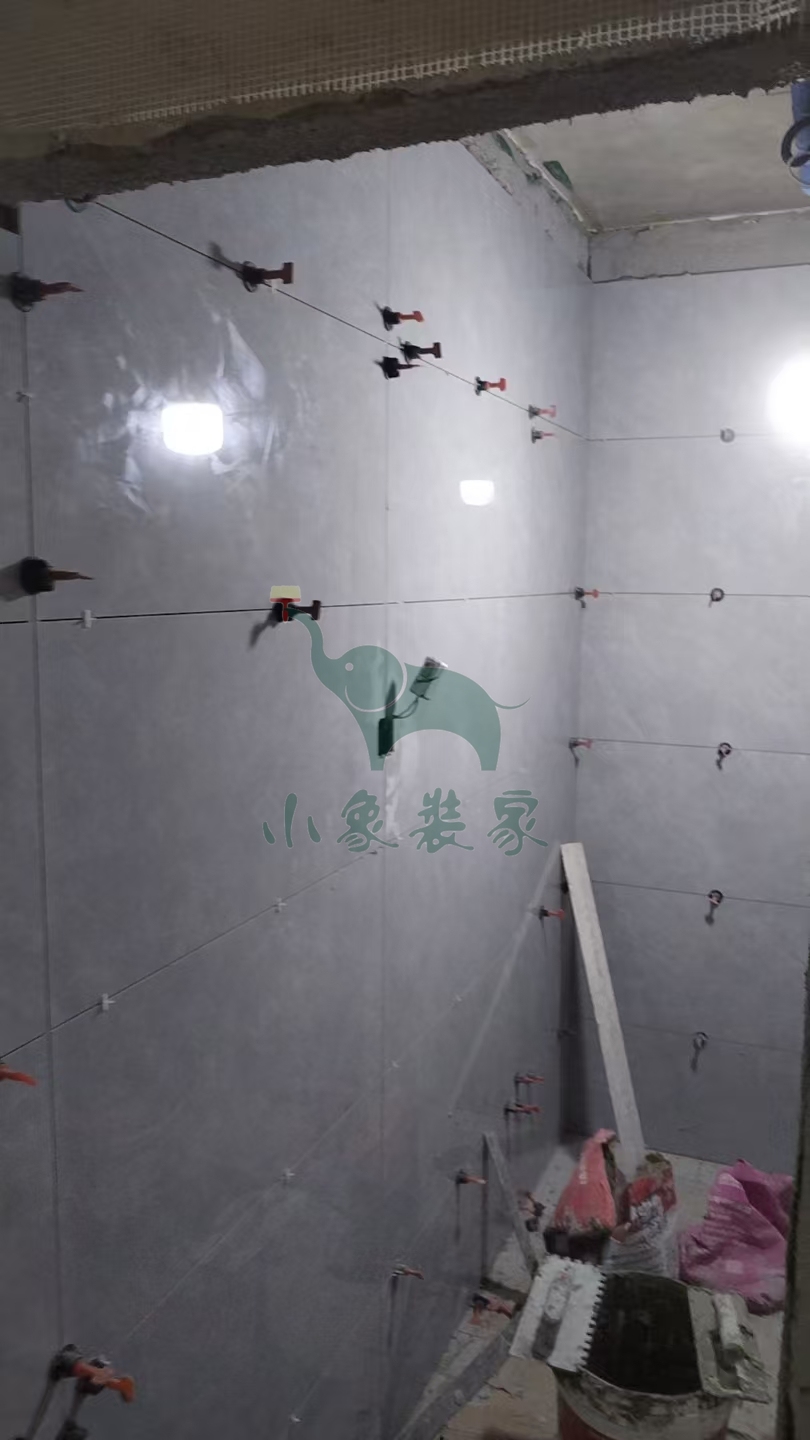

瓦工工程-卫生间墙砖铺贴已完工
瓦工工程-铺贴大地砖已完工。
竣工总进度:55%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-保护地面砖。
施工人员:郭涛。
2025-11-17 星期一
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:50%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:张国东。
2025-11-14 星期五
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:50%。
施工人员:张国东。
【明日播报】
2025-11-15停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-17。
2025-11-13 星期四
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:50%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:张国东。
2025-11-12 星期三
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:50%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:张国东。
2025-11-10 星期一
工作内容:
瓦工工程-厨房地砖铺贴已完工
瓦工工程-铺贴大地砖还需1天。
竣工总进度:45%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:张国东。
2025-11-08 星期六
工作内容:

瓦工工程-滚刷第二遍防水已完工
瓦工工程-铺贴大地砖还需3天。
竣工总进度:45%。
施工人员:张国东。
【明日播报】
2025-11-09停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:
瓦工工程-滚刷第二遍防水已完工
瓦工工程-铺贴大地砖还需3天
瓦工工程-滚刷地面第三遍防水还需1天。
竣工总进度:45%。
施工人员:张国东。
【明日播报】
2025-11-08停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:
瓦工工程-滚刷第一遍防水已完工
瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工。
竣工总进度:45%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水。
施工人员:张国东。
2025-11-05 星期三

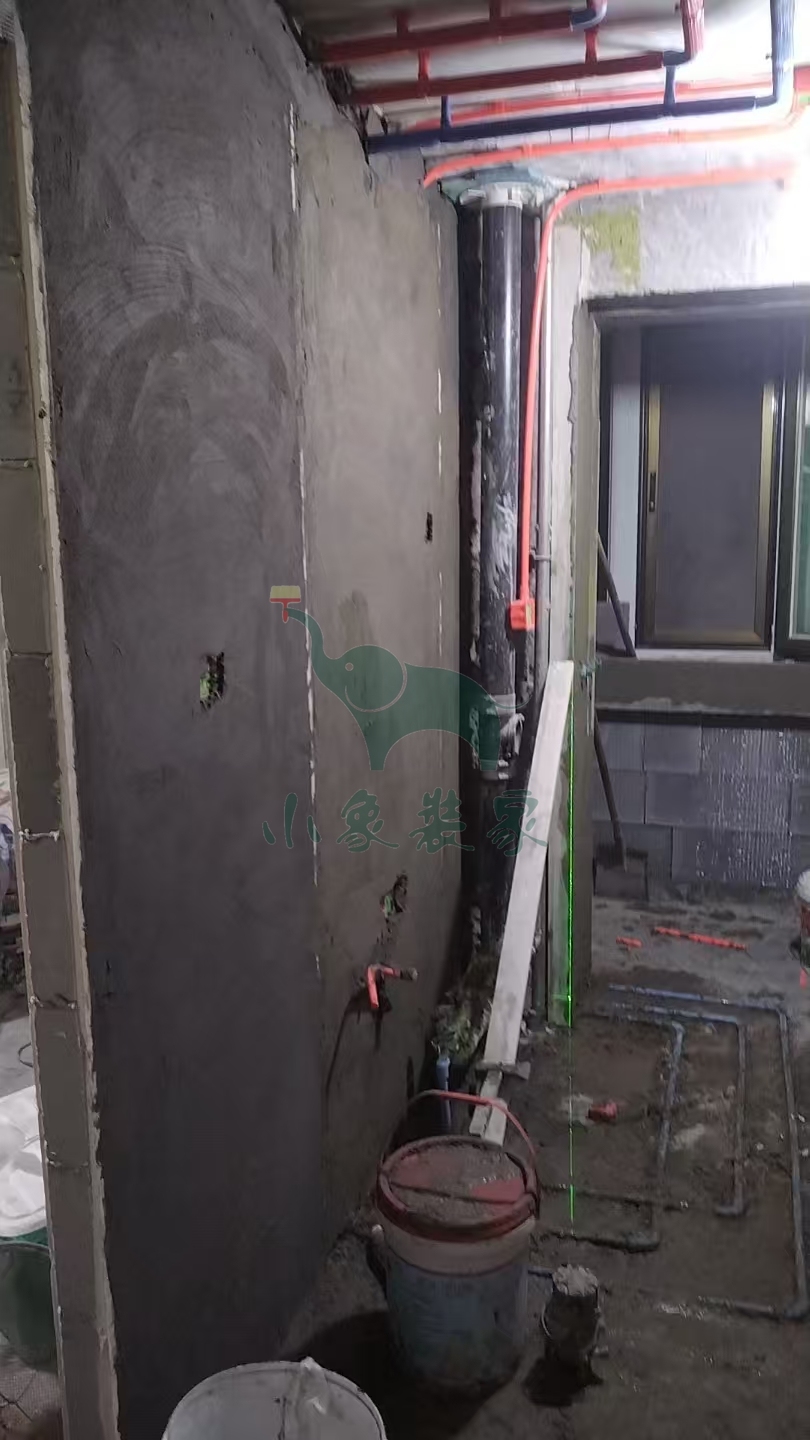

工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天。
竣工总进度:45%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:张国东。
2025-11-04 星期二
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天。
竣工总进度:45%。
施工人员:张国东。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:张国东。
2025-11-03 星期一
工作内容:

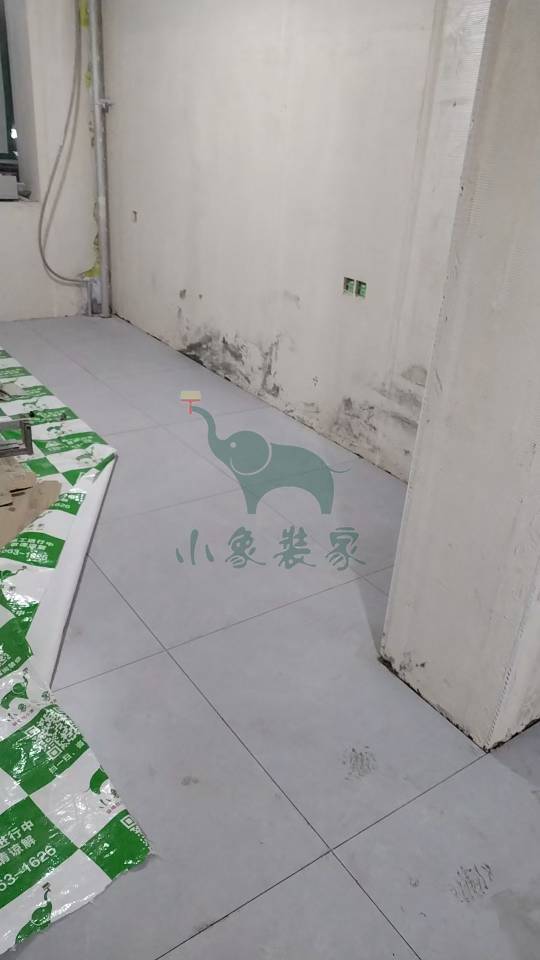

油工工程-墙面、顶面石膏找平已完工
油工工程-墙面网络布工程已完工。
竣工总进度:45%。
施工人员:王文军。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:郭留建。
2025-10-31 星期五

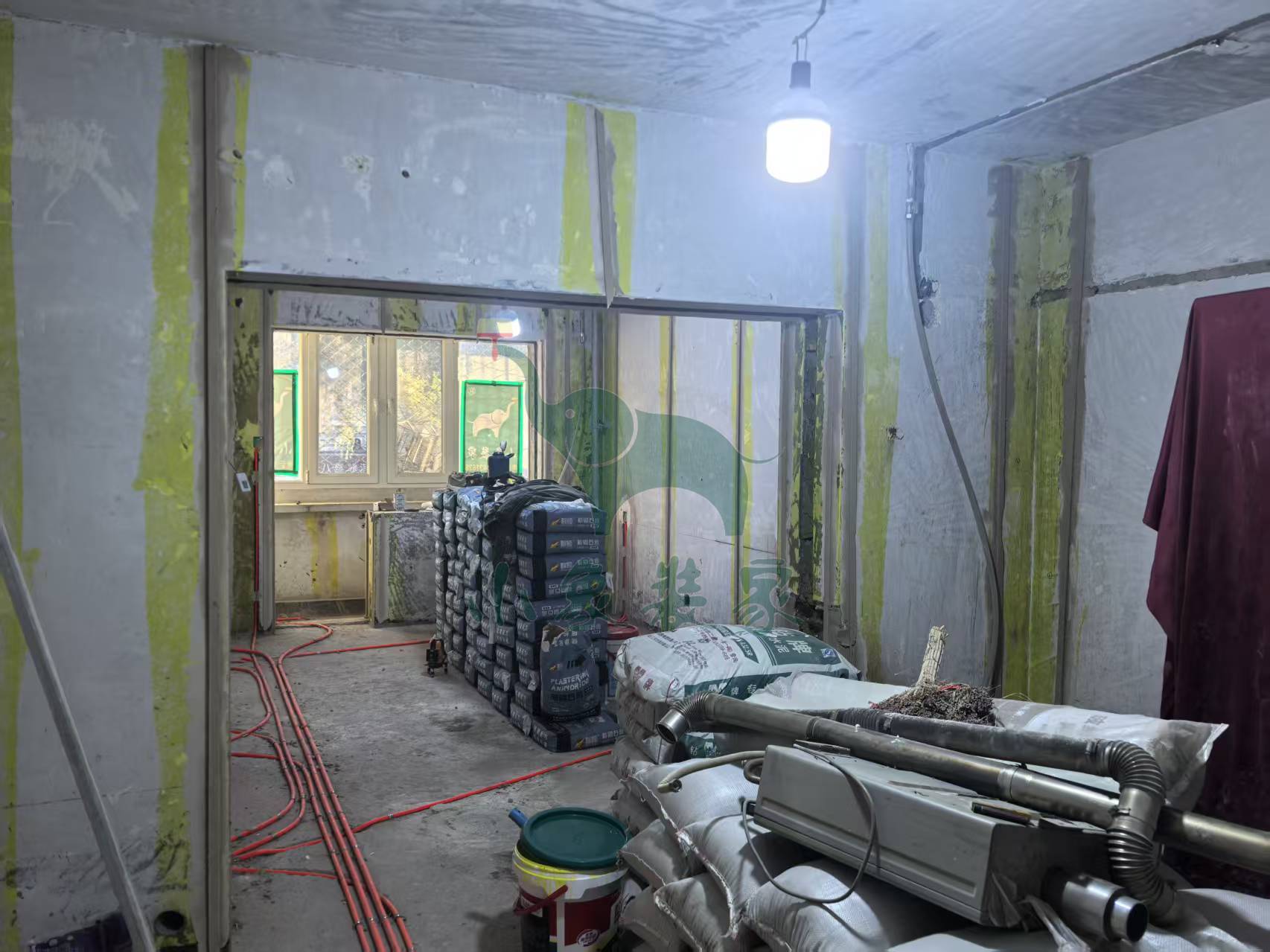

工作内容:

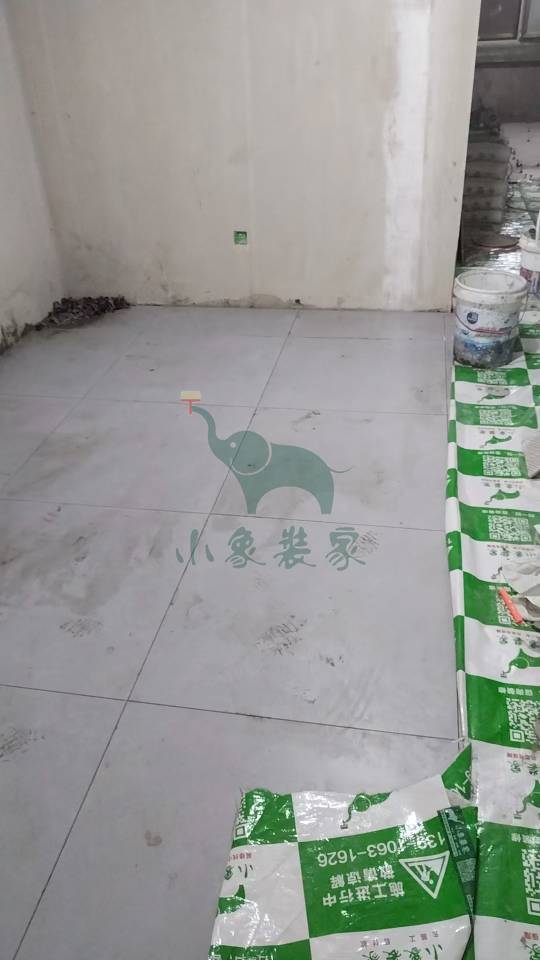

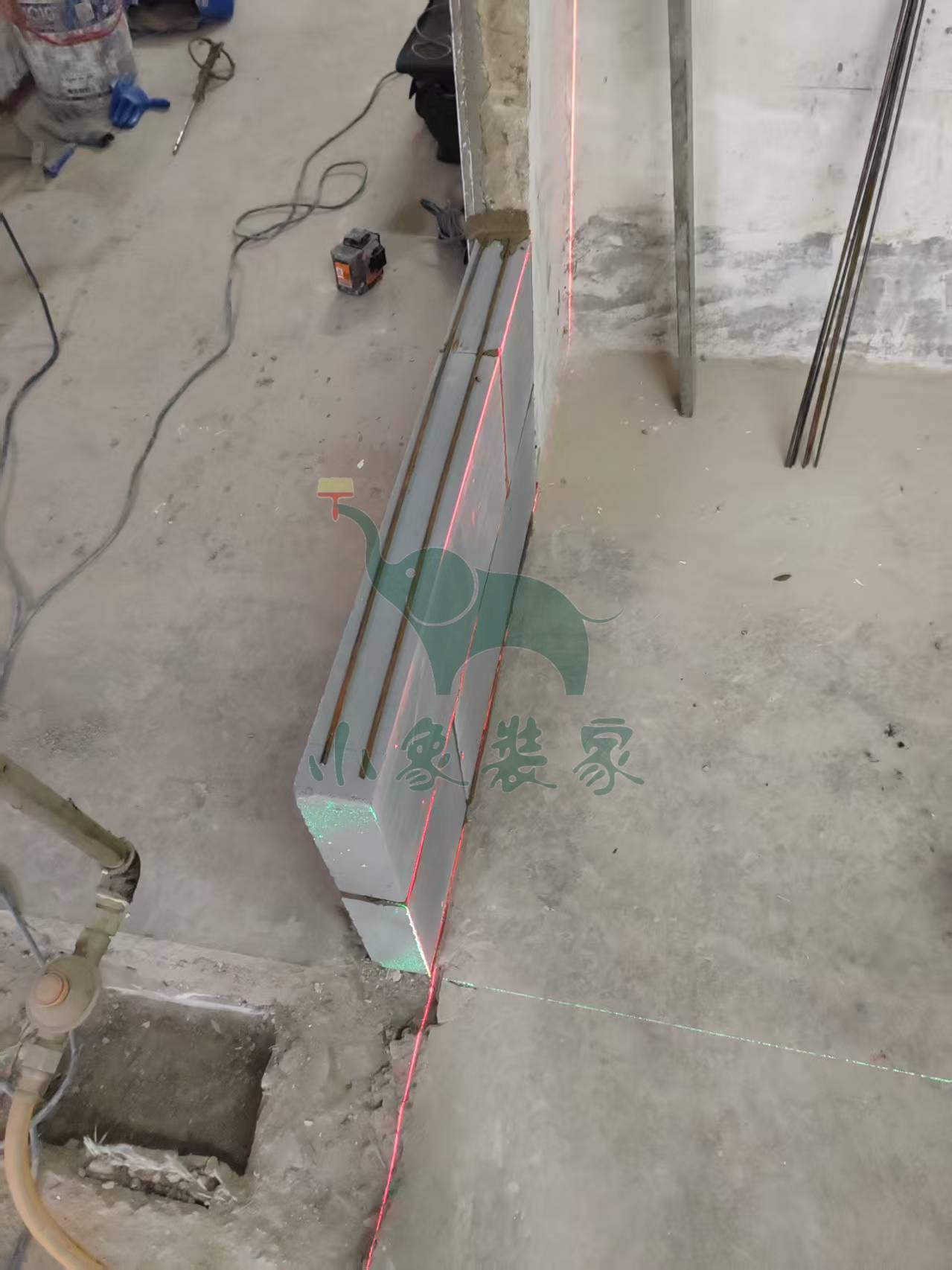

油工工程-冲筋打点已完工。
竣工总进度:45%。
施工人员:王文军。
【明日播报】
2025-11-01停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-03。
2025-10-30 星期四
工作内容:
水电工程-水电完工已完工

水电工程-清理垃圾已完工
水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:王恩杰。
【明日播报】
工作内容:
油工工程-冲筋打点。
施工人员:王文军。
2025-10-29 星期三
工作内容:

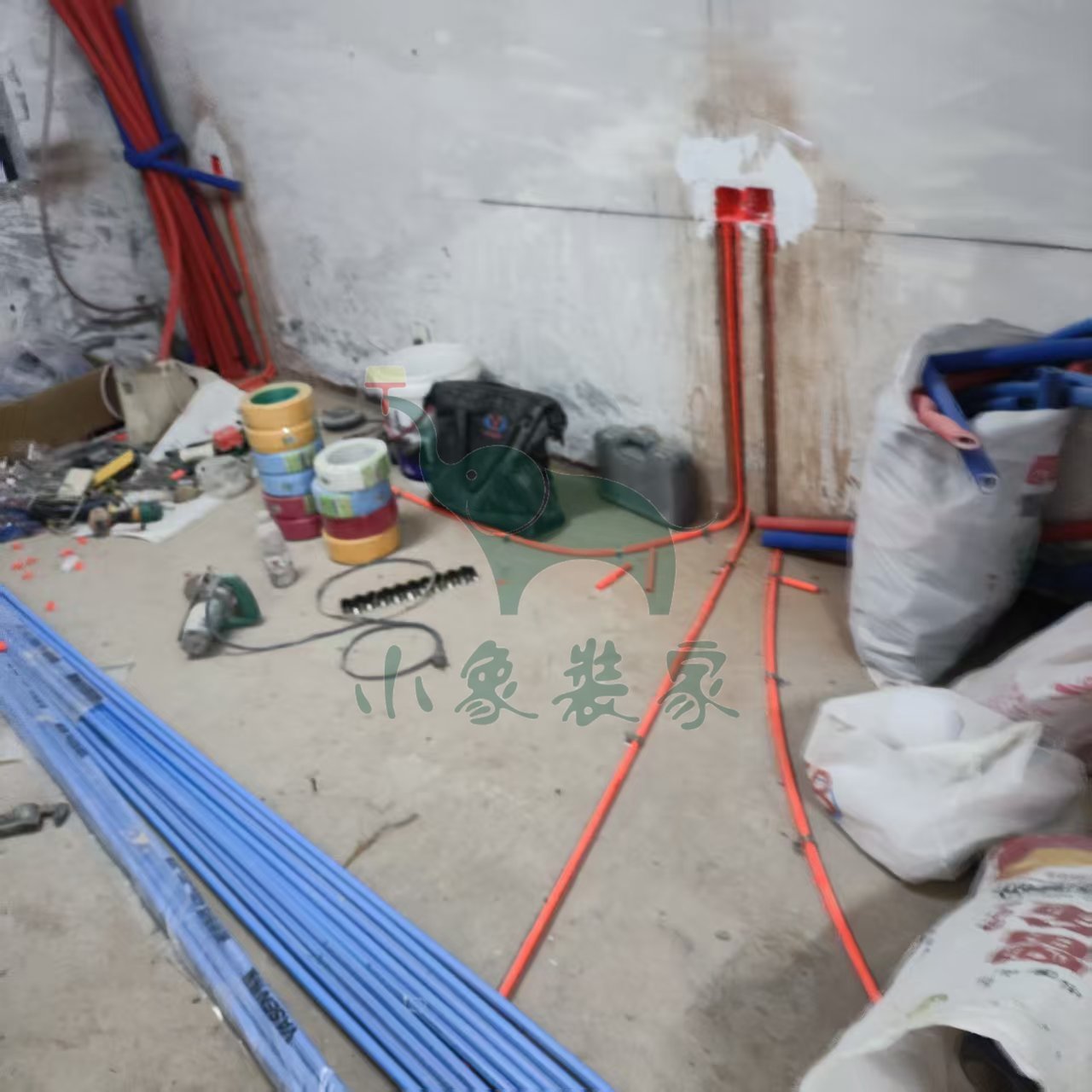

水电工程-水管焊接已完工
水电工程-水电管固定打卡已完工
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:40%。
施工人员:王恩杰。
【明日播报】
工作内容:

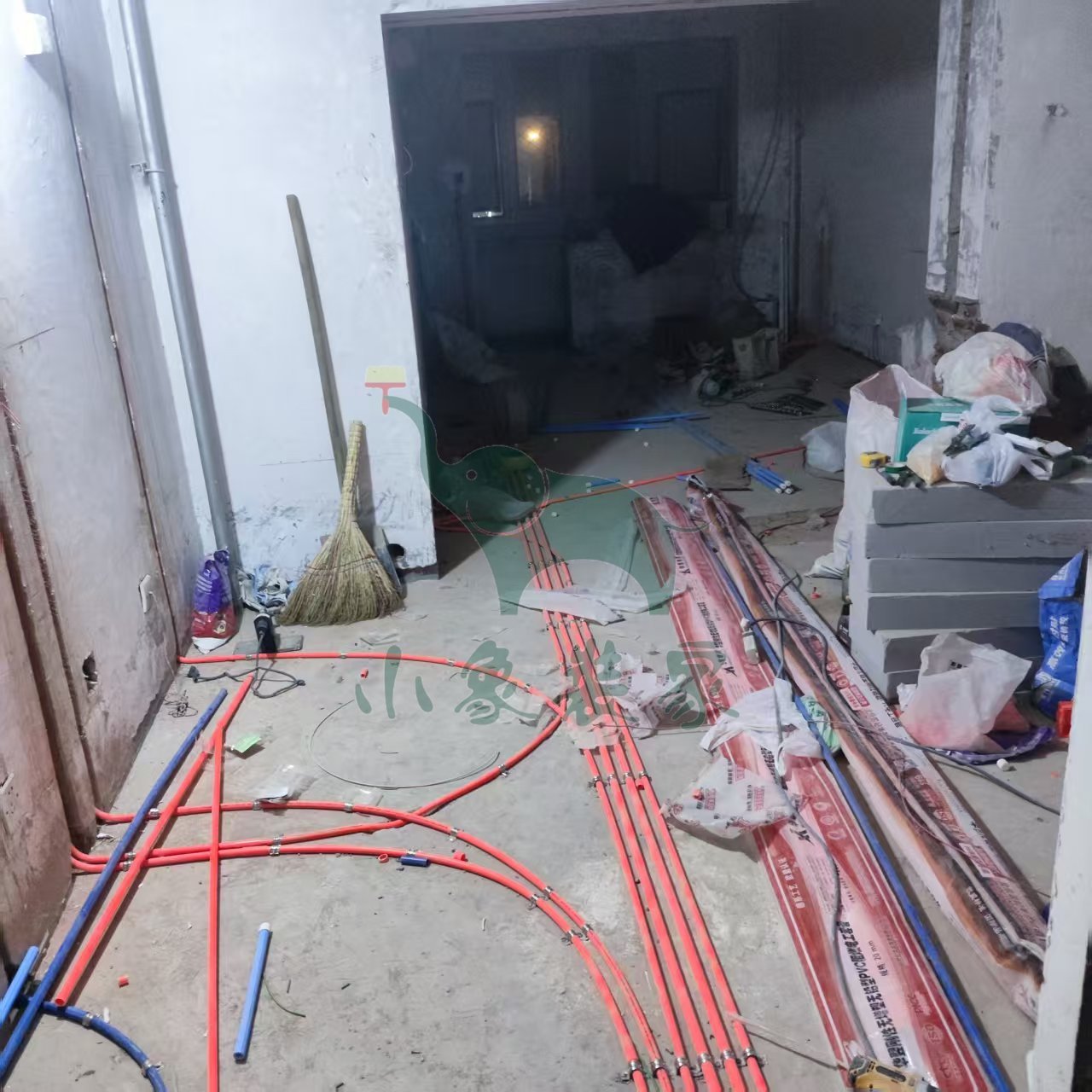

水电工程-水管厂家打压。
施工人员:厂家安装。
2025-10-28 星期二
工作内容:

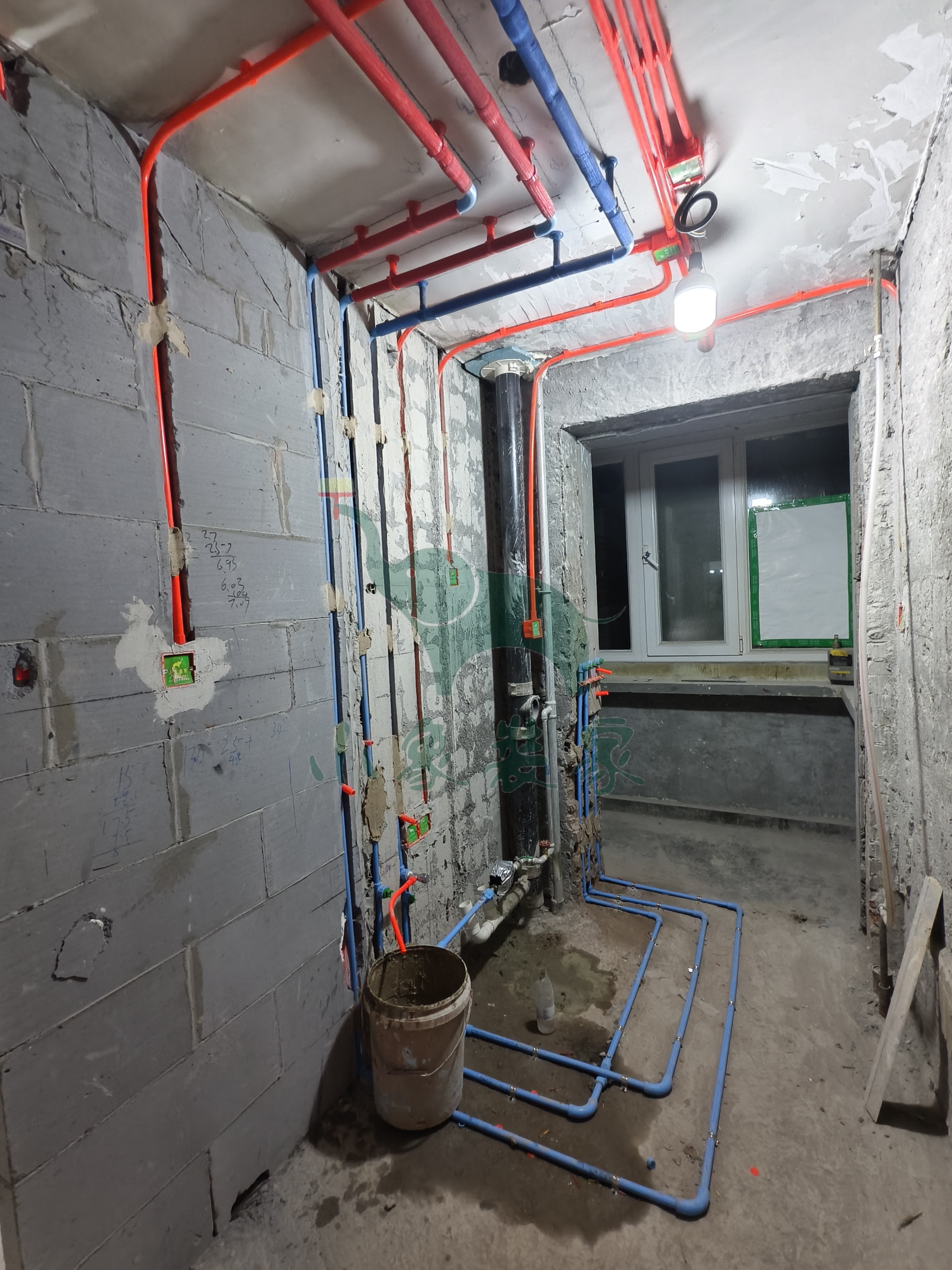

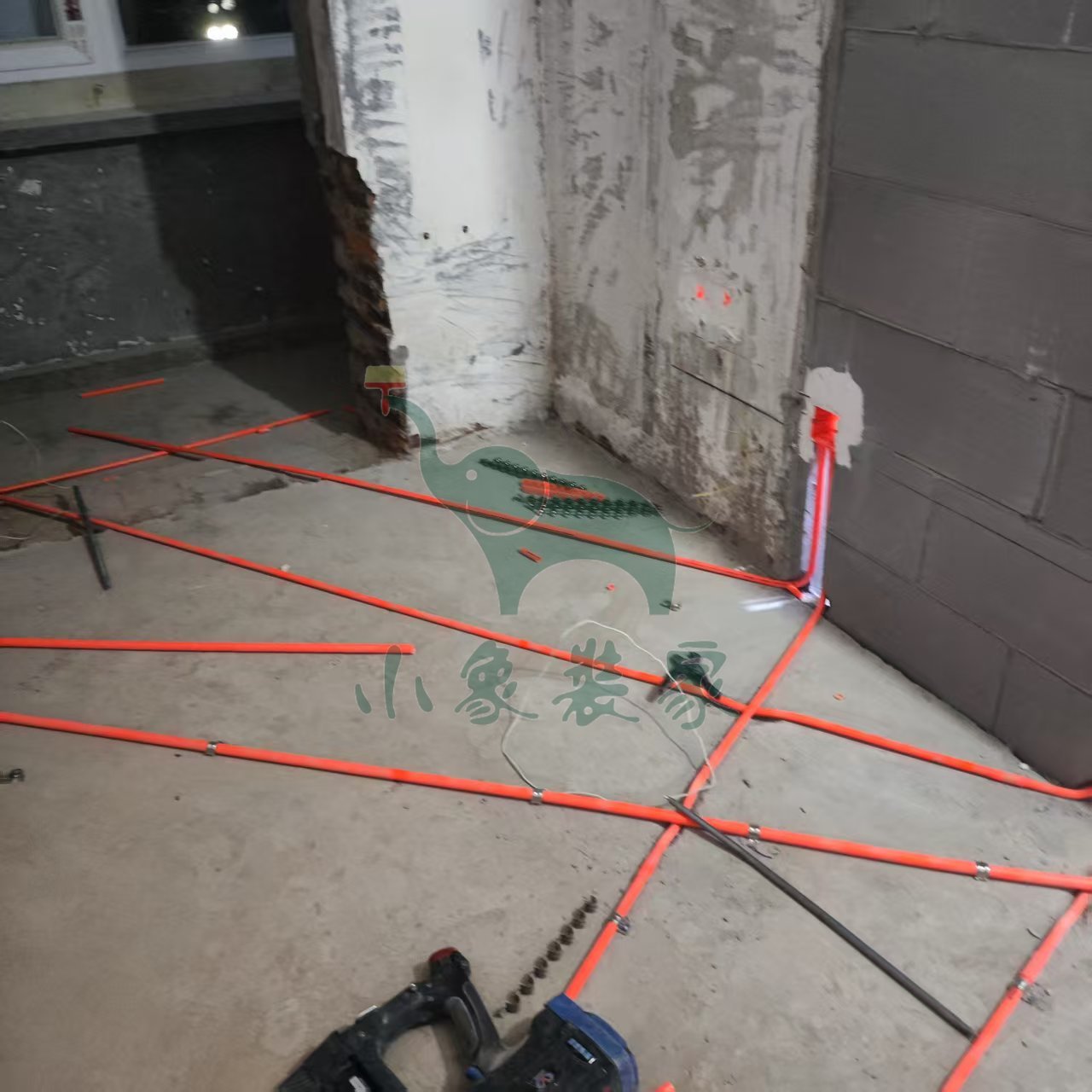

水电工程-电线布管还需1天
水电工程-水电管固定打卡还需1天
水电工程-水电完工还需1天。
竣工总进度:35%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-水管焊接
水电工程-水电管固定打卡
水电工程-水电完工
水电工程-清理垃圾。
施工人员:王恩杰。
2025-10-27 星期一
工作内容:

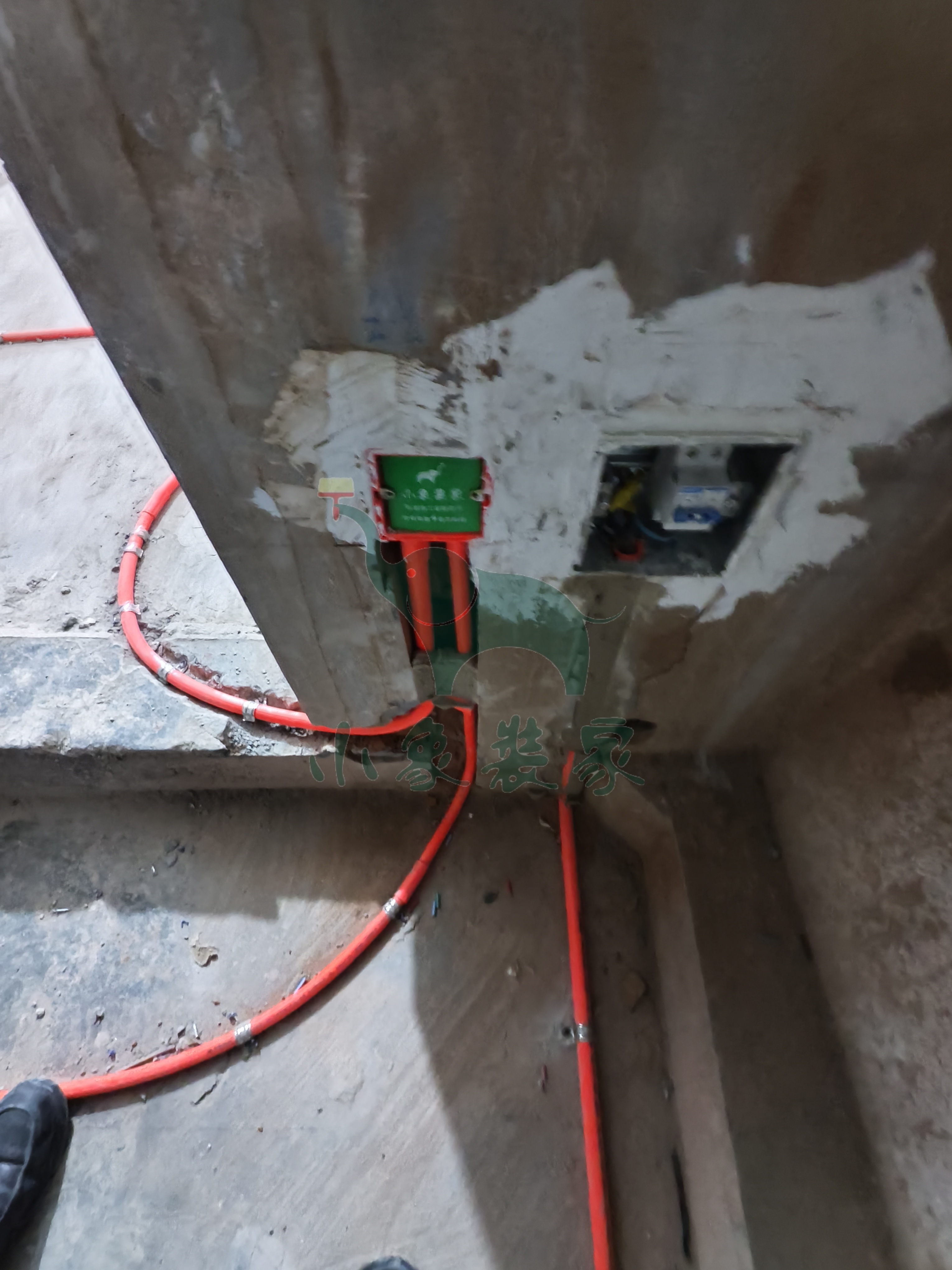

水电工程-强弱电箱还需1天
水电工程-电盒安装还需1天
水电工程-电线布管还需1天。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-水管焊接
水电工程-水电管固定打卡。
施工人员:王恩杰。
2025-10-25 星期六
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电盒安装
水电工程-电线布管。
施工人员:王恩杰。
2025-10-17 星期五
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:20%。
施工人员:户银善。
【明日播报】
2025-10-18停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-20。
2025-10-14 星期二
工作内容:
拆除工程-拆除厨房墙地砖已完工

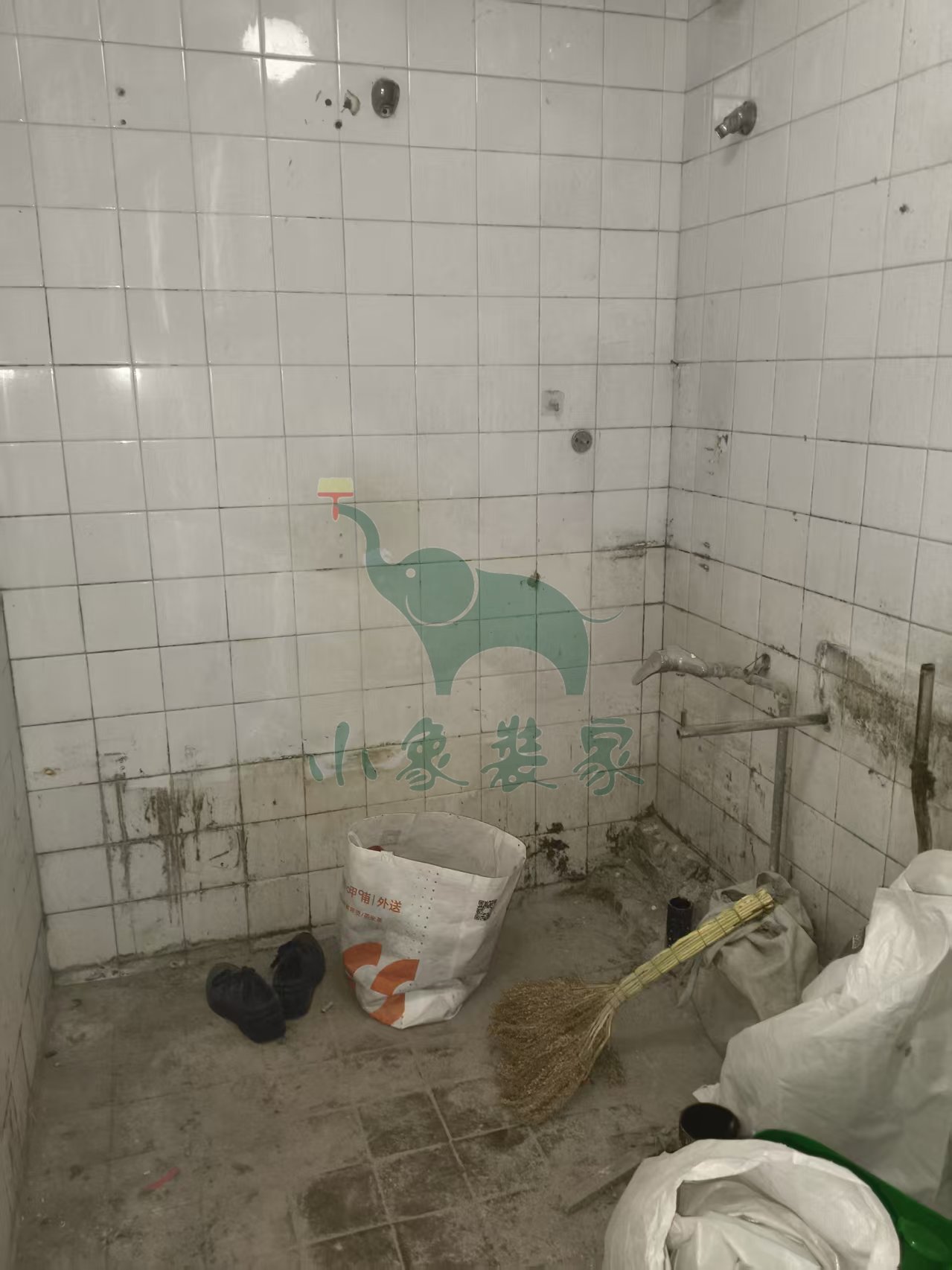

拆除工程-拆除卫生间墙地砖已完工
拆除工程-清运垃圾已完工。
竣工总进度:15%。
施工人员:夏文宗。
【明日播报】
2025-10-15停工,
停工原因:天气原因-其它。
预计恢复日期:2025-10-16。
2025-10-13 星期一
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:10%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-拆除卫生间墙地砖
拆除工程-清运垃圾。
施工人员:夏文宗。
2025-10-12 星期日
工作内容:

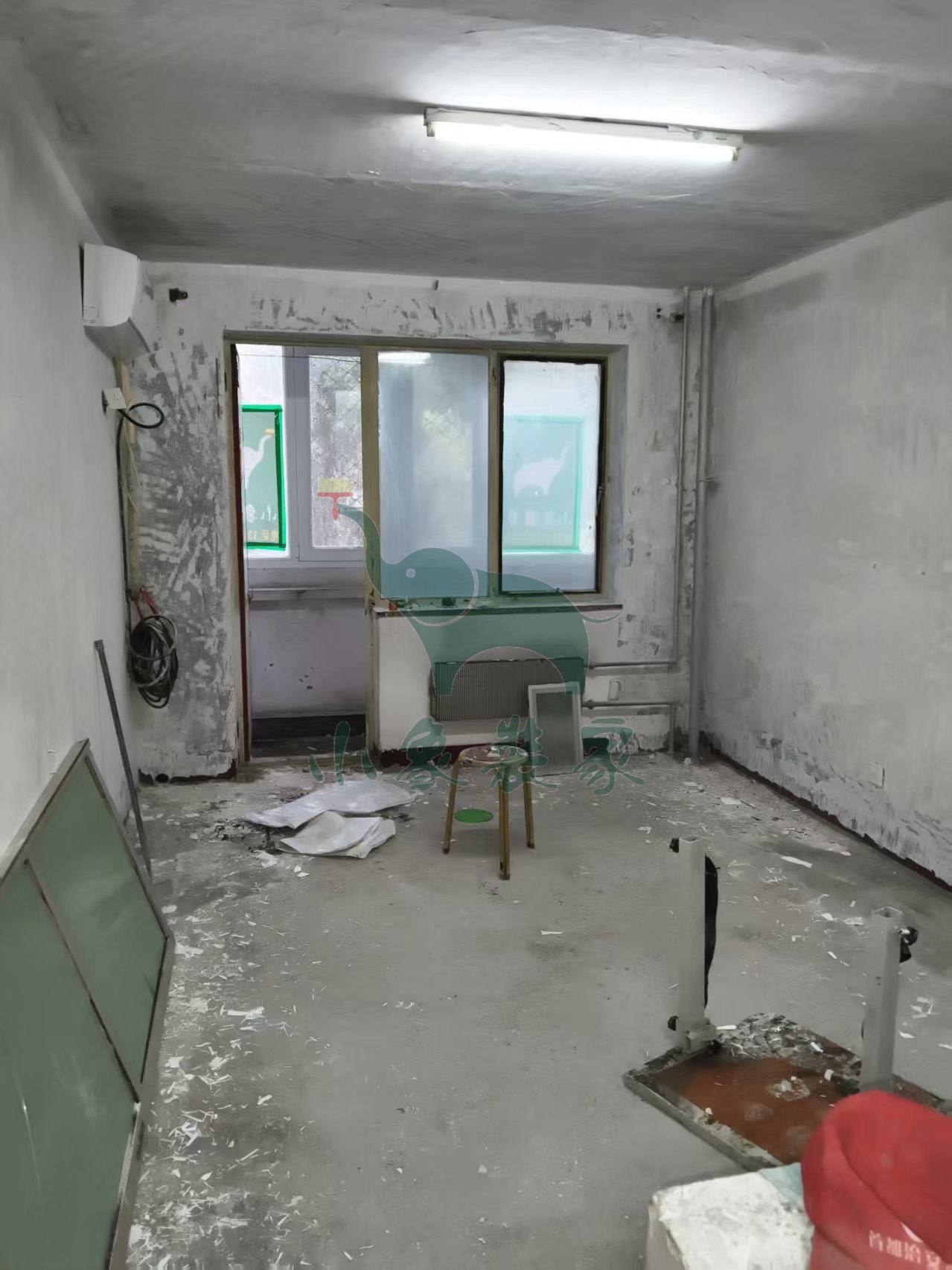

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工。
竣工总进度:10%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:夏文宗。
2025-10-11 星期六
工作内容:
拆除工程-拆除大地砖、木地板还需2天
拆除工程-拆除厨房墙地砖还需2天
拆除工程-拆除卫生间墙地砖还需2天。
竣工总进度:5%。
施工人员:夏文宗。
【明日播报】
2025-10-12停工,
停工原因:物业原因-物业手续/许可证未办理。
预计恢复日期:2025-10-13。
2025-10-10 星期五
工作内容:
拆除工程-拆除衣柜、柜子还需1天
拆除工程-拆除旧家具还需1天。
竣工总进度:0%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
拆除工程-拆除衣柜、柜子
拆除工程-拆除旧家具。
施工人员:夏文宗。
2025-09-16 星期二
工作内容:
木工工程-龙骨隔断已完工。
竣工总进度:0%。
施工人员:张东峰。

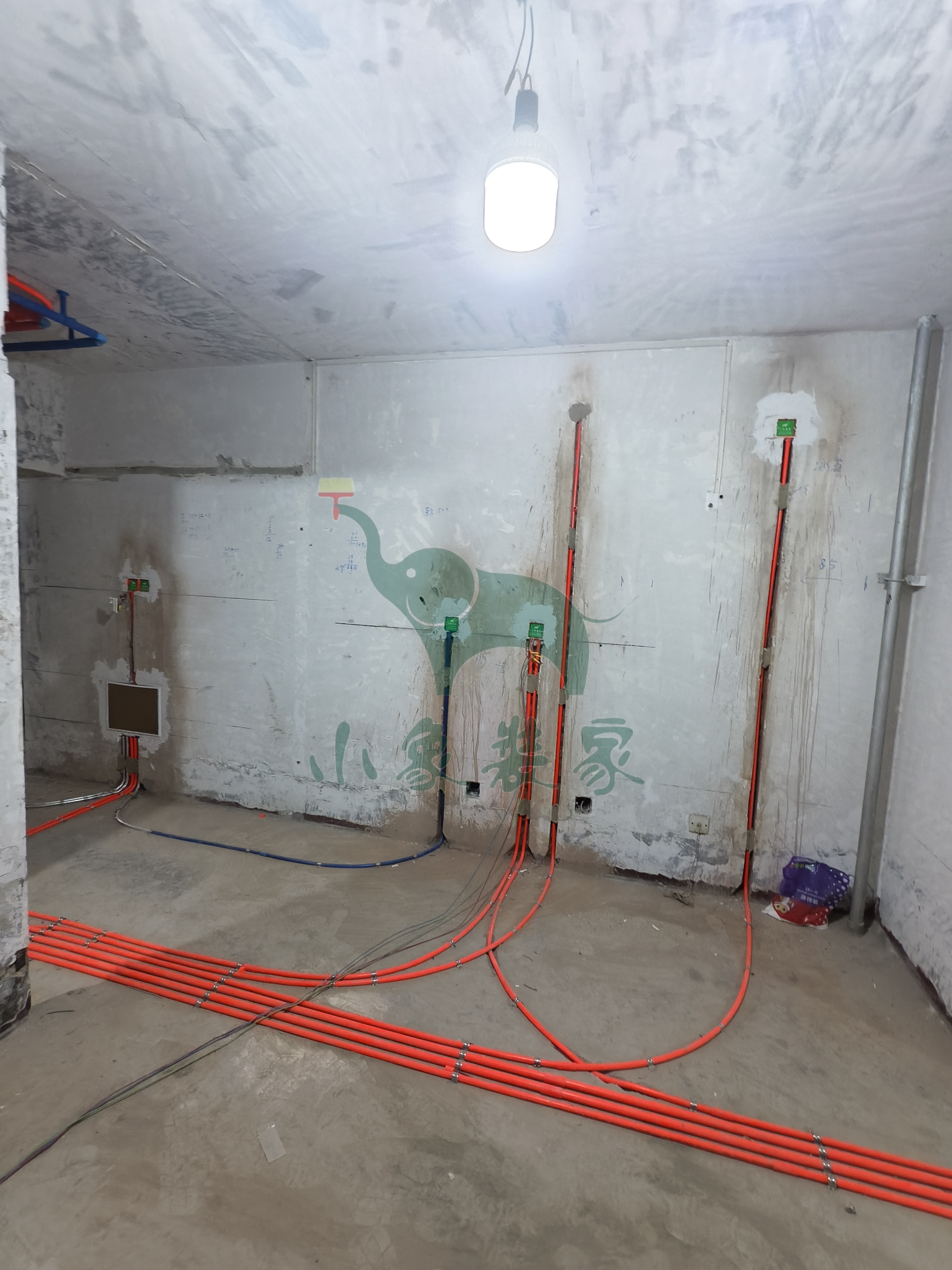

补充说明:地下室。
2025-09-16 星期二
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工。
竣工总进度:0%。
施工人员:夏文宗。
【明日播报】
工作内容:
木工工程-龙骨隔断。
施工人员:张东峰。
