地址
丰台区 昌宁大厦
业主
杨总
工长
郭 涛
装修类型
整装
面积户型
600.00㎡|一层
工地播报
2026-01-22 星期四
工作内容:

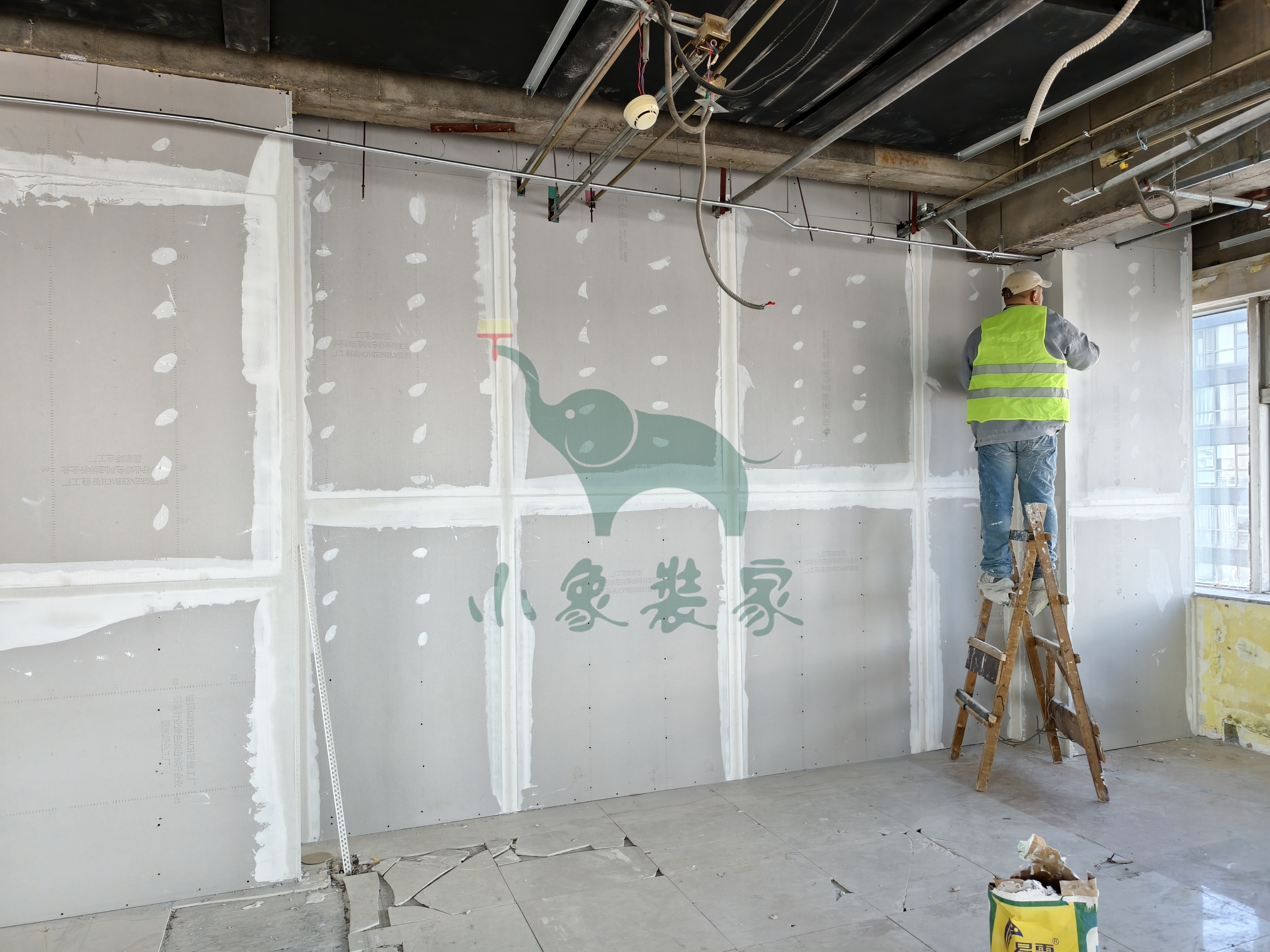

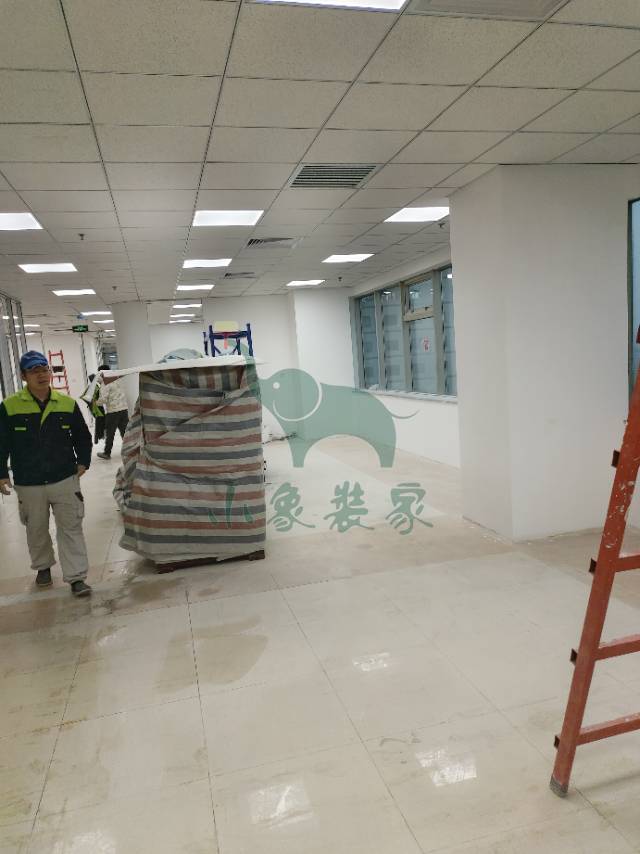

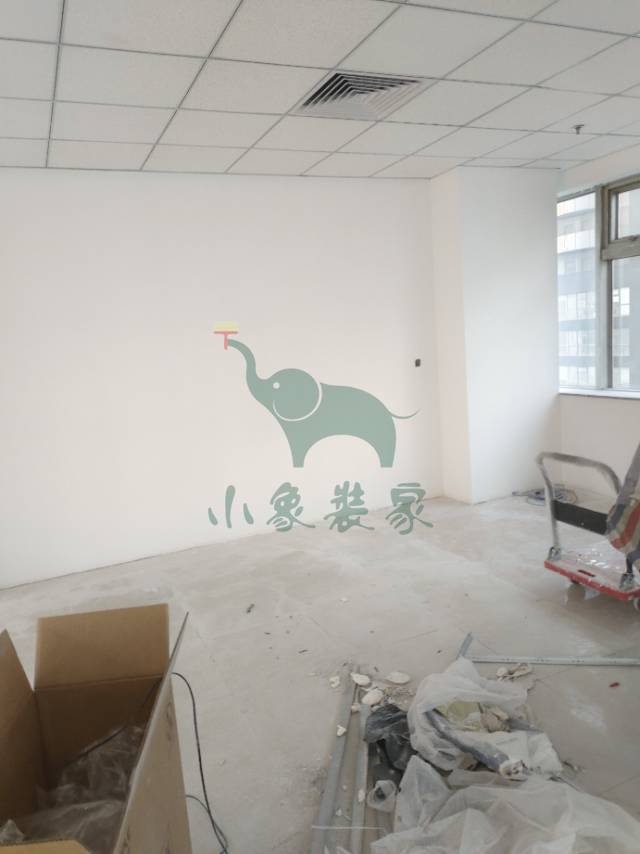

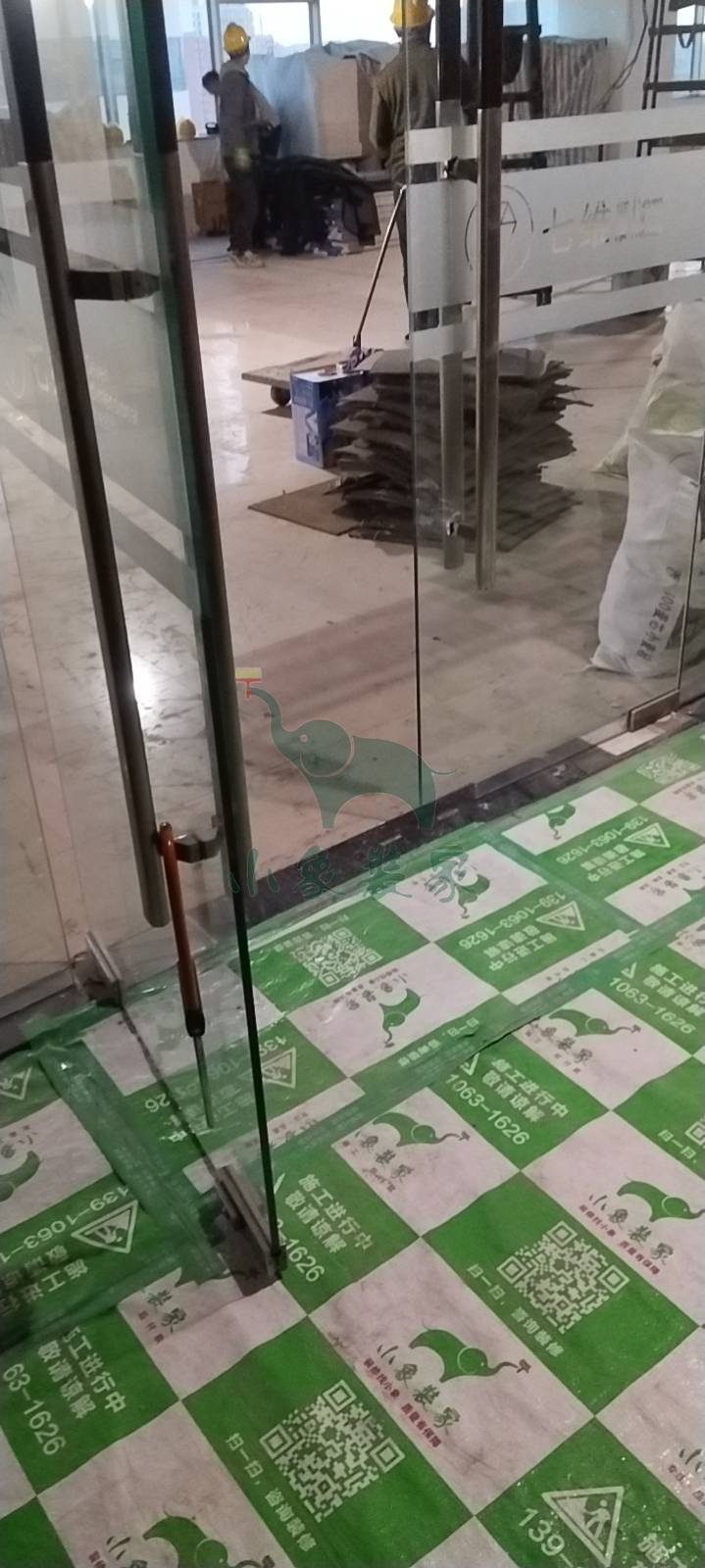

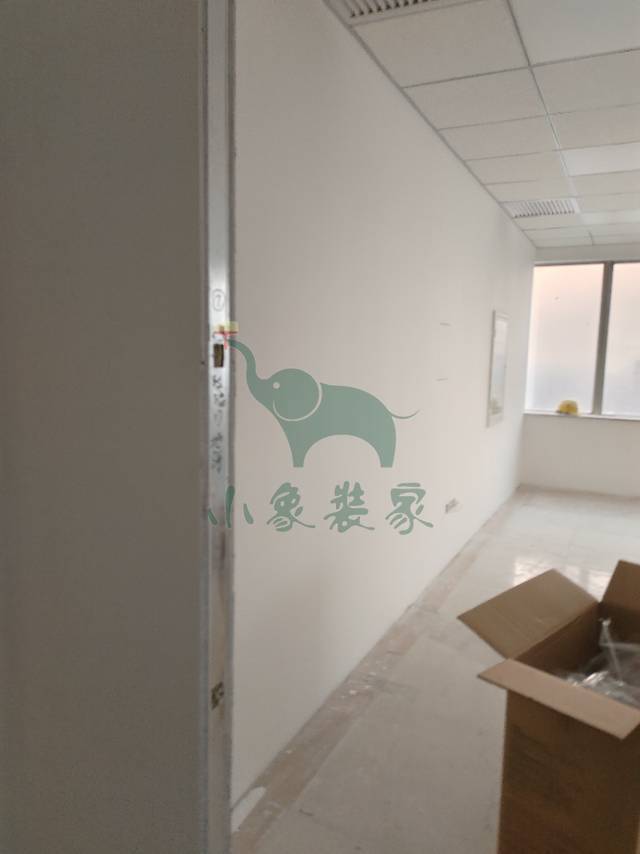

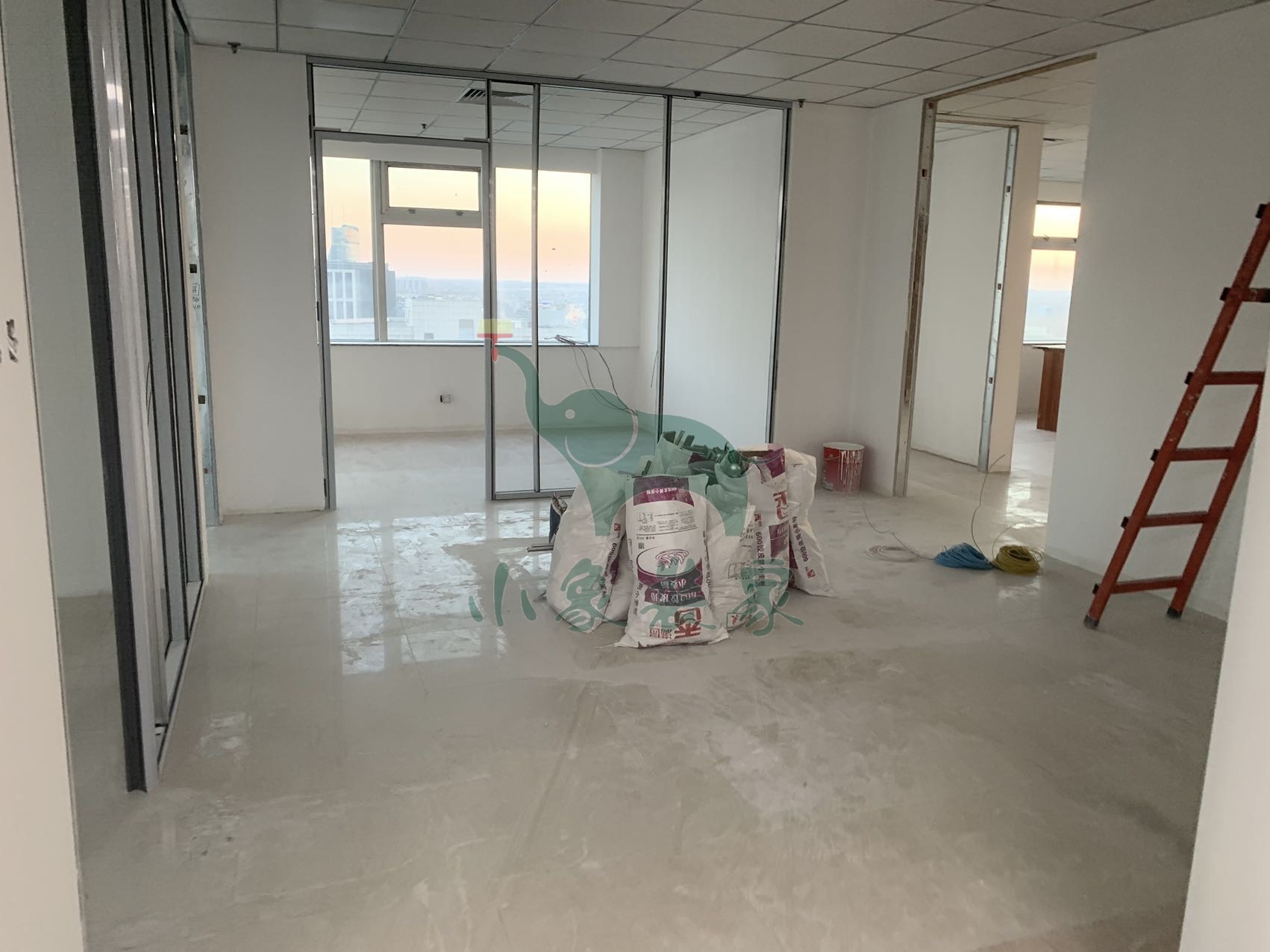

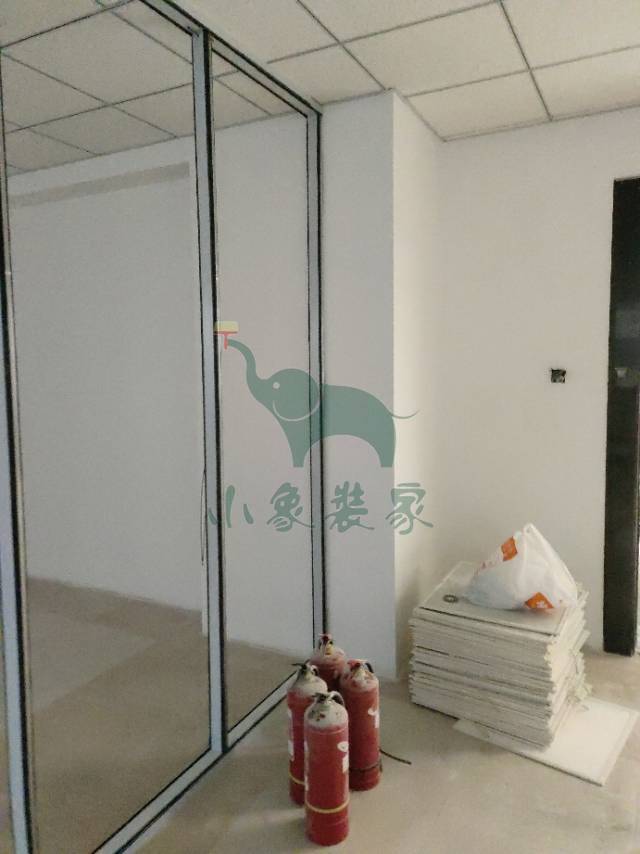

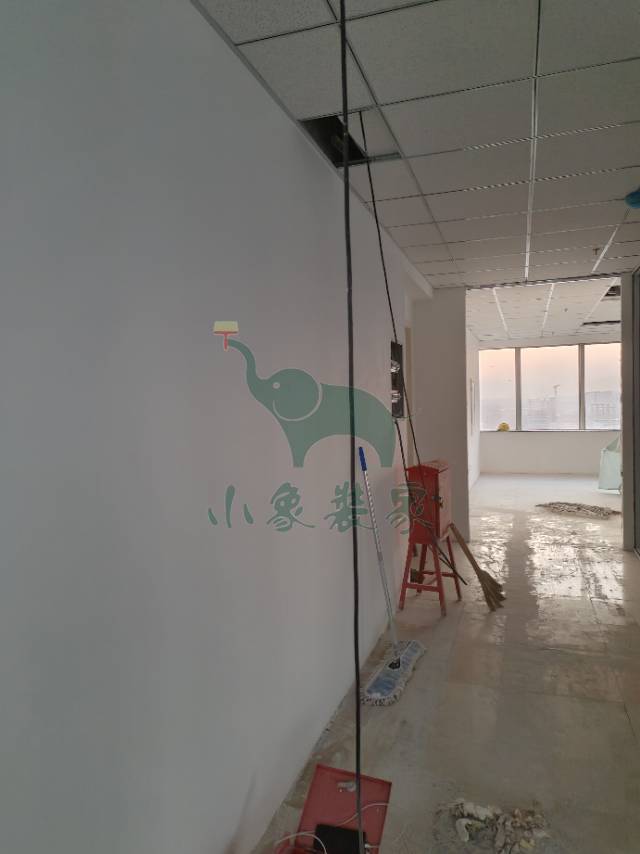

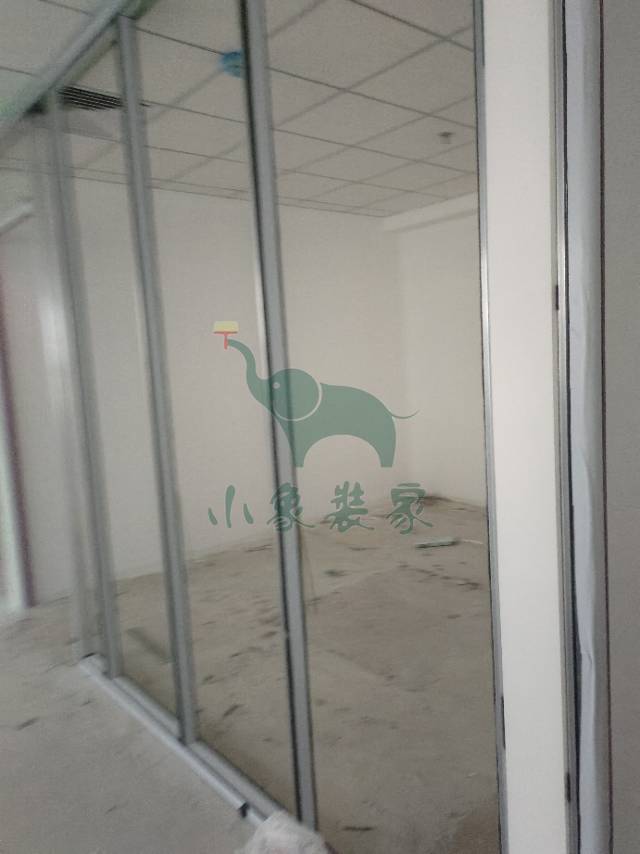

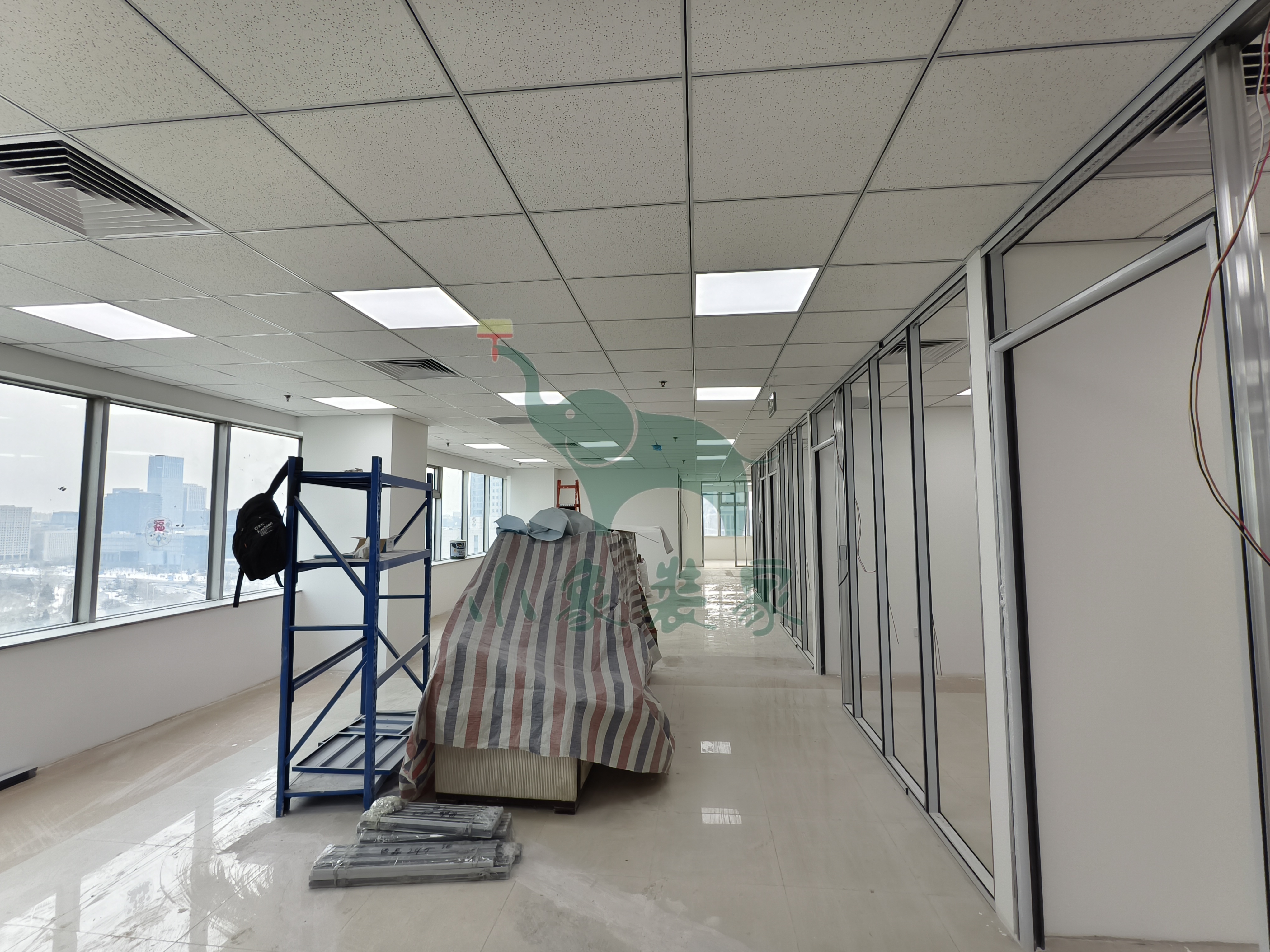

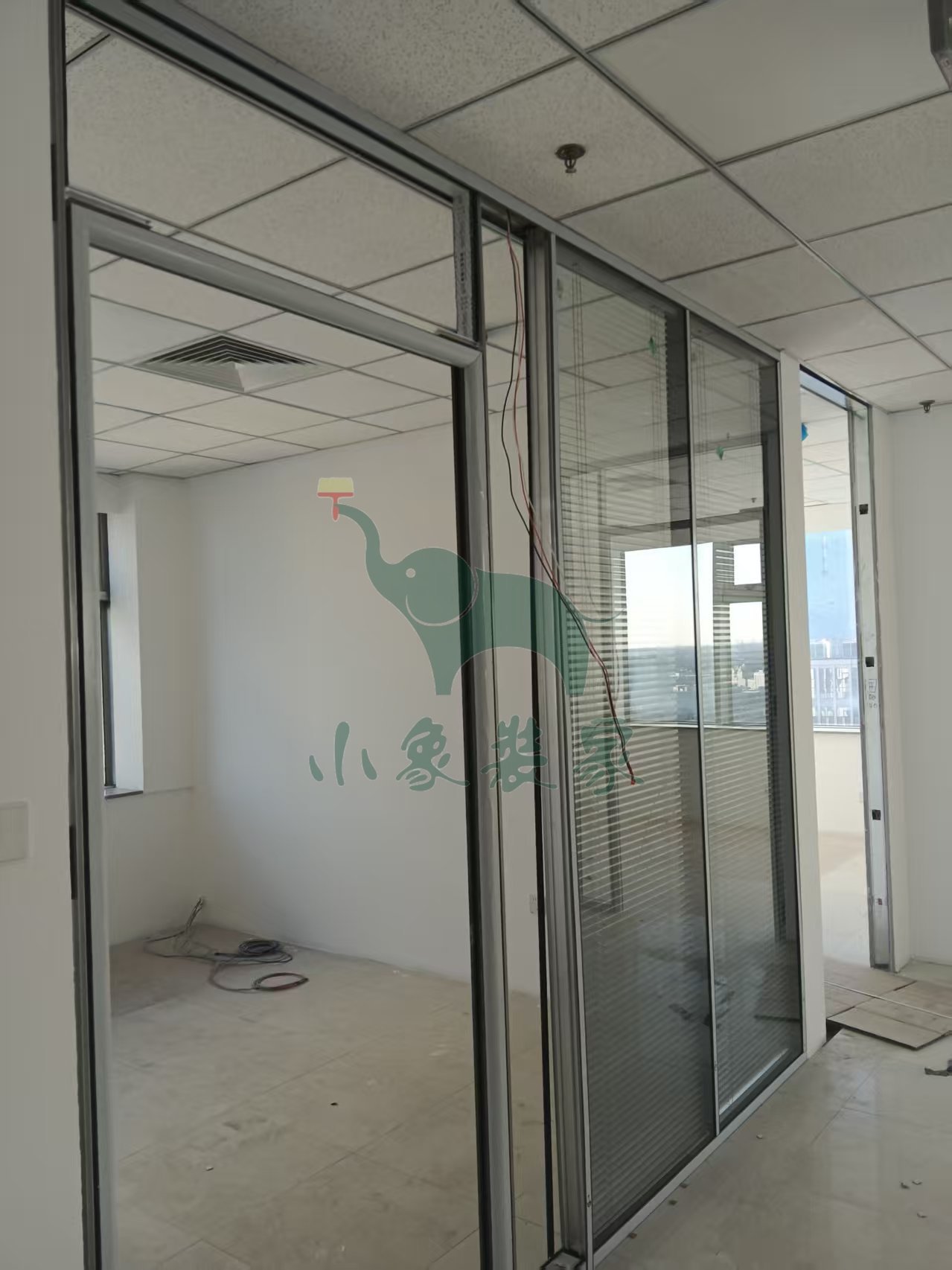

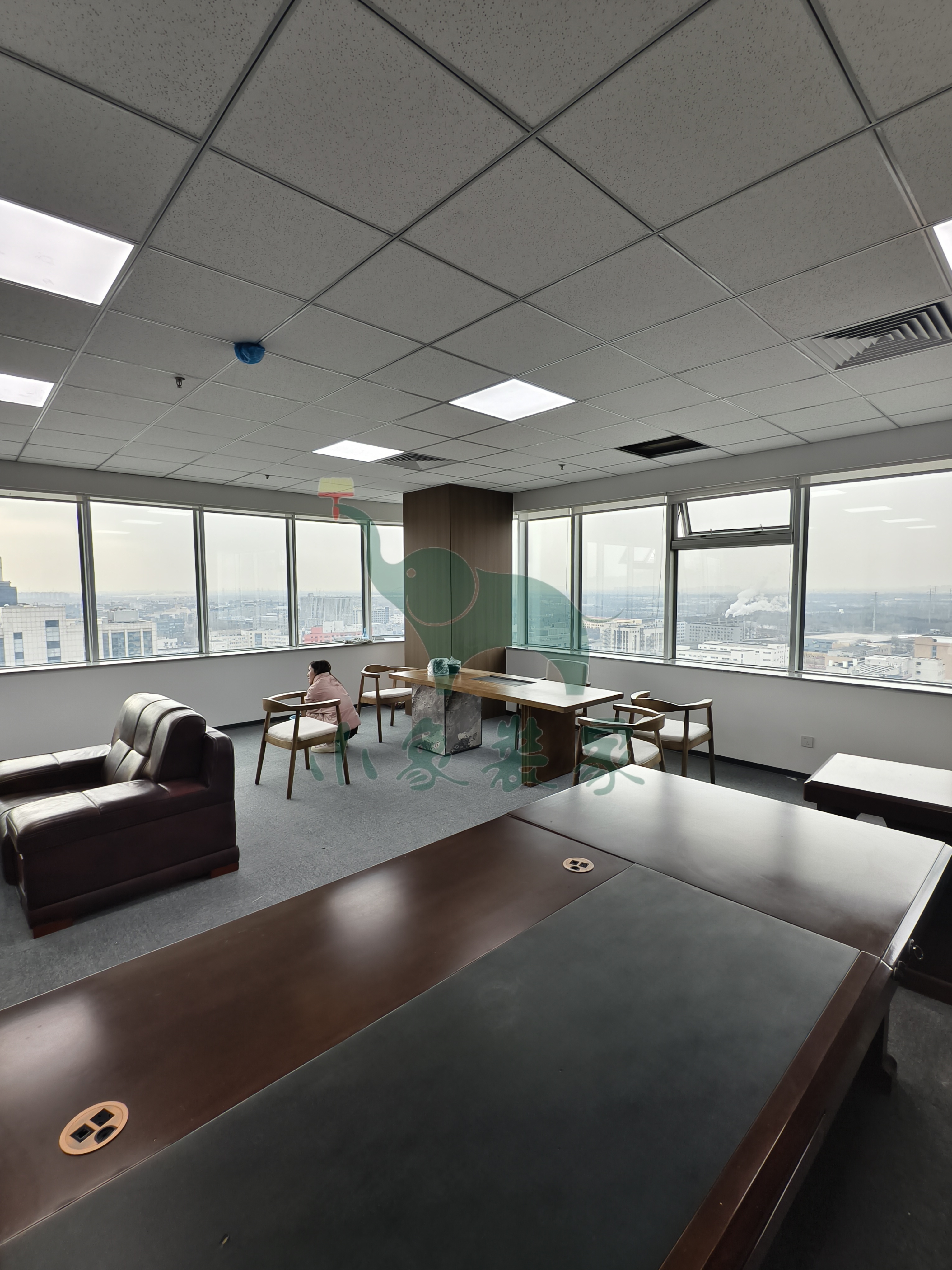

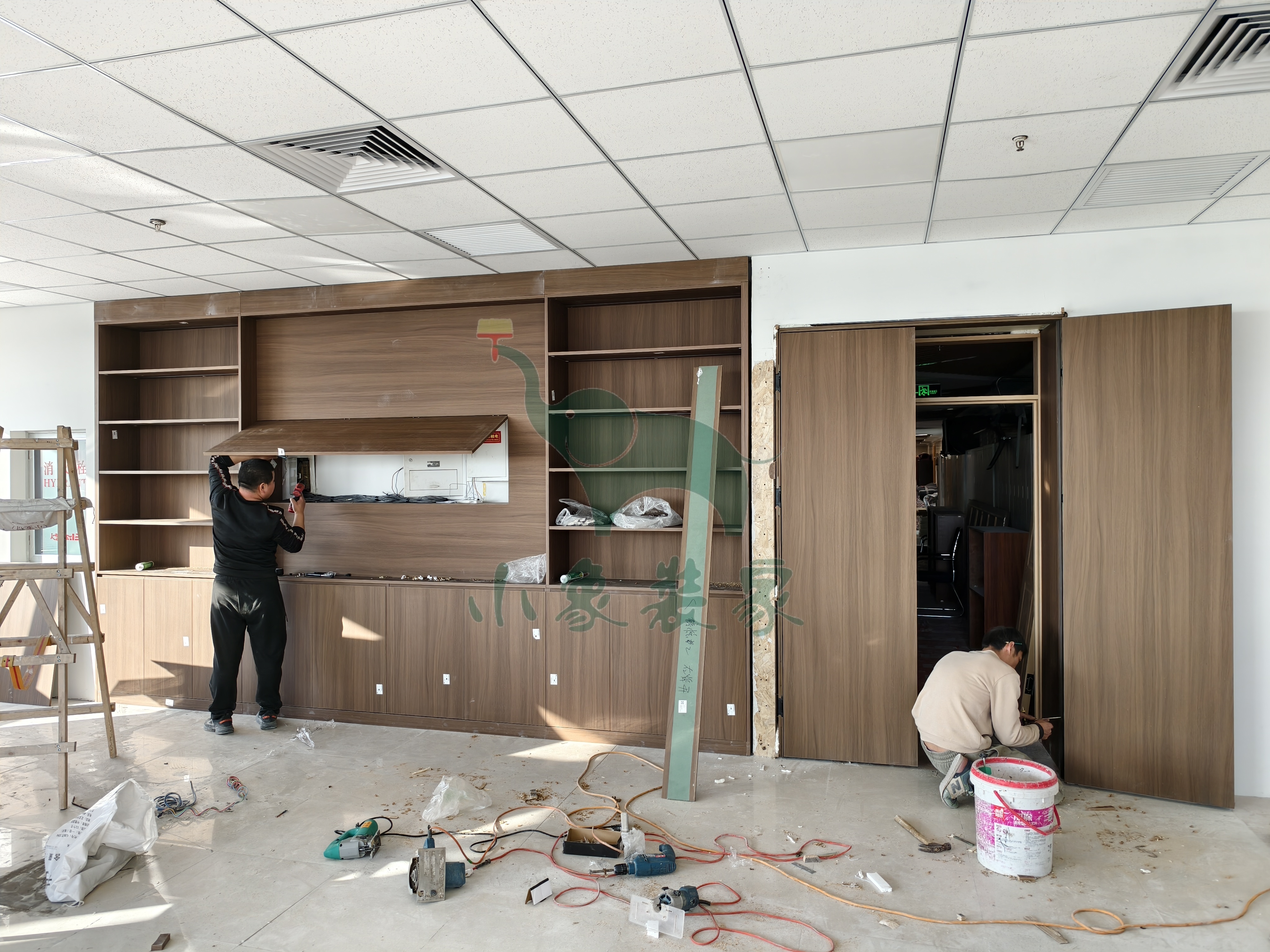

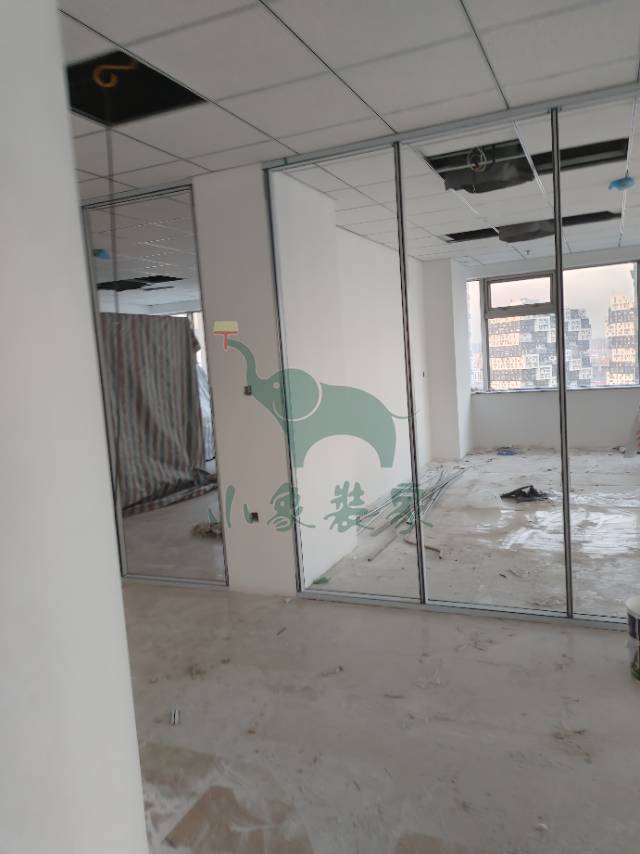

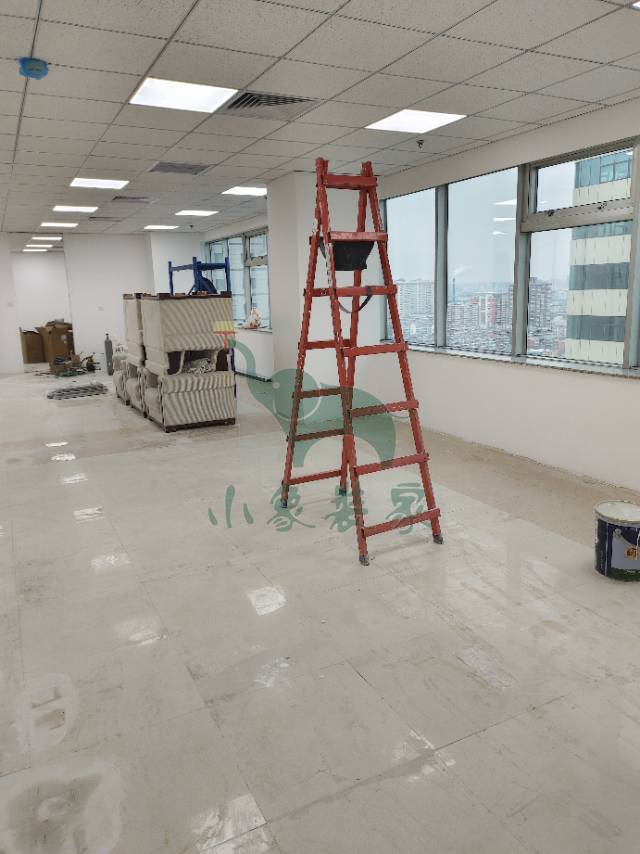

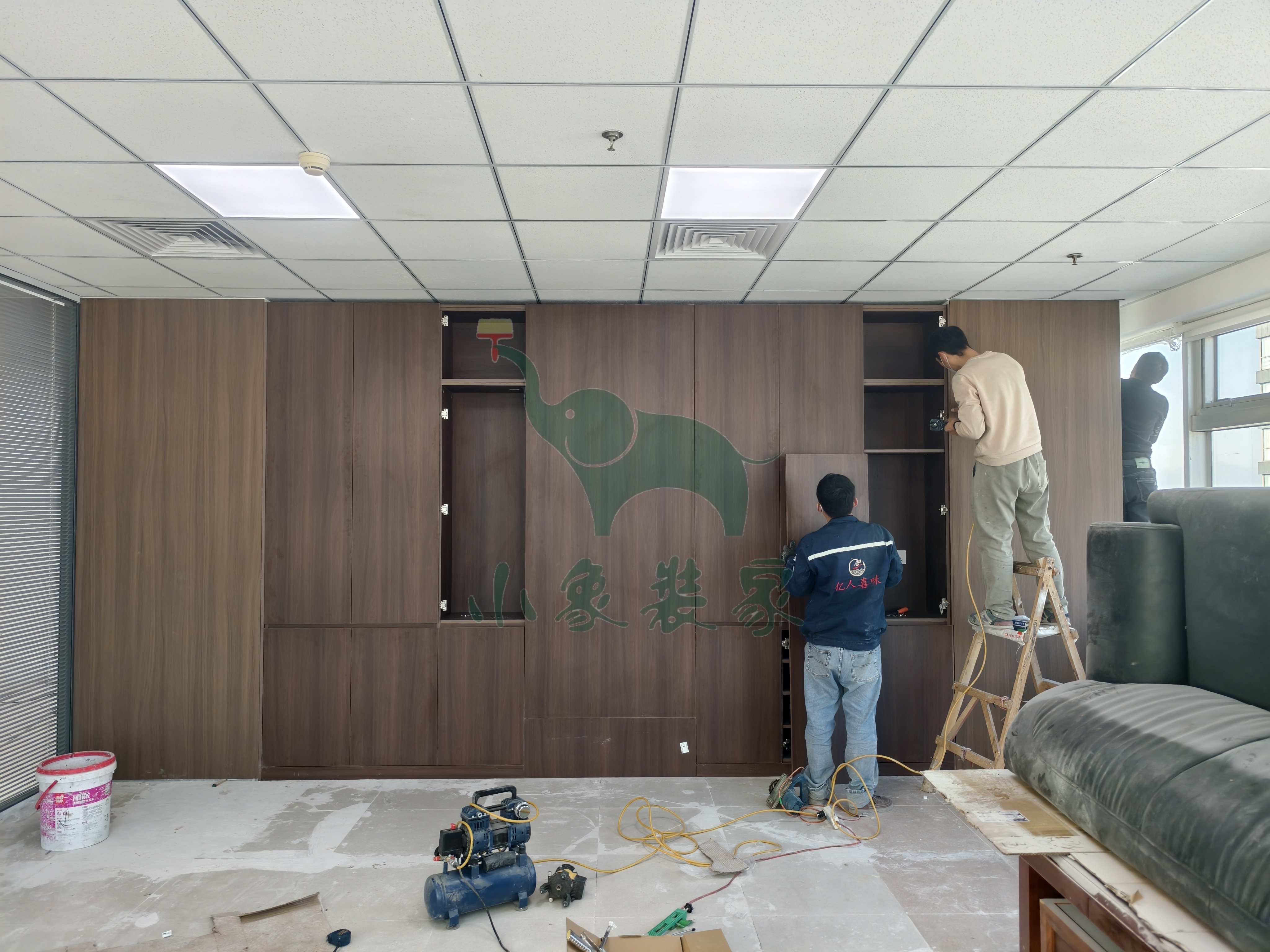

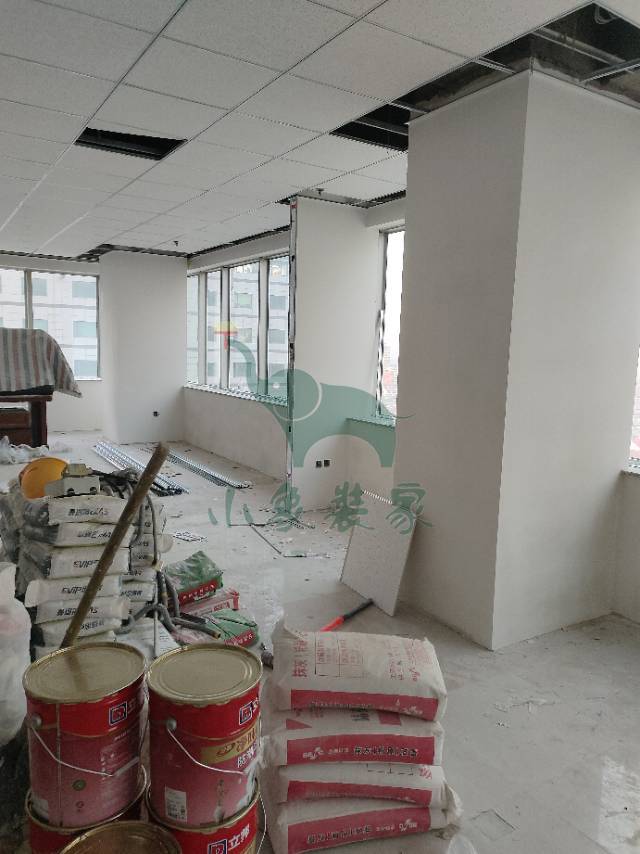

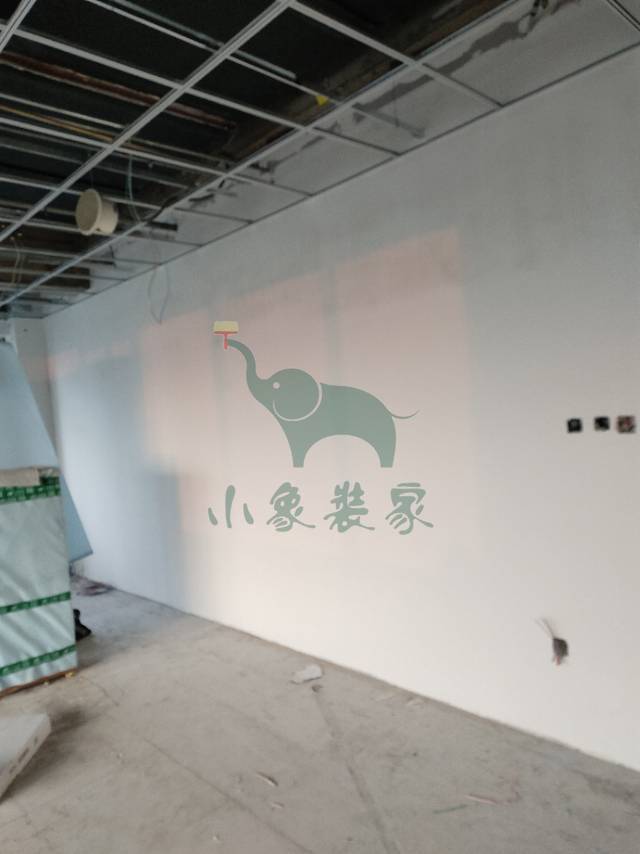

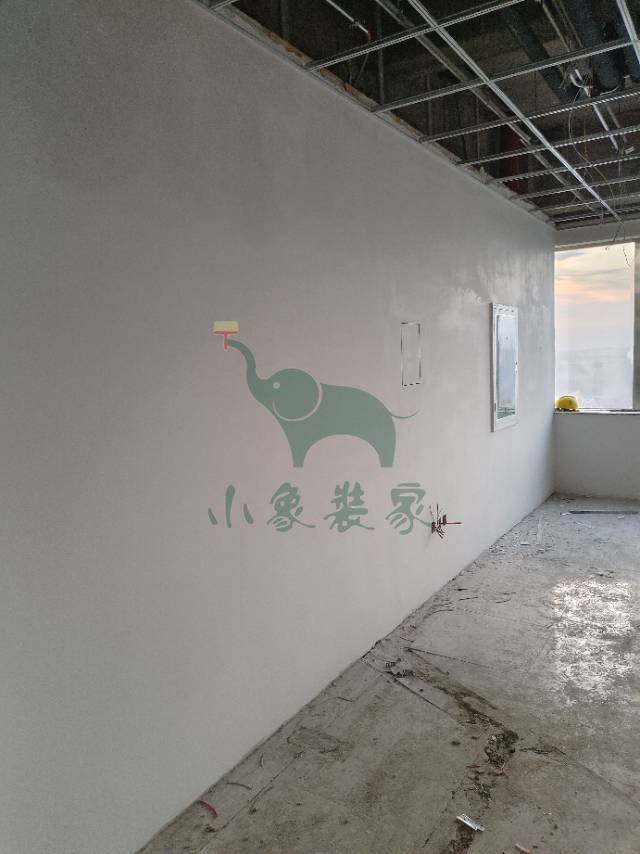

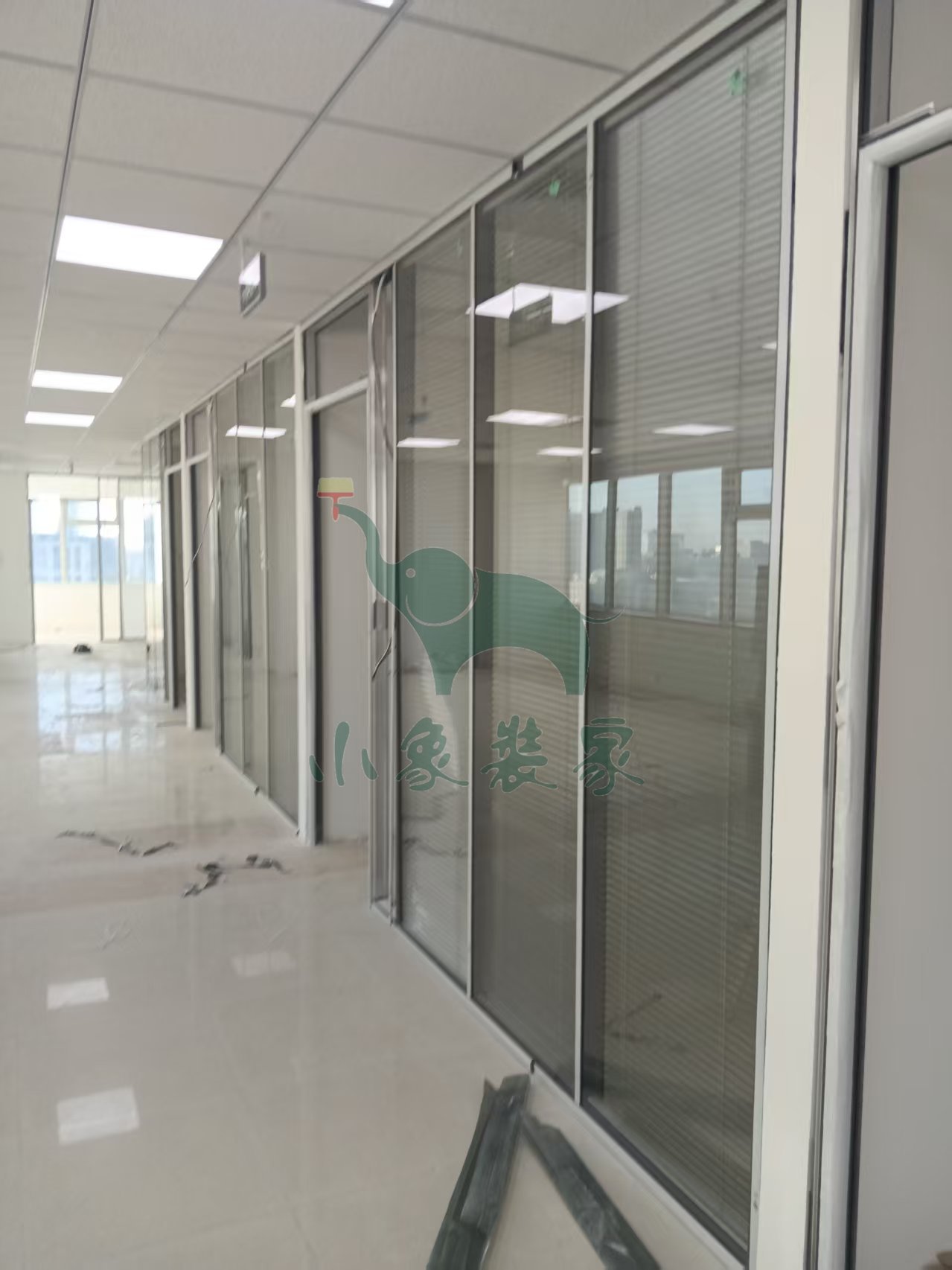

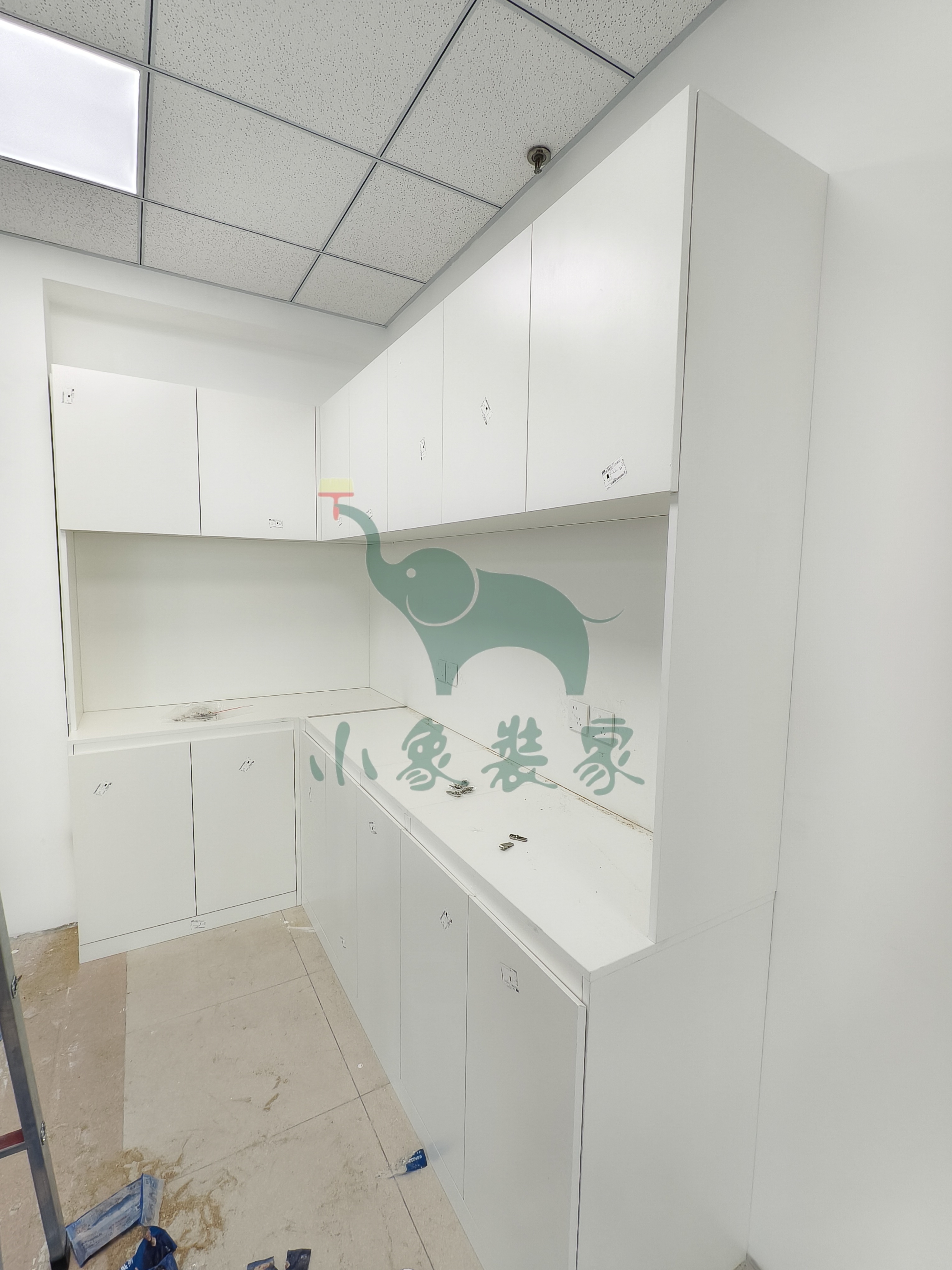

主材工程-家具安装已完工。
竣工总进度:90%。
施工人员:厂家安装。
共9张
【明日播报】
工作内容:

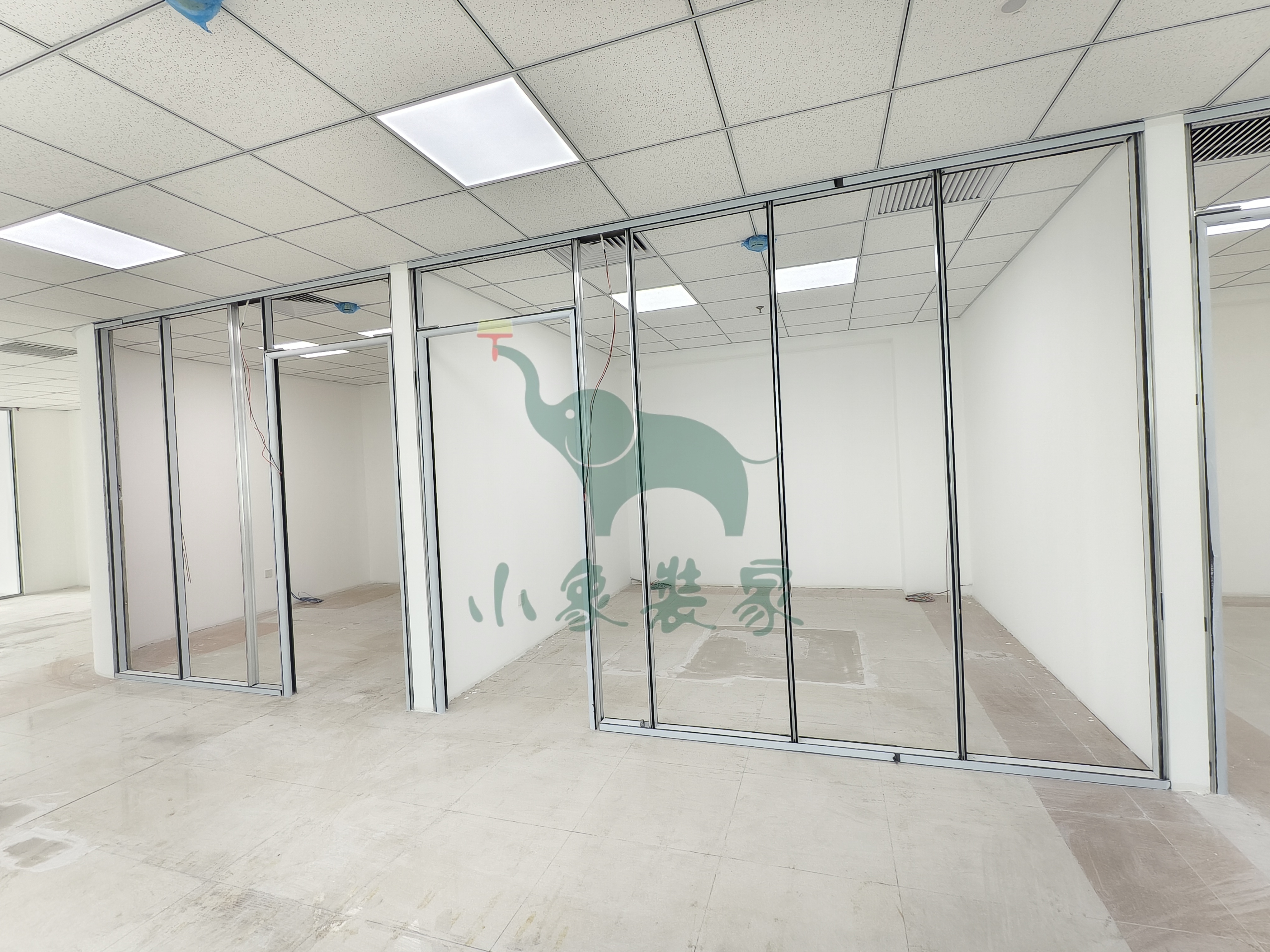

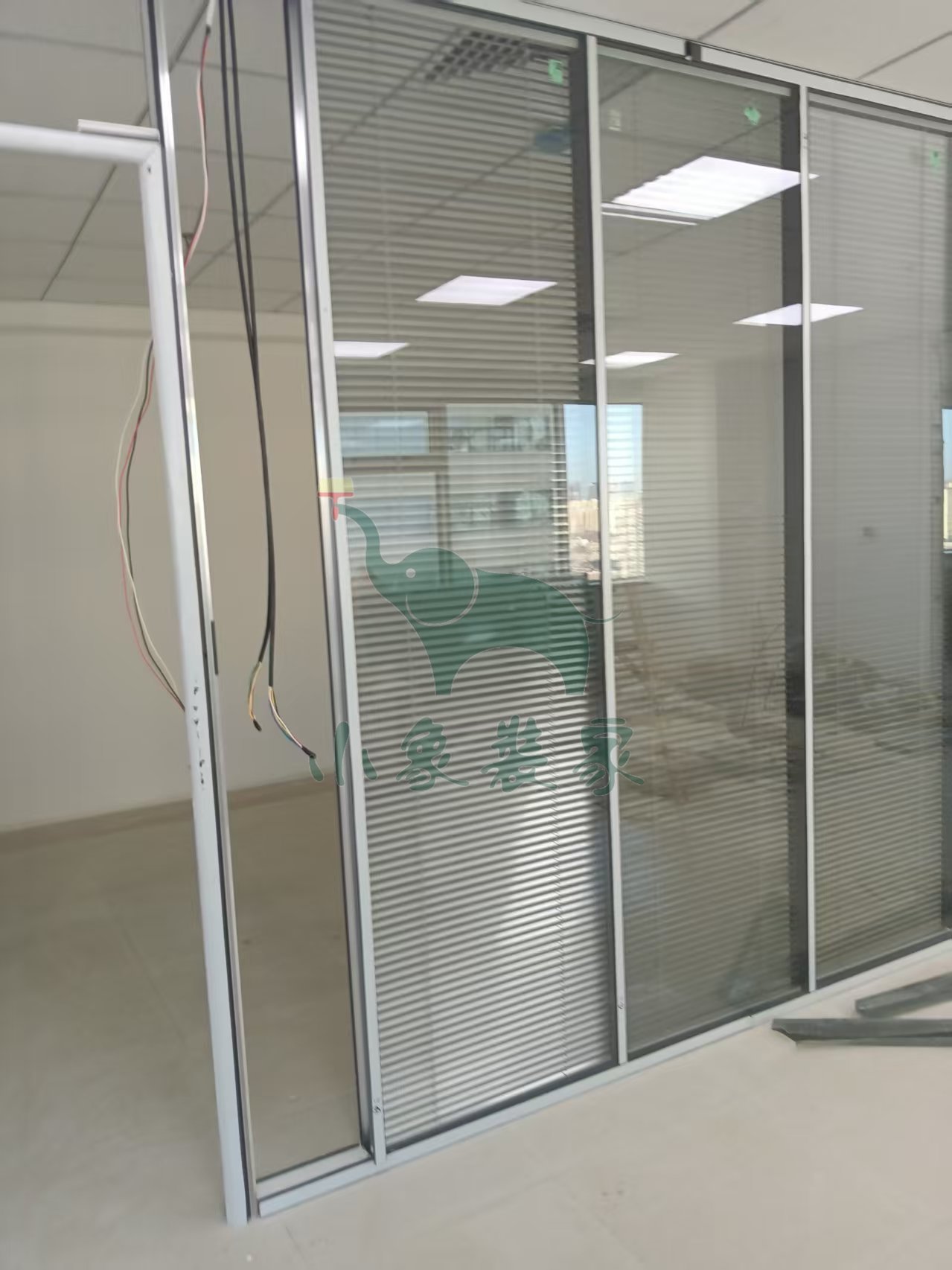

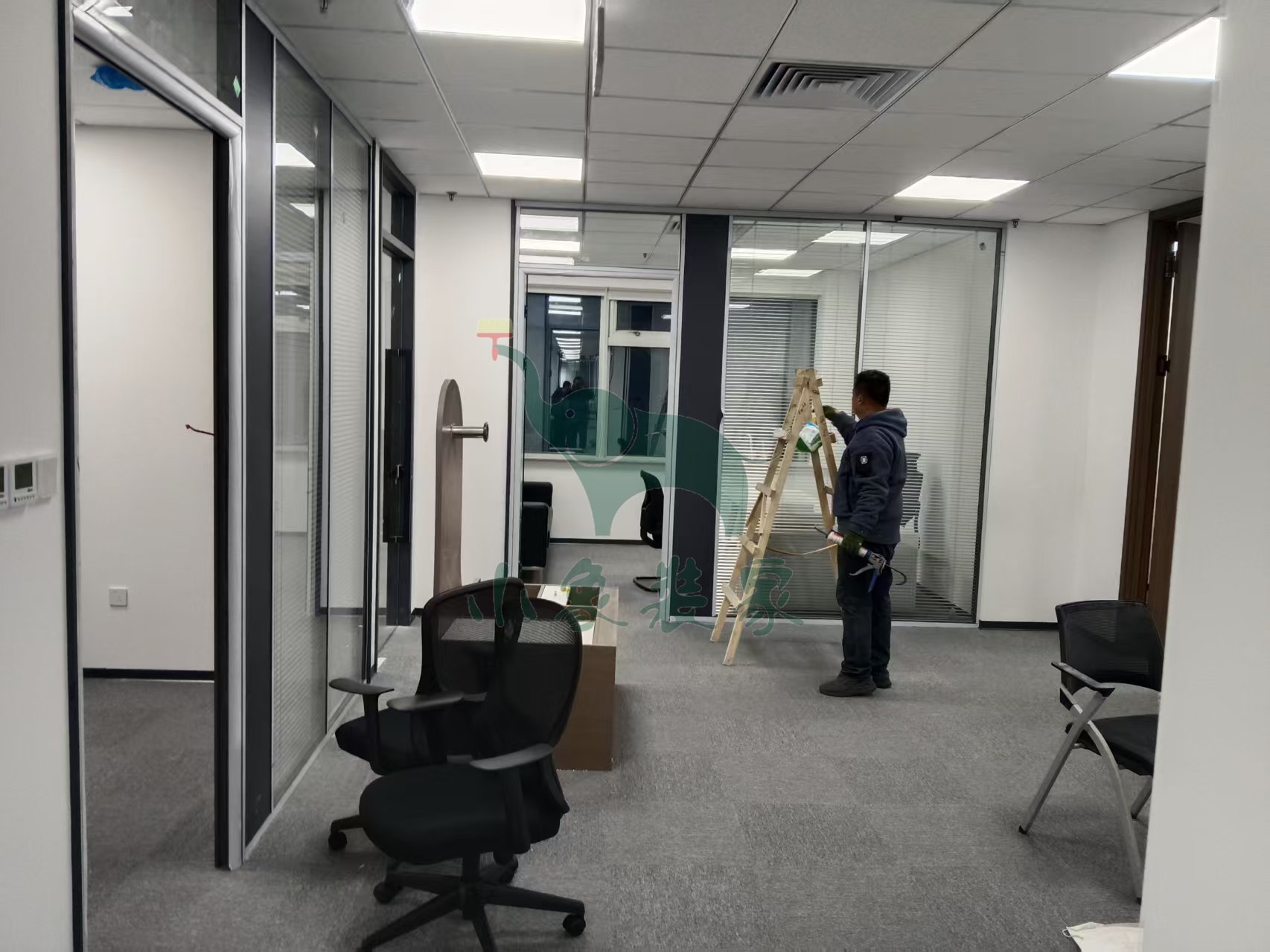

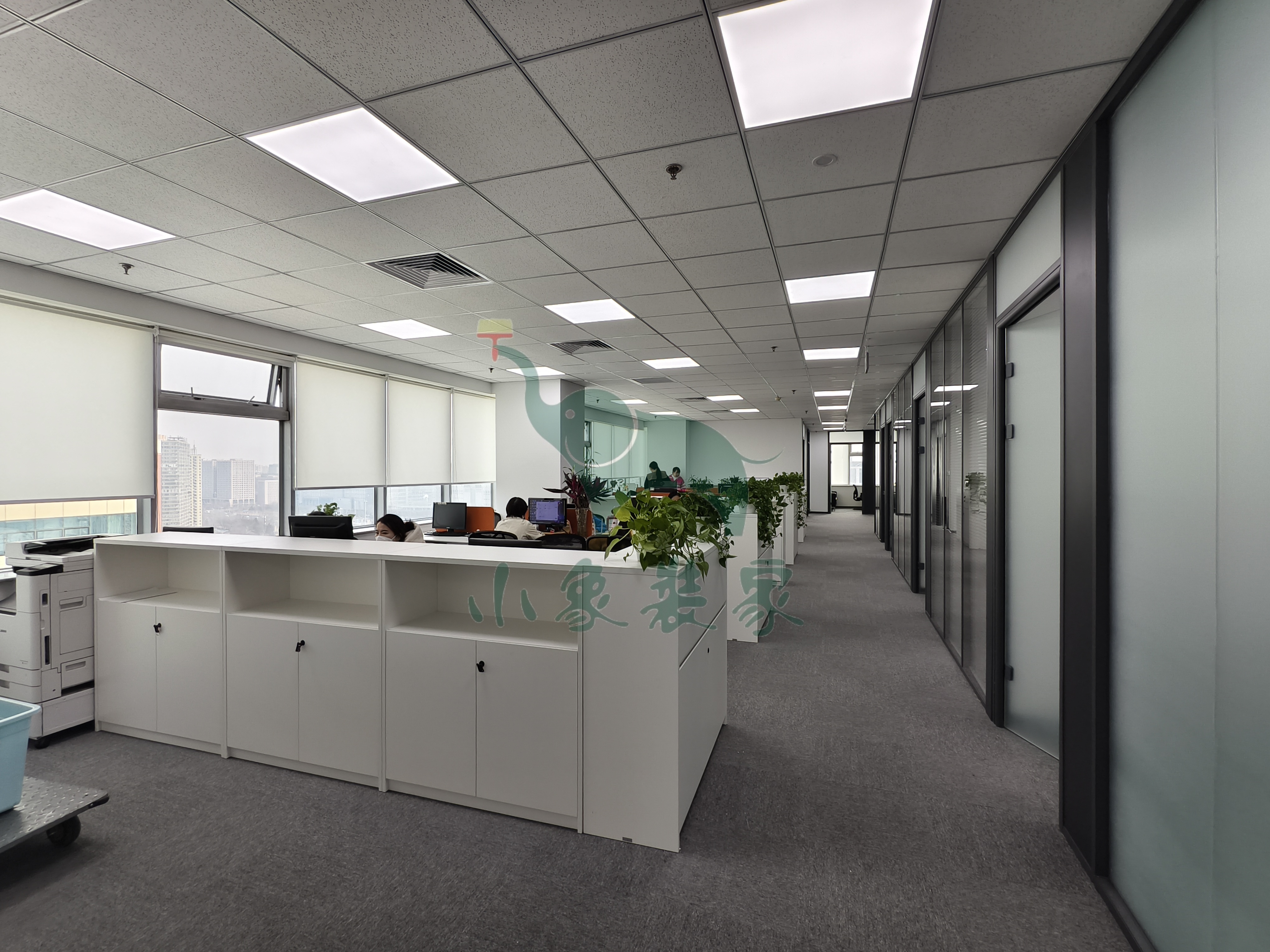

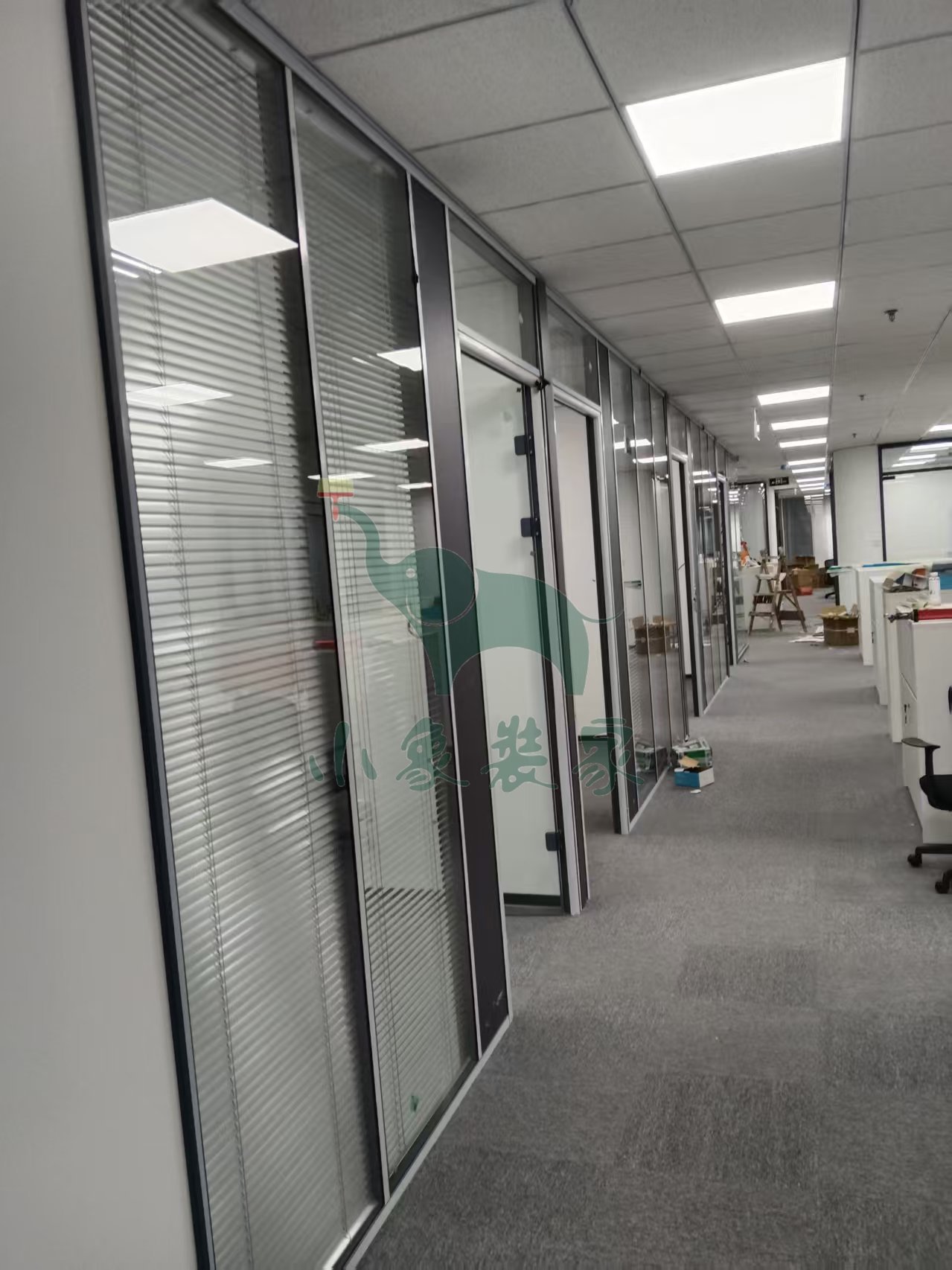

主材工程-地毯安装

施工人员:厂家安装。
2026-01-21 星期三
工作内容:
主材工程-木门安装还需1天
主材工程-家具安装还需1天。
竣工总进度:85%。
施工人员:厂家安装。
共9张
【明日播报】
工作内容:
主材工程-木门安装

主材工程-家具安装

施工人员:厂家安装。
2026-01-20 星期二
工作内容:

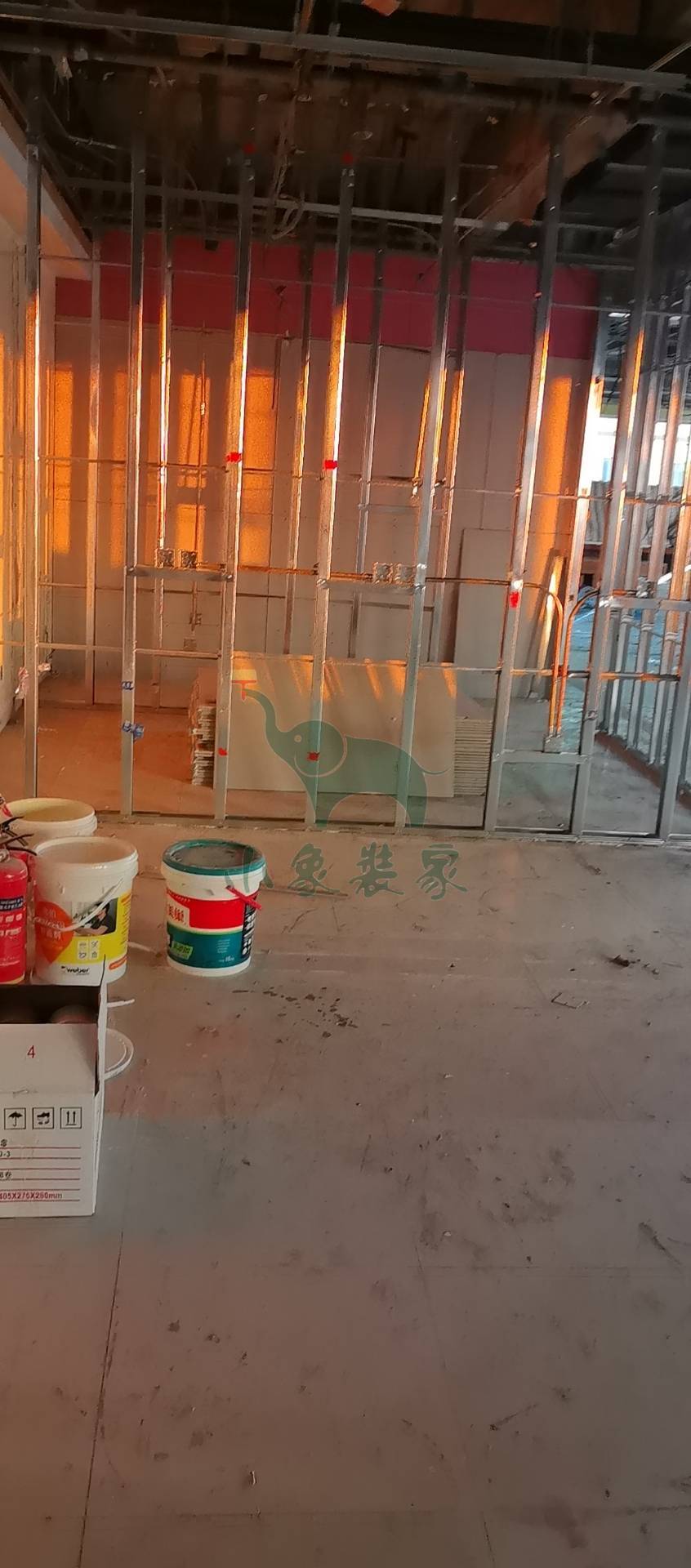

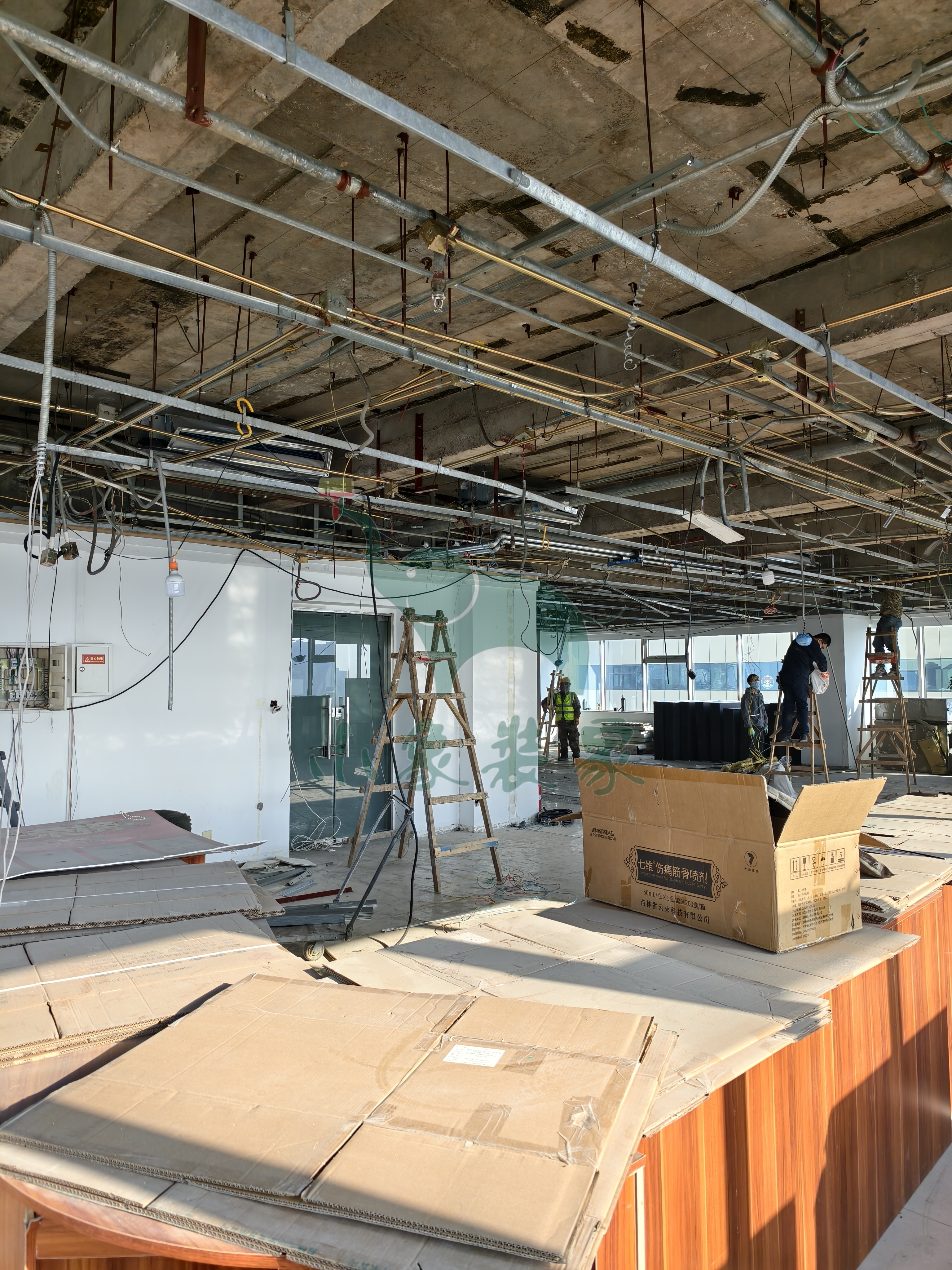

主材工程-其他还需2天。
竣工总进度:80%。
施工人员:厂家安装。
共9张
【明日播报】
工作内容:
主材工程-其他

主材工程-办公家具进场

施工人员:厂家安装。

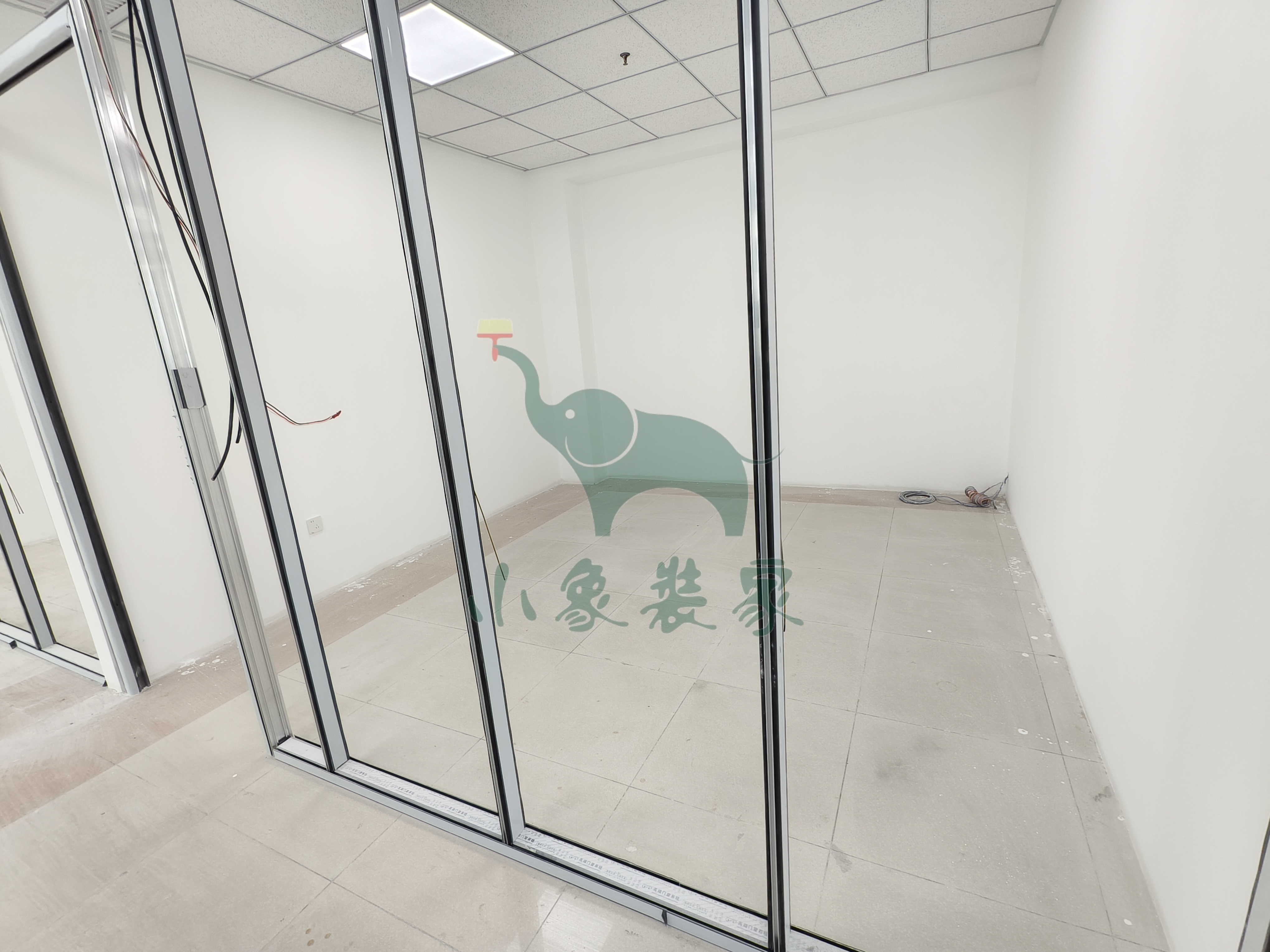

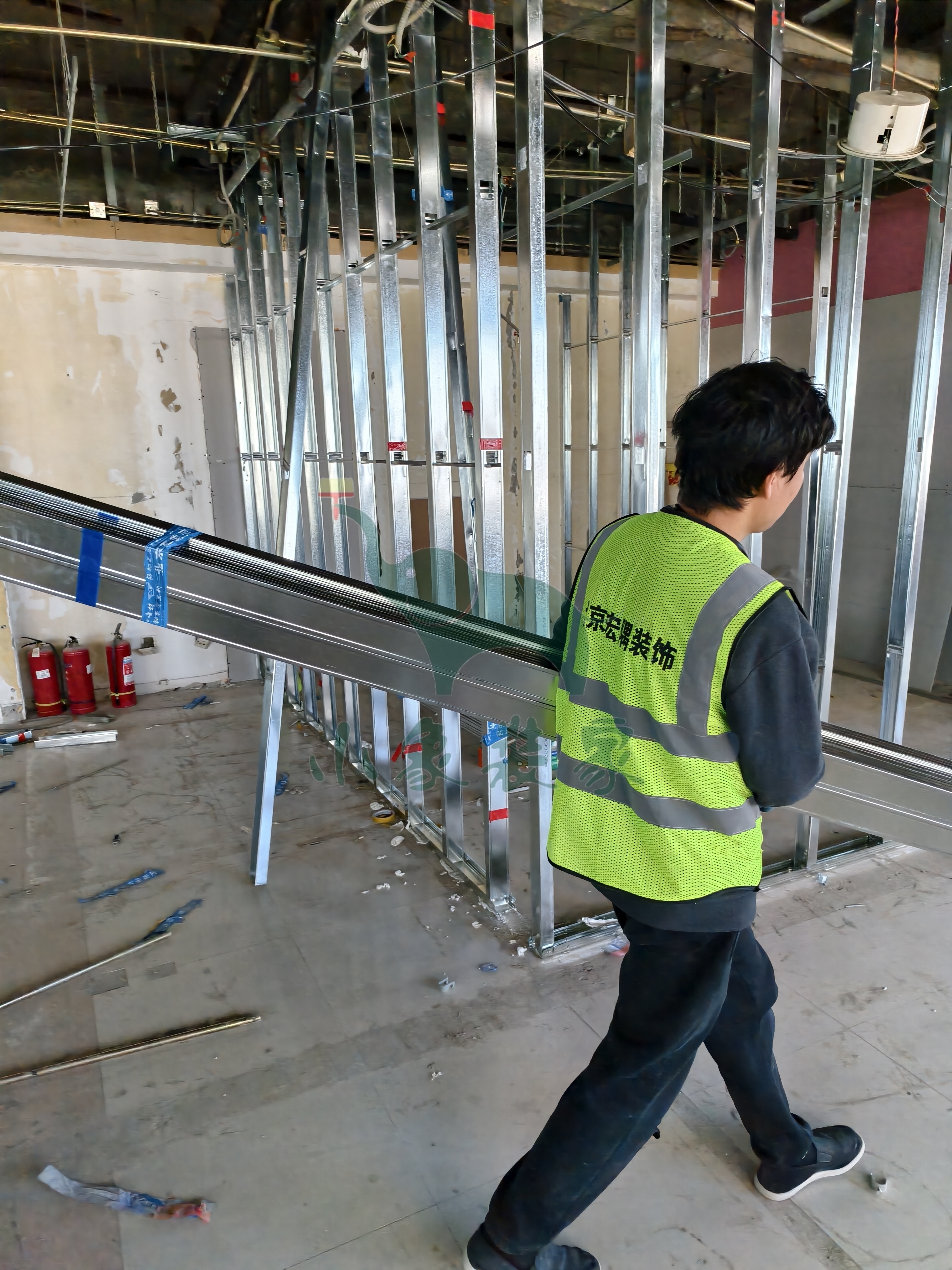

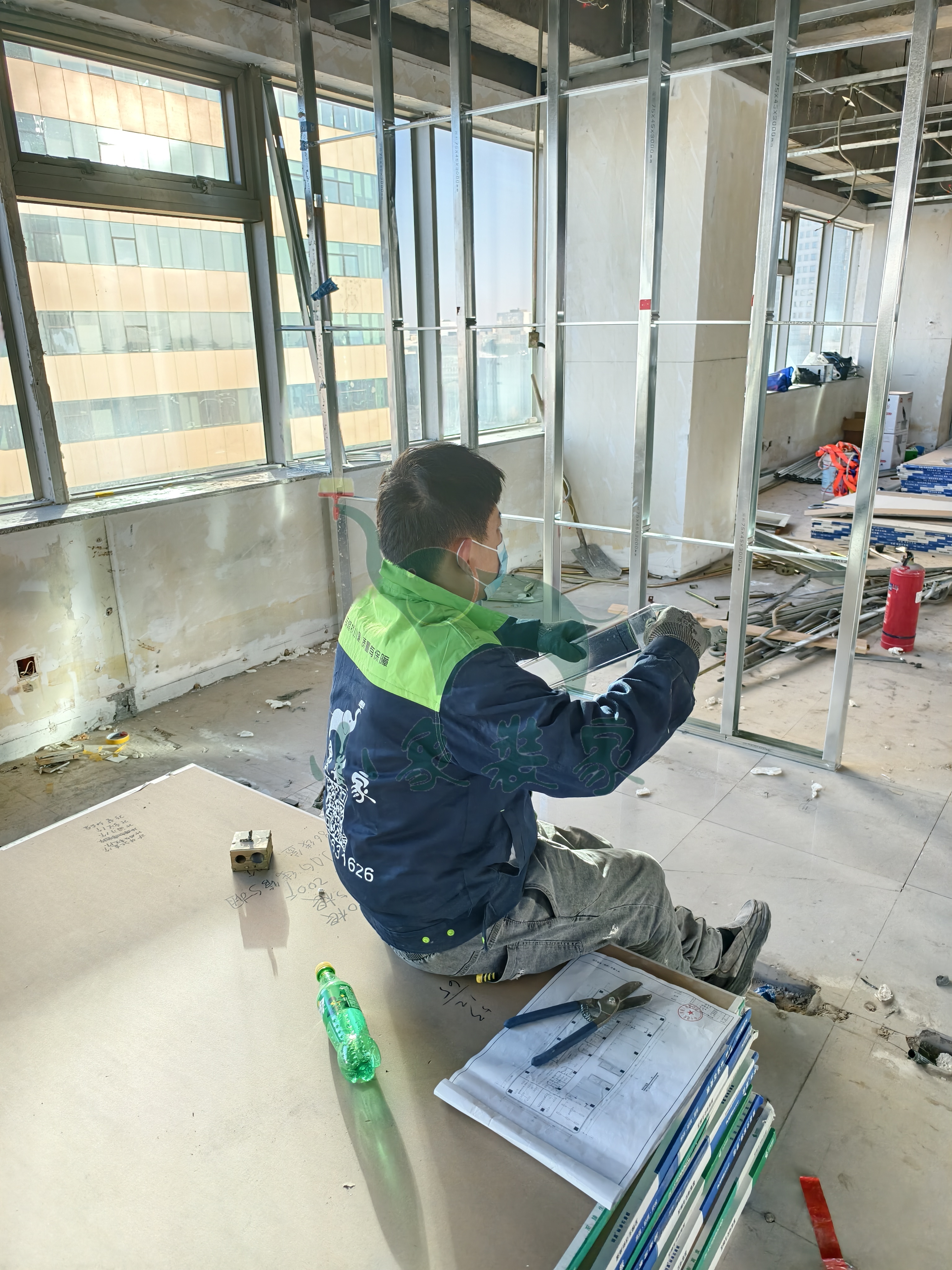

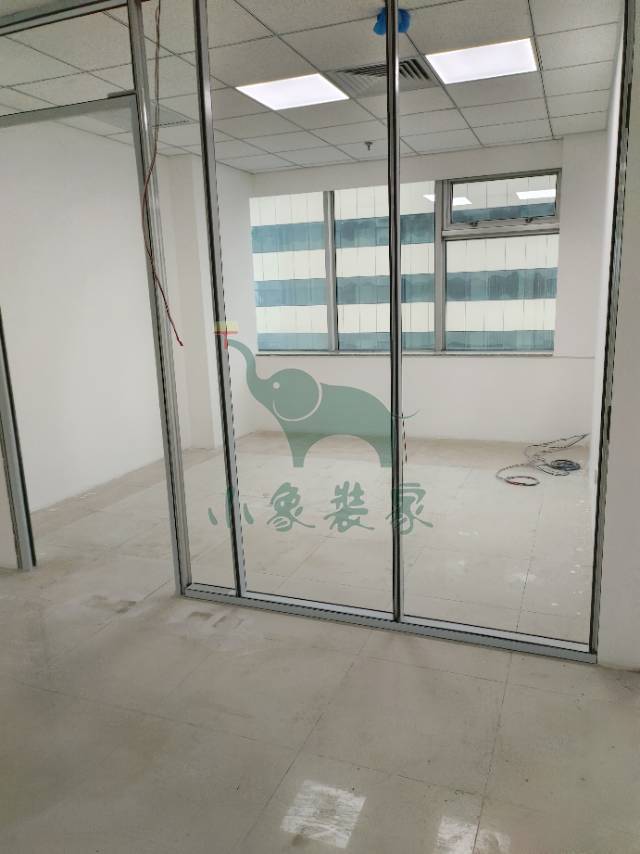

补充说明:玻璃安装,办公室家具安装。
2026-01-19 星期一
工作内容:
主材工程-其他已完工。
竣工总进度:80%。
施工人员:厂家安装。
补充说明:玻璃安装。
共9张
【明日播报】
工作内容:
主材工程-其他

施工人员:厂家安装。
补充说明:玻璃安装。
2026-01-18 星期日
工作内容:

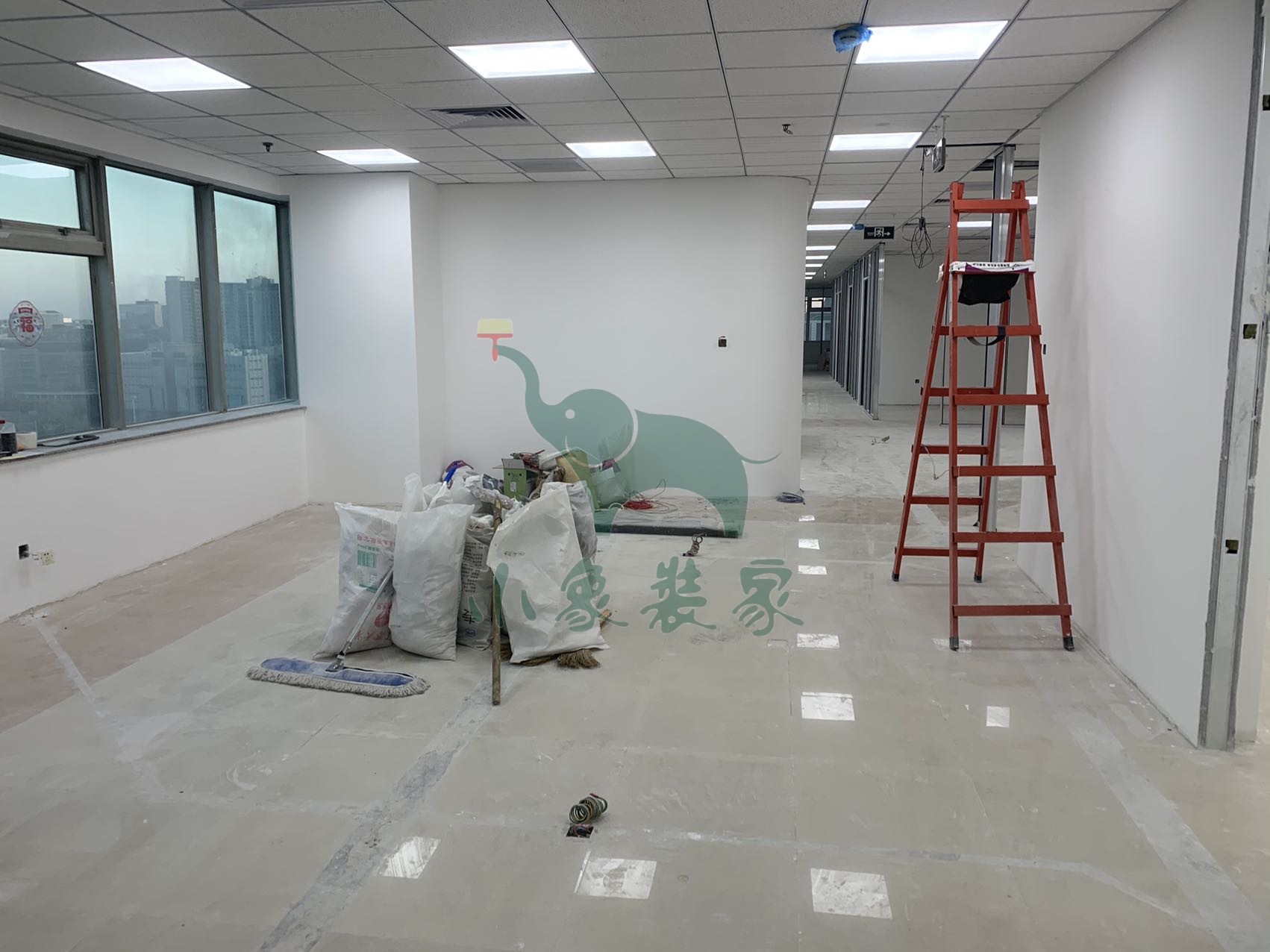

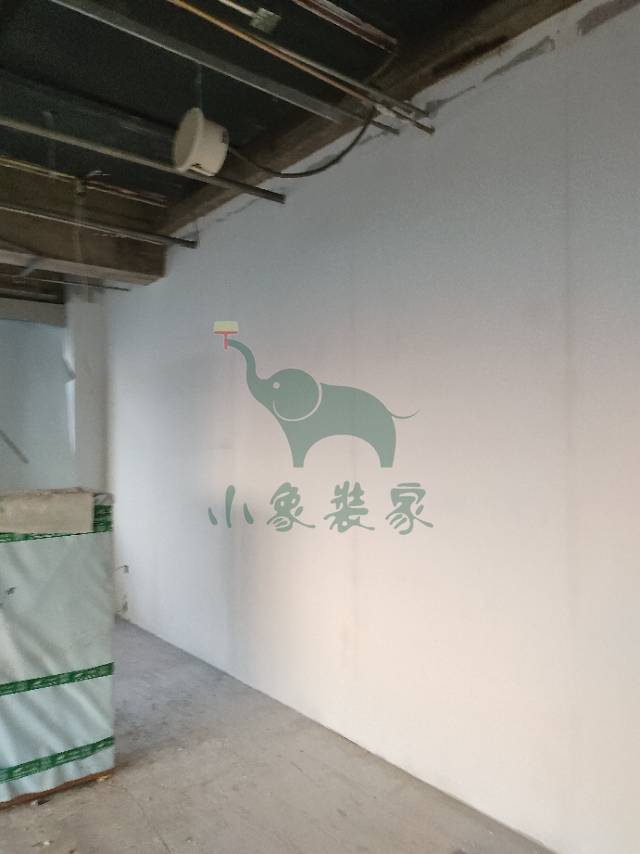

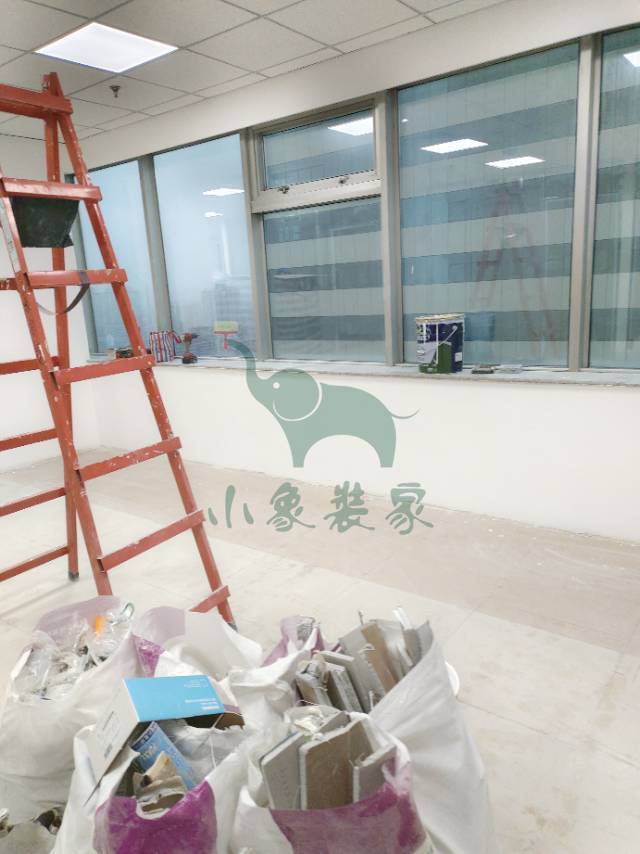

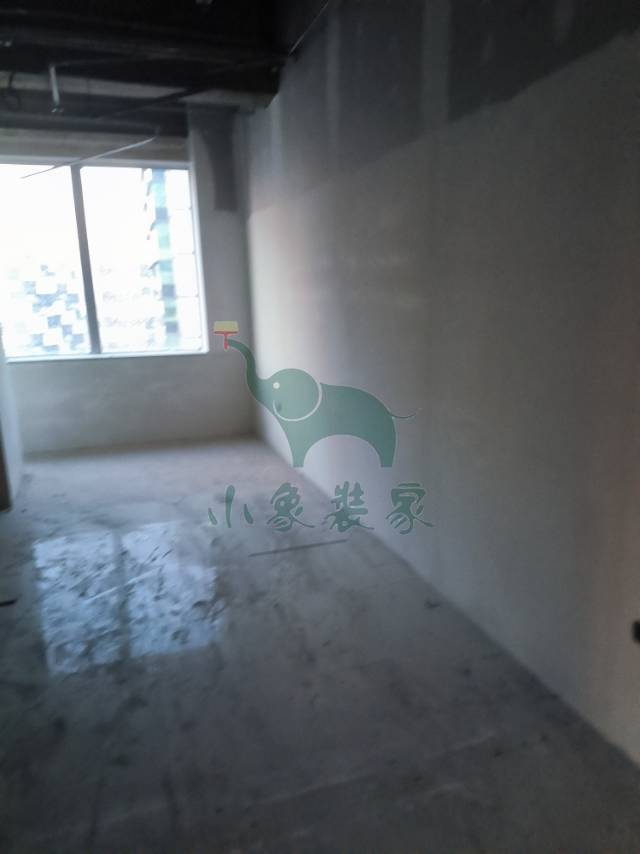

油工工程-滚刷两面漆已完工
油工工程-清理垃圾已完工。
竣工总进度:80%。
施工人员:闫县委。
共20张
【明日播报】
工作内容:
主材工程-其他

施工人员:厂家安装。
补充说明:玻璃隔断。
2026-01-17 星期六
工作内容:

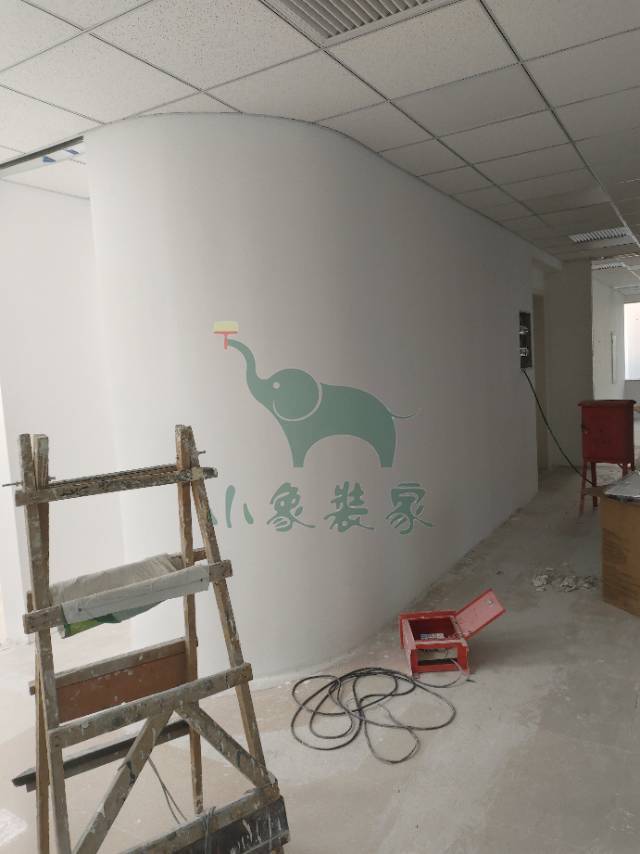

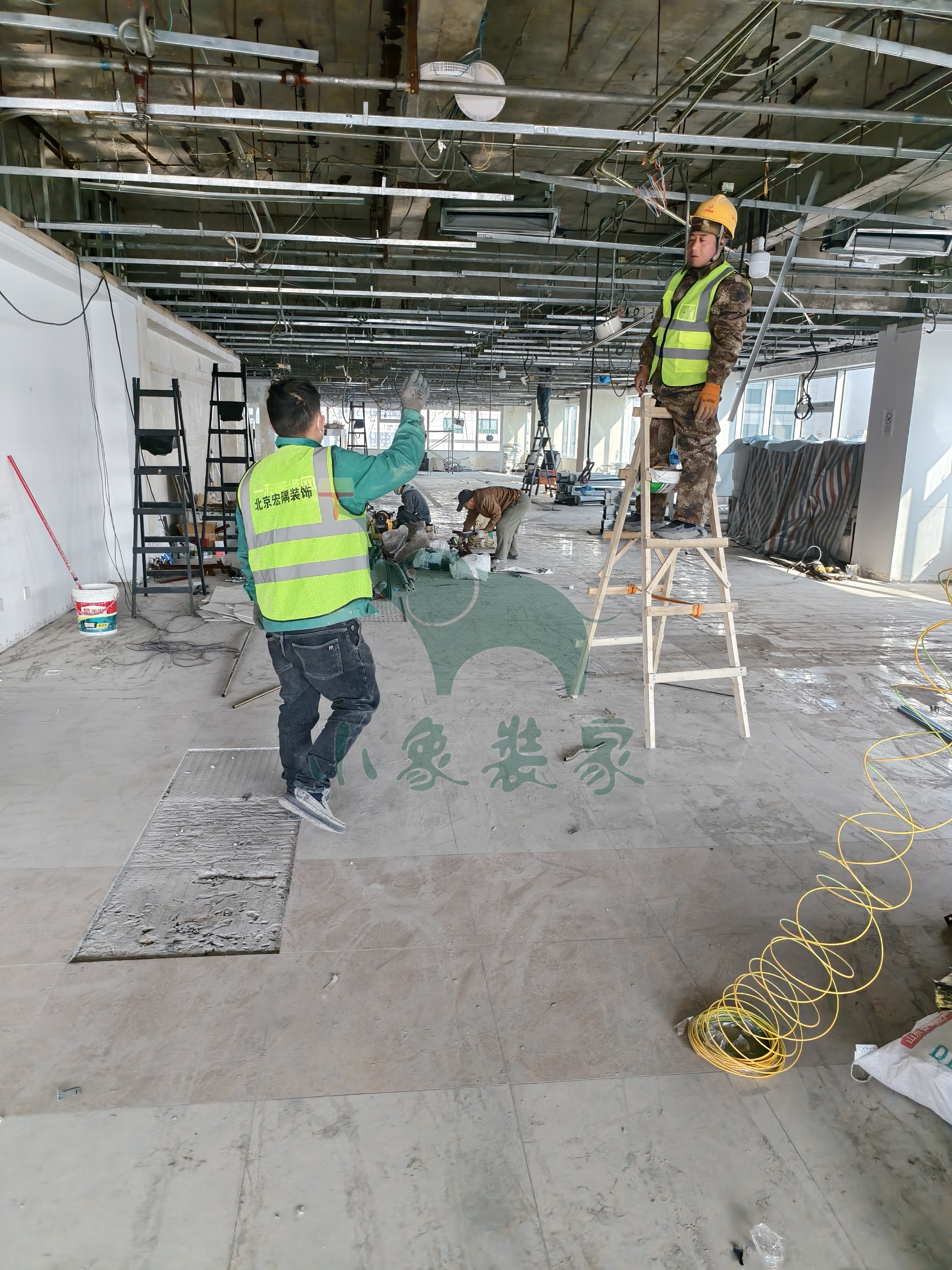

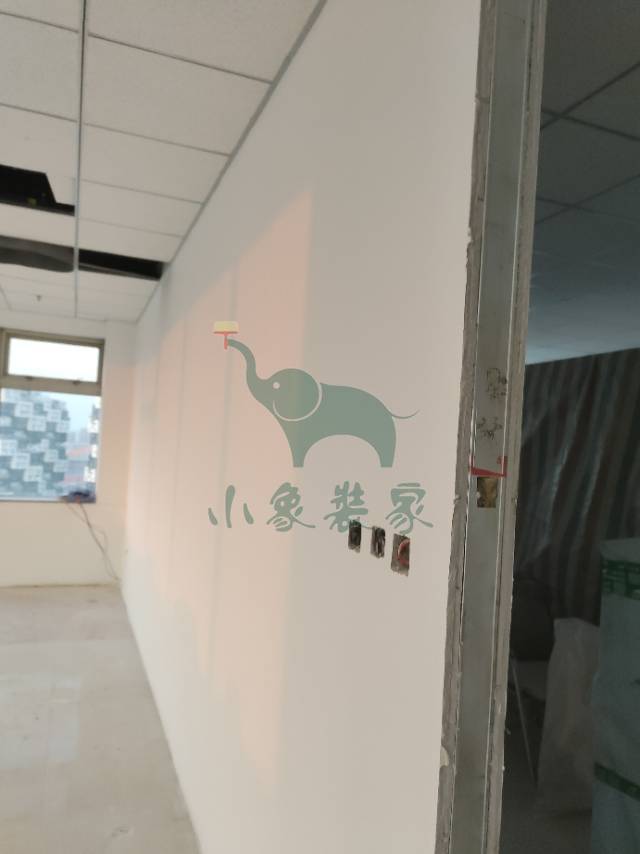

主材工程-灯具安装已完工
主材工程-开关插座安装已完工。
竣工总进度:80%。
施工人员:王恩杰、陈现龙。
共34张
【明日播报】
工作内容:
油工工程-清理垃圾

施工人员:闫县委。
2026-01-16 星期五
工作内容:
油工工程-滚刷两面漆还需1天
油工工程-清理垃圾还需1天。
竣工总进度:80%。
施工人员:闫县委。
共28张
【明日播报】
工作内容:
主材工程-灯具安装

施工人员:王恩杰、陈现龙。
2026-01-15 星期四
工作内容:
油工工程-滚刷两面漆还需2天。
竣工总进度:80%。
施工人员:闫县委、方灵。
共25张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-清理垃圾

施工人员:闫县委、方灵。
2026-01-14 星期三
工作内容:
油工工程-滚刷一面漆已完工
油工工程-清理垃圾还需1天。
竣工总进度:80%。
施工人员:张高峰、方灵。
共10张
【明日播报】
工作内容:
油工工程-滚刷两面漆

施工人员:张高峰、方灵。
2026-01-13 星期二
工作内容:
油工工程-滚刷一面漆还需3天
油工工程-墙顶面底漆完工后修补还需3天。
竣工总进度:75%。
施工人员:张高峰、闫县委。
共20张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-墙顶面底漆完工后修补

施工人员:张高峰、闫县委。
2026-01-10 星期六
工作内容:
油工工程-刮第二遍腻子已完工。
竣工总进度:70%。
施工人员:潘前进、闫县委、方灵。
共22张
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸

施工人员:潘前进、闫县委、方灵。
2026-01-09 星期五
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:70%。
施工人员:潘前进、张高峰、闫县委、方灵。
共21张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:潘前进、张高峰、闫县委、方灵。
2026-01-07 星期三
工作内容:
油工工程-刮第二遍腻子还需4天。
竣工总进度:65%。
施工人员:潘前进、闫县委、方灵。
共20张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:潘前进、闫县委。
2026-01-06 星期二
工作内容:
油工工程-刮第二遍腻子还需4天
油工工程-刮第一遍腻子已完工。
竣工总进度:60%。
施工人员:潘前进、张高峰、闫县委。
共21张
2026-01-05 星期一
工作内容:
油工工程-刮第一遍腻子还需7天。
竣工总进度:60%。
施工人员:潘前进、闫县委。
共24张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:潘前进、闫县委。
2026-01-04 星期日
工作内容:

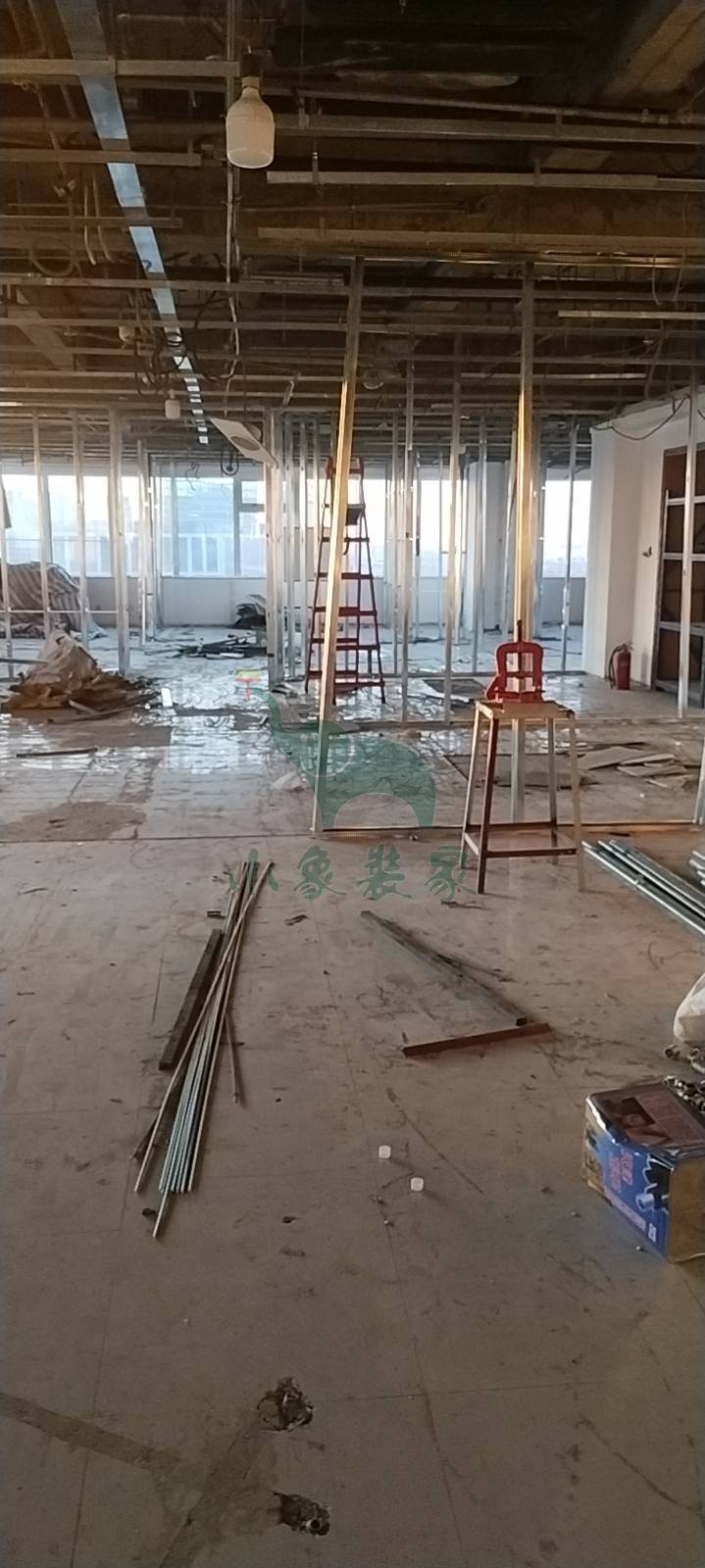

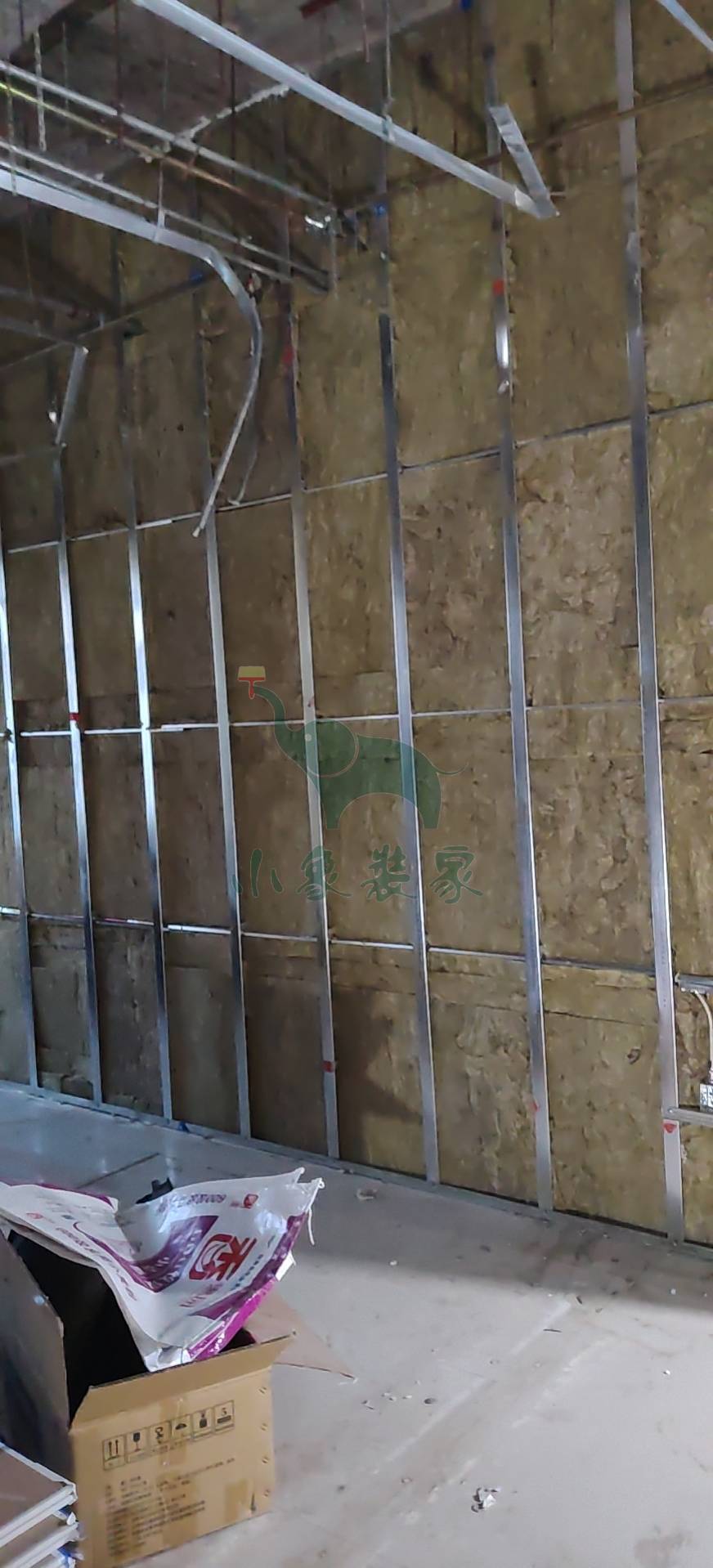

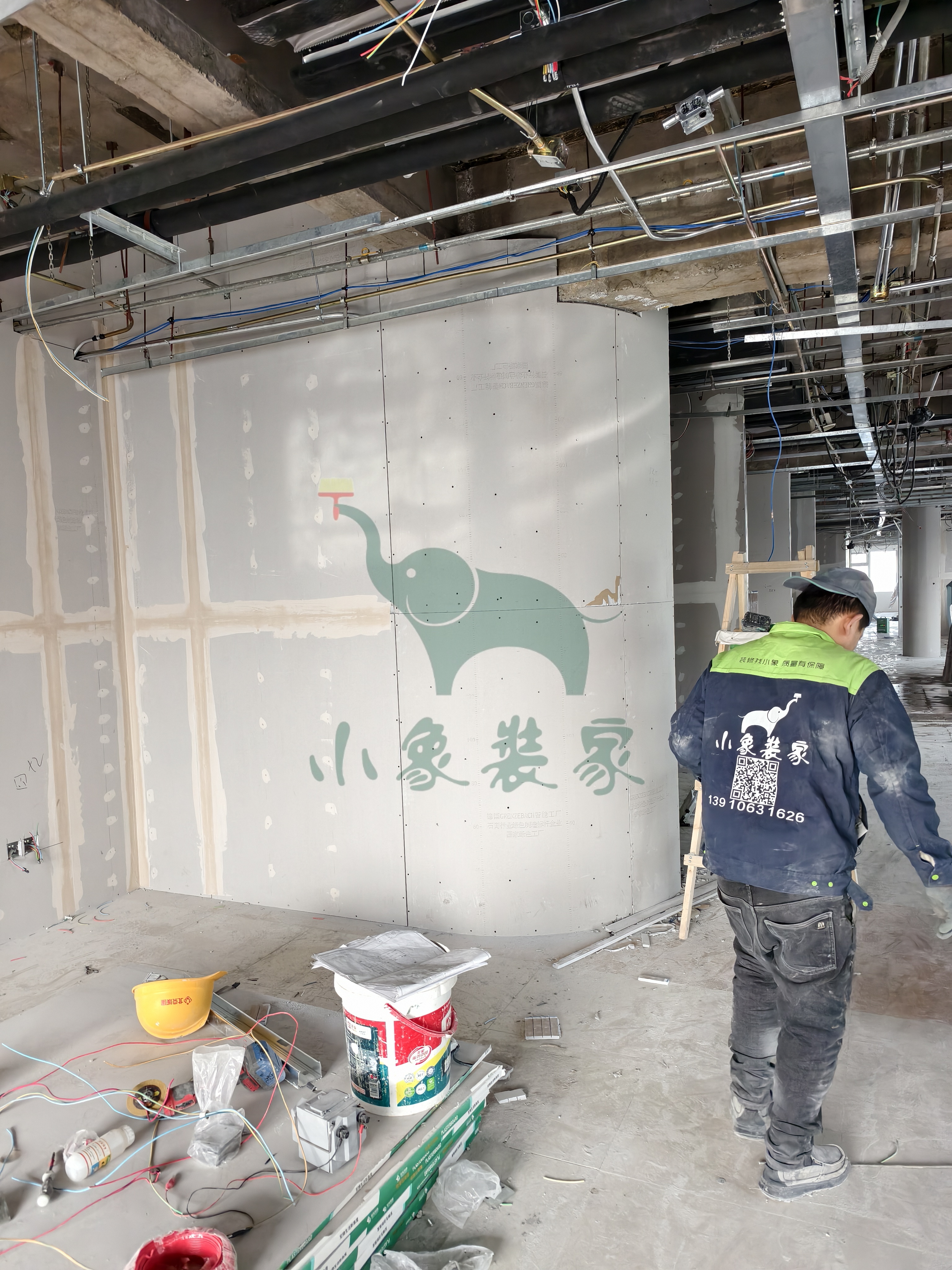

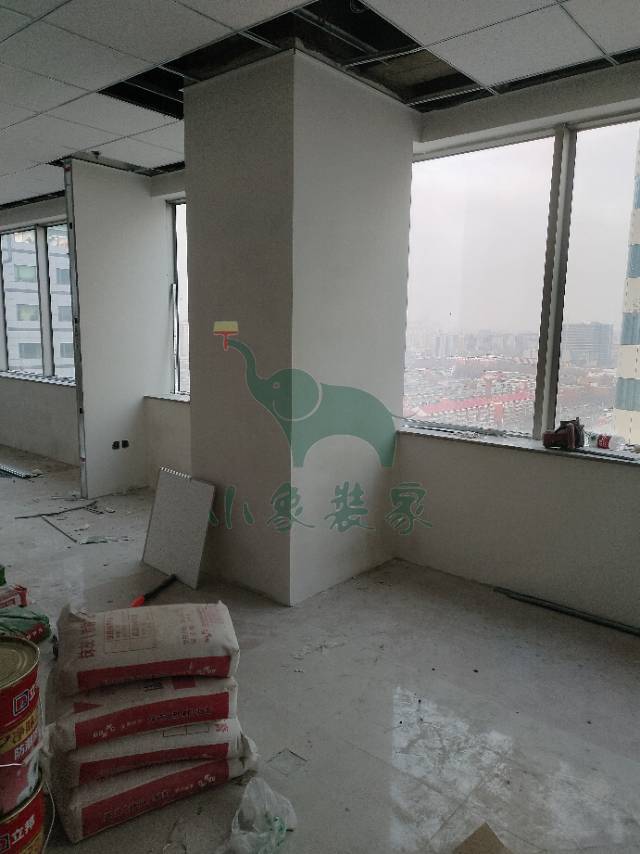

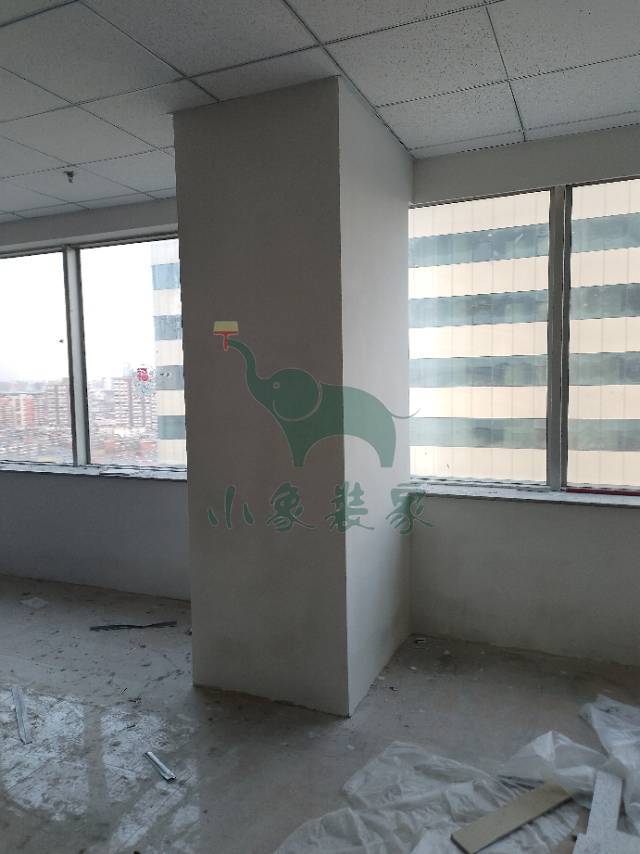

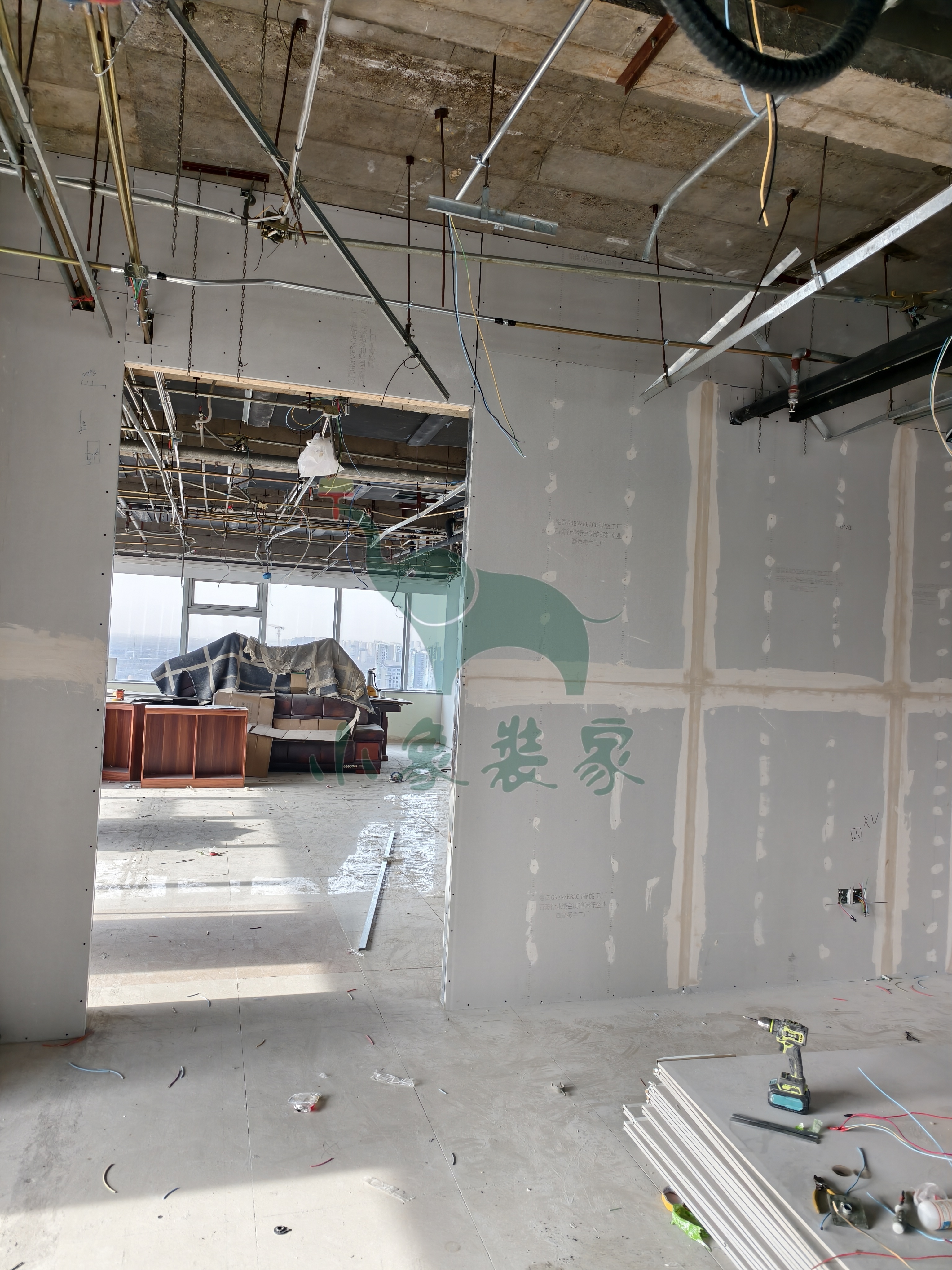

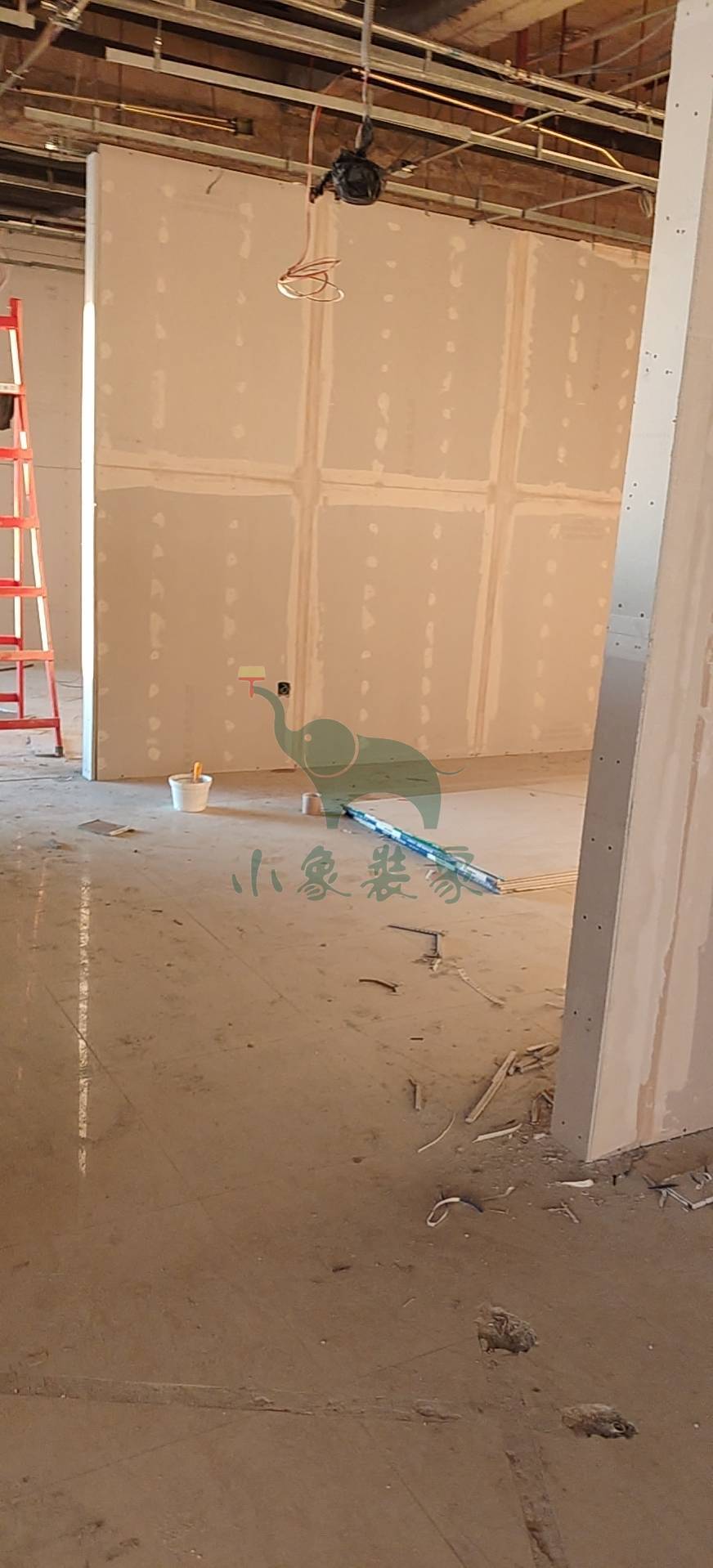

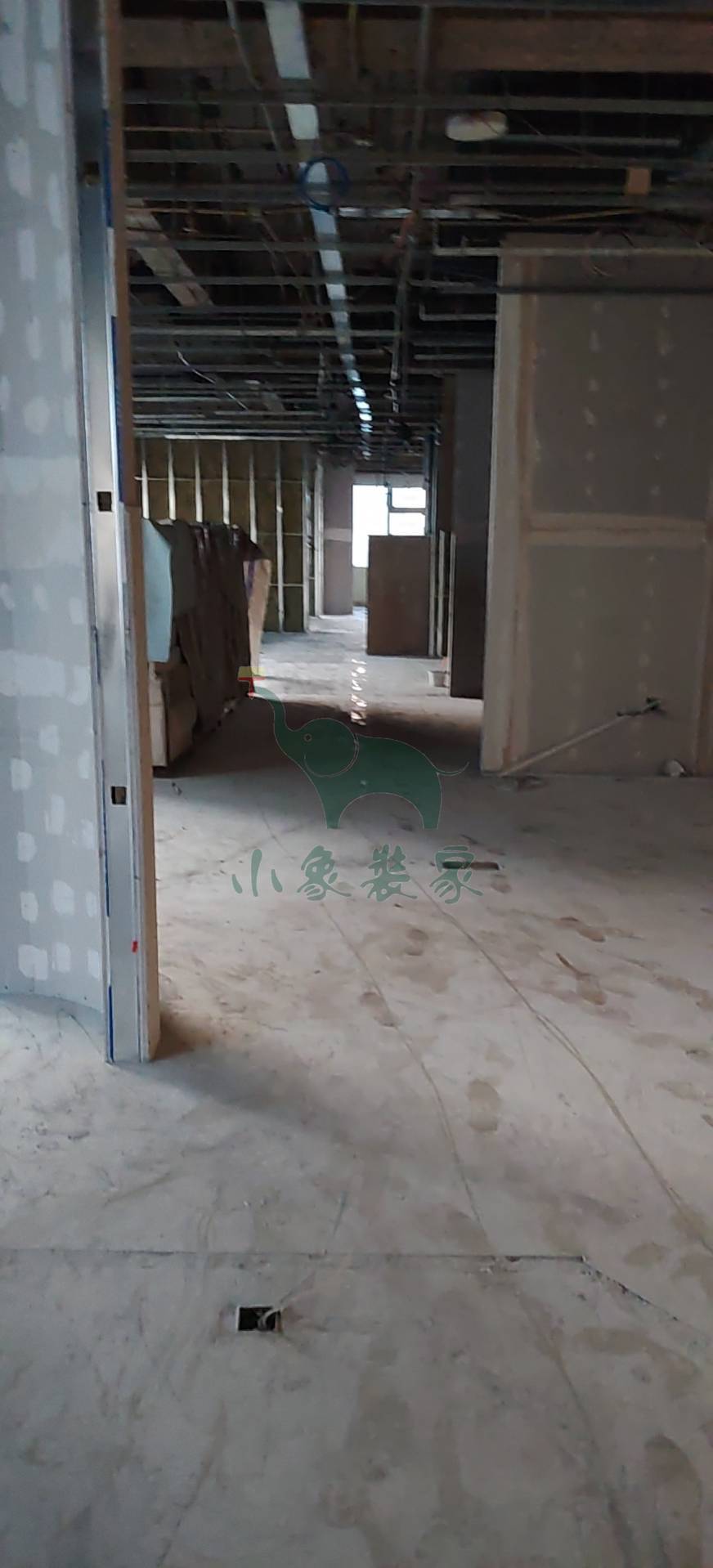

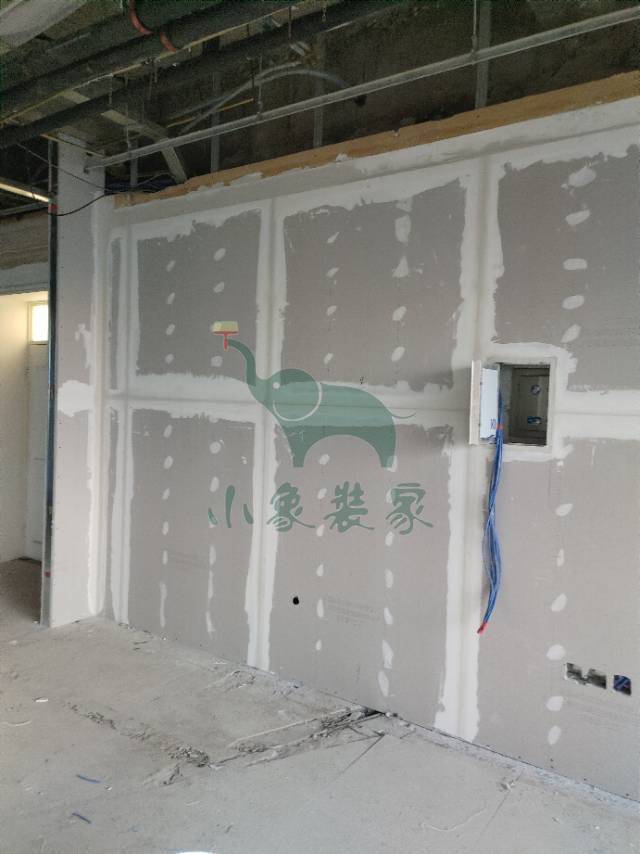

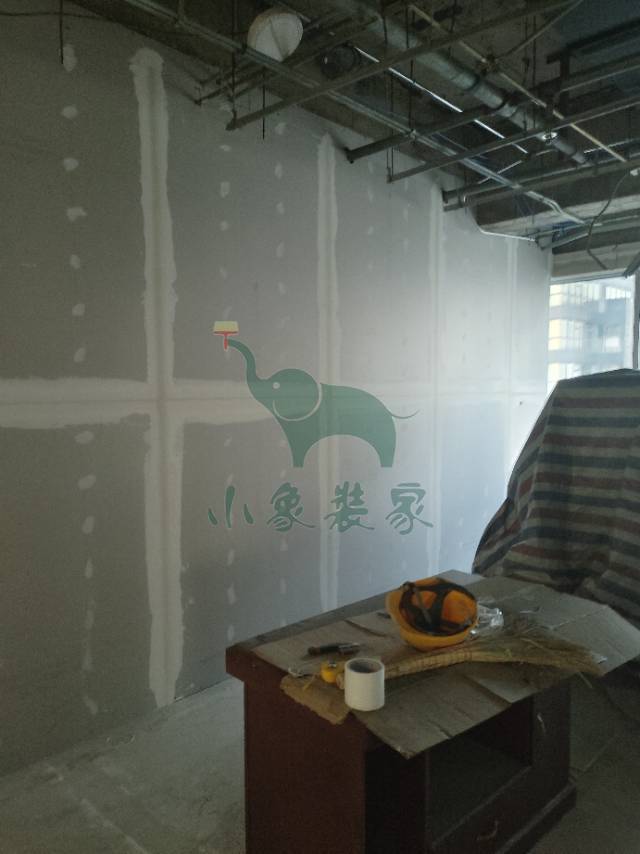

木工工程-封石膏板还需4天。
竣工总进度:60%。
施工人员:郭子明、王广忠。
共20张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:郭子明、王广忠。
2026-01-02 星期五
工作内容:
油工工程-刮第一遍腻子还需11天
油工工程-石膏板吊顶修补阳角还需11天。
竣工总进度:55%。
施工人员:张高峰、闫县委。
共18张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰、闫县委。
2026-01-01 星期四
工作内容:

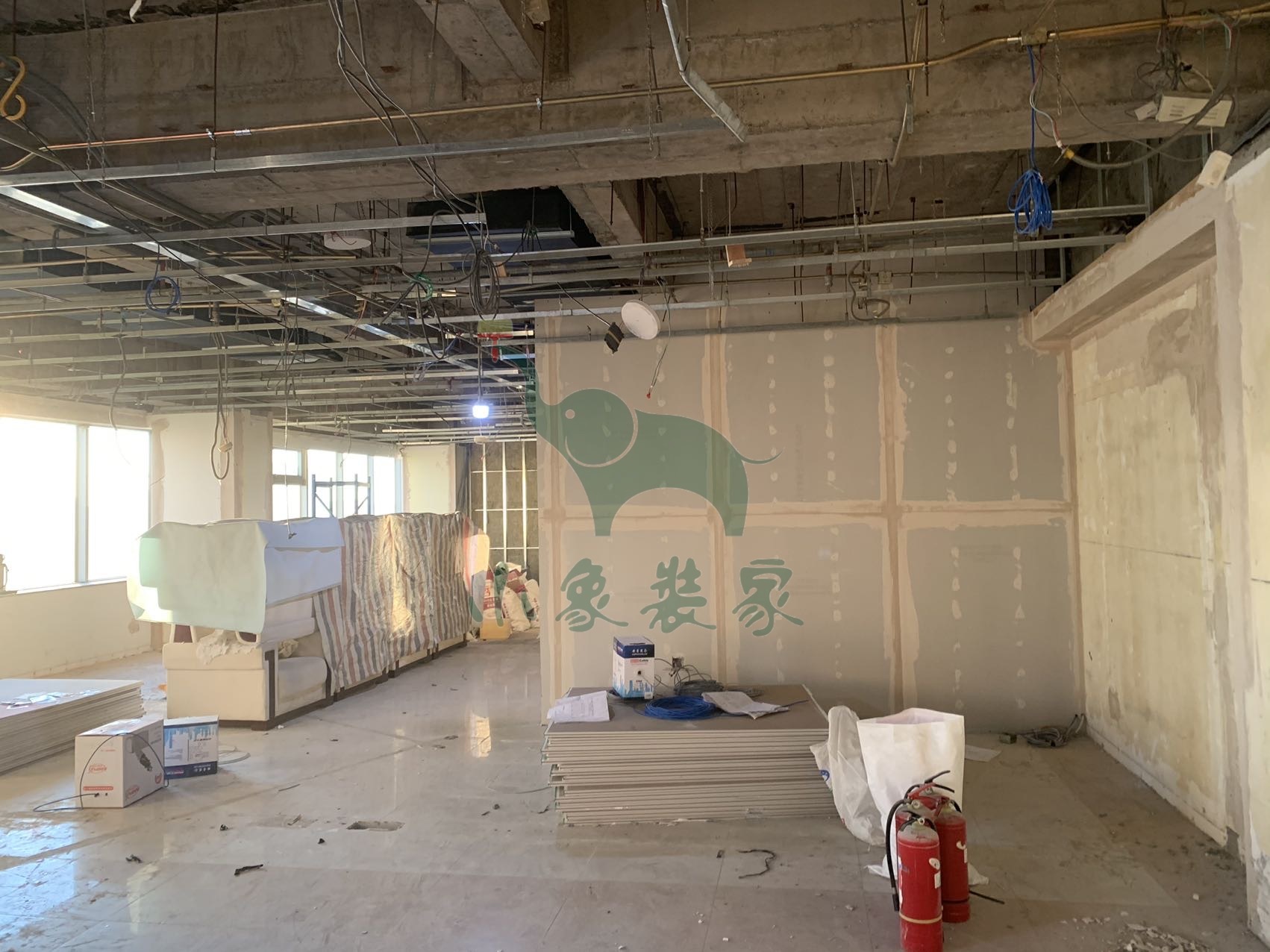

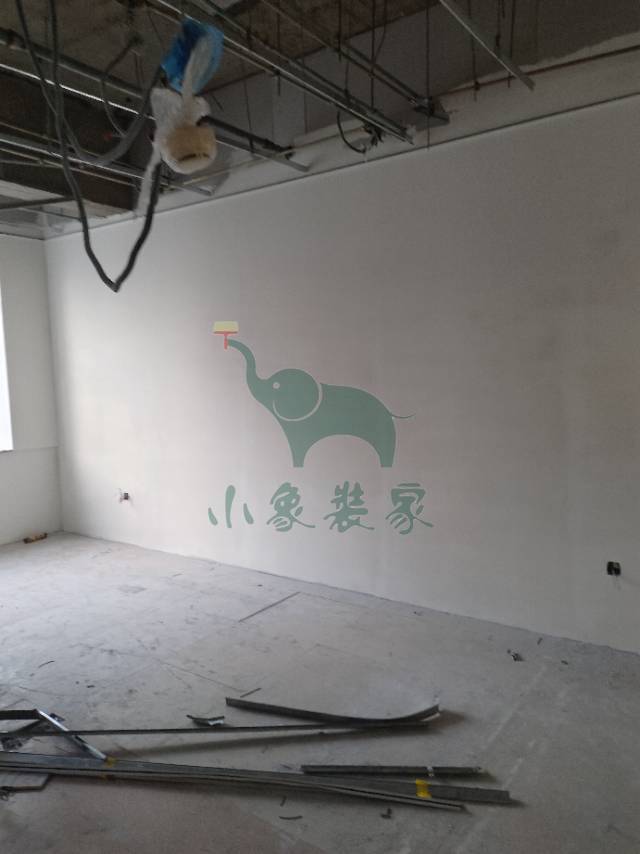

木工工程-封石膏板还需7天。
竣工总进度:50%。
施工人员:王恩杰、王广忠。
共22张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:王恩杰、王广忠。
2025-12-31 星期三
工作内容:
木工工程-封石膏板还需8天。
竣工总进度:50%。
施工人员:王恩杰、郭子明、王广忠。
共22张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:王恩杰、郭子明、王广忠。
2025-12-31 星期三
工作内容:
木工工程-封石膏板还需10天。
竣工总进度:50%。
施工人员:王恩杰、王广忠。
共12张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:王恩杰、王广忠。
2025-12-31 星期三
工作内容:

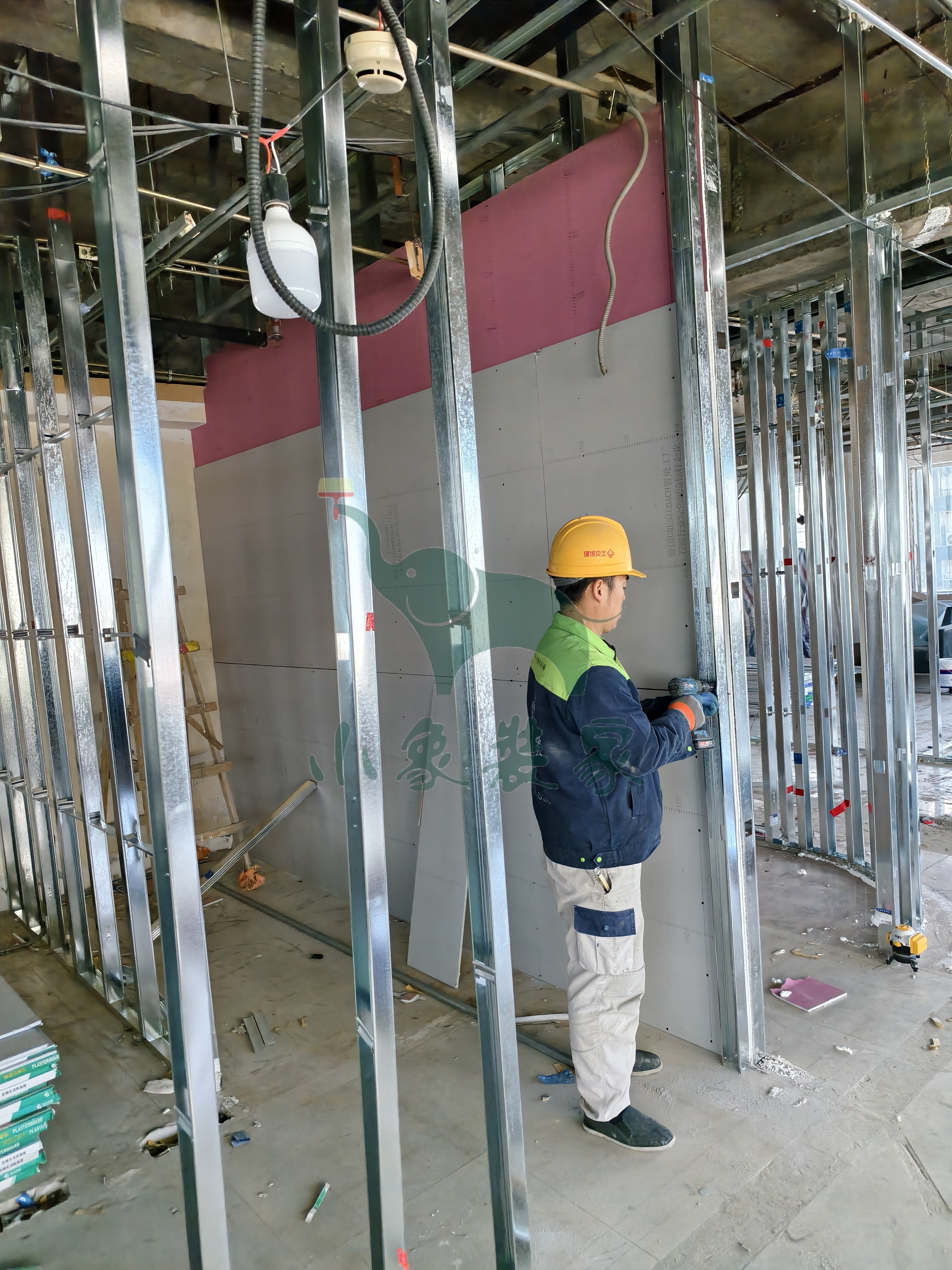

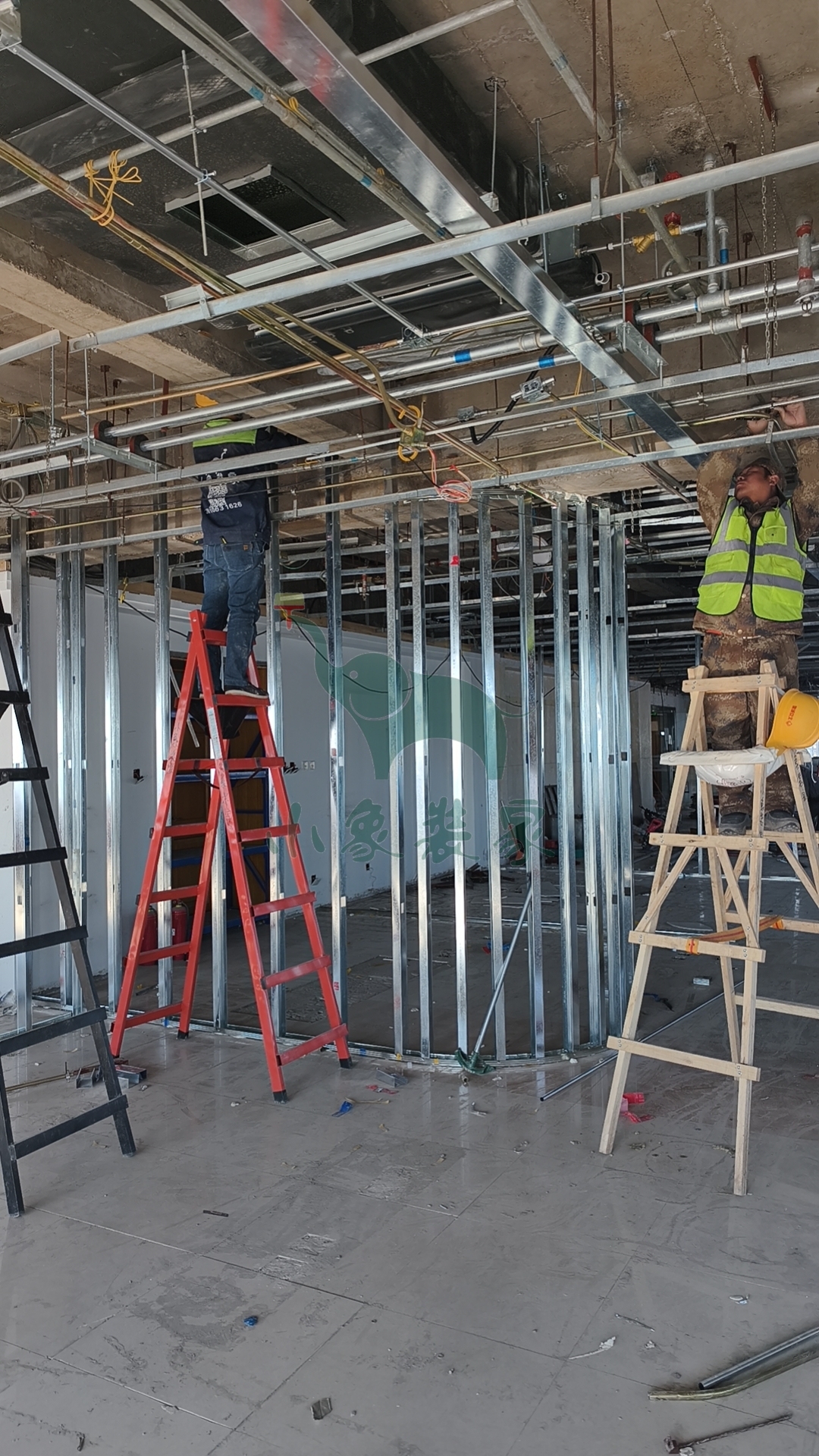

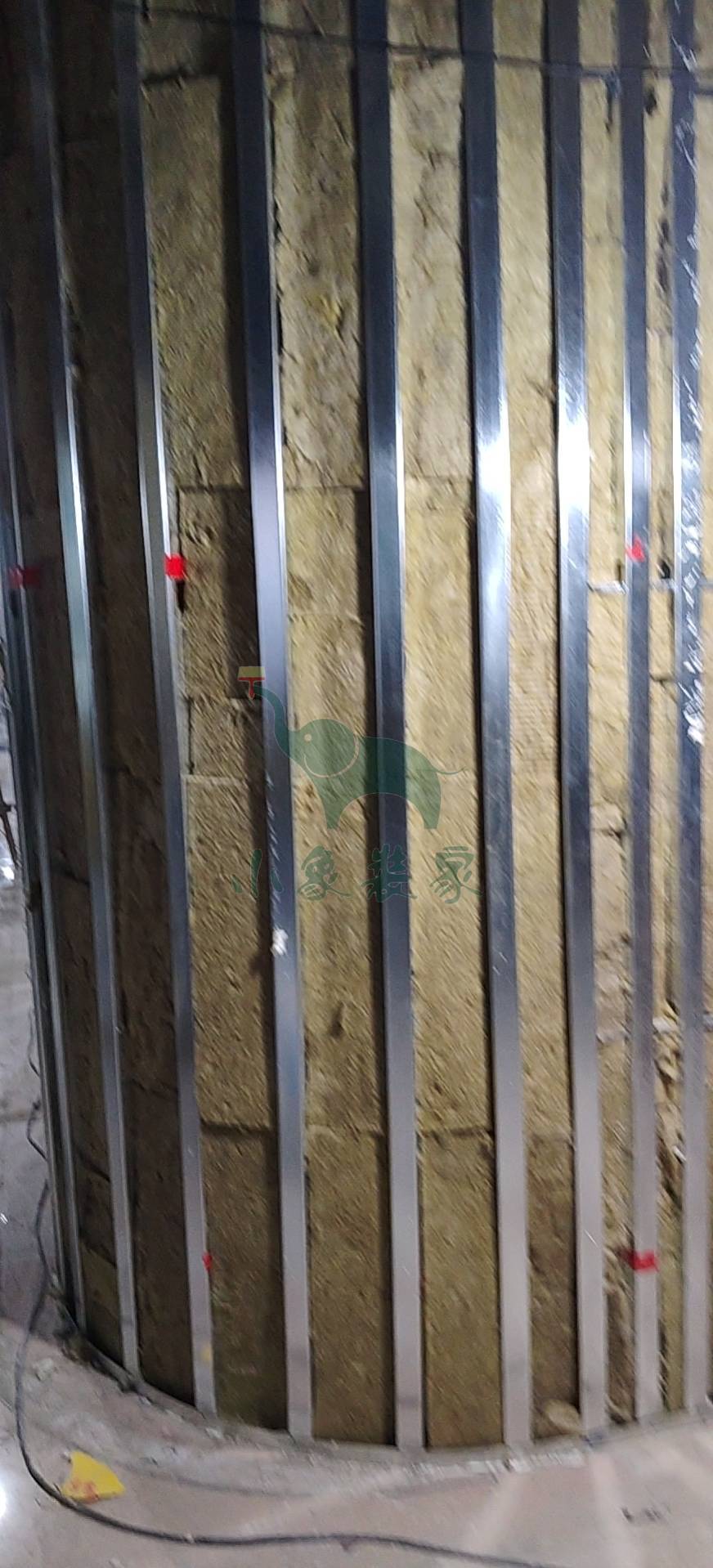

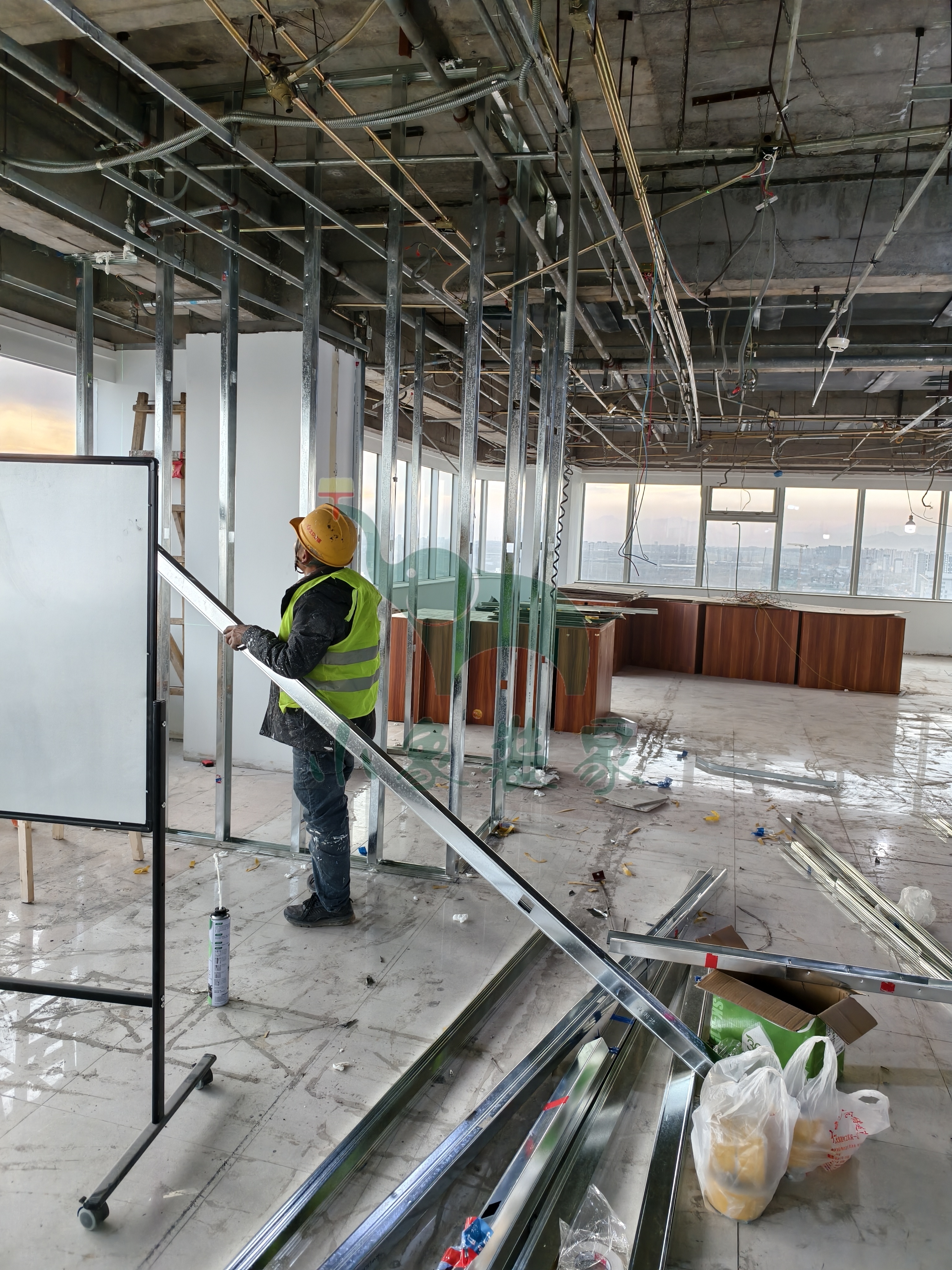

木工工程-木工弹线、吊筋支架、龙骨还需10天
木工工程-封石膏板还需10天。
竣工总进度:45%。
施工人员:王恩杰、王广忠。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:王恩杰、王广忠。
2025-12-29 星期一
工作内容:
木工工程-封石膏板还需11天
木工工程-做隔音处理已完工。
竣工总进度:40%。
施工人员:王恩杰、张东峰、王广忠。
共18张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:王恩杰、王广忠。
2025-12-27 星期六
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需1天
木工工程-封石膏板还需12天。
竣工总进度:35%。
施工人员:王恩杰、张东峰、王广忠。
共11张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:王恩杰、张东峰、王广忠。
2025-12-24 星期三
工作内容:
木工工程-木工弹线、吊筋支架、龙骨已完工
木工工程-龙骨隔断支架已完工。
竣工总进度:35%。
施工人员:王恩杰、张东峰。
共9张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:王恩杰、张东峰。
2025-12-21 星期日
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需13天
木工工程-龙骨隔断支架还需13天。
竣工总进度:30%。
施工人员:王恩杰、张东峰。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-龙骨隔断支架

施工人员:王恩杰、张东峰。
2025-12-20 星期六
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需14天
木工工程-龙骨隔断支架还需14天。
竣工总进度:25%。
施工人员:王恩杰、张东峰。
共8张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-龙骨隔断支架

施工人员:王恩杰、张东峰。
2025-12-19 星期五
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需5天
木工工程-龙骨隔断支架还需5天。
竣工总进度:20%。
施工人员:王恩杰、张东峰。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-龙骨隔断支架

施工人员:王恩杰、张东峰。
2025-12-18 星期四
工作内容:

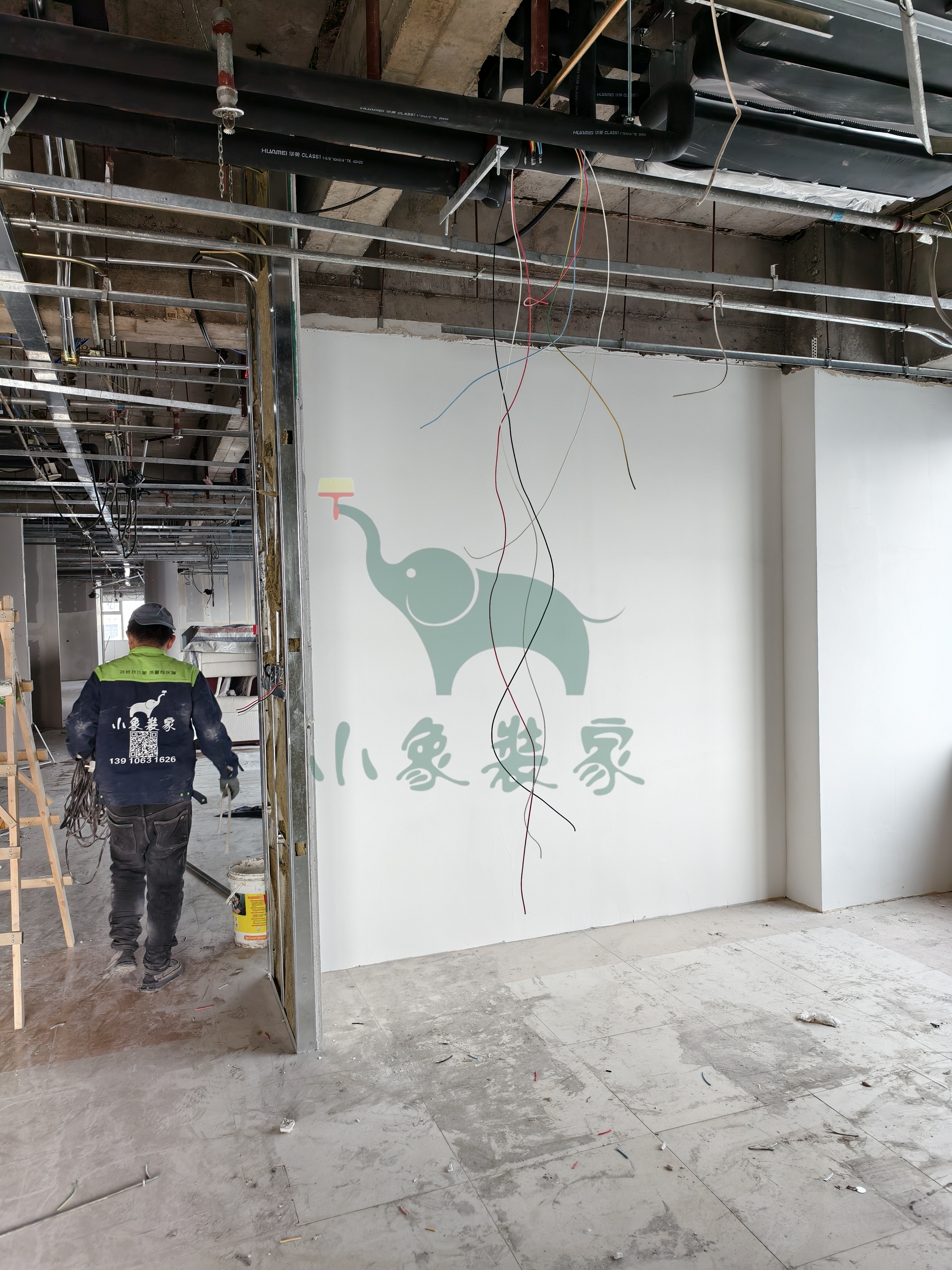

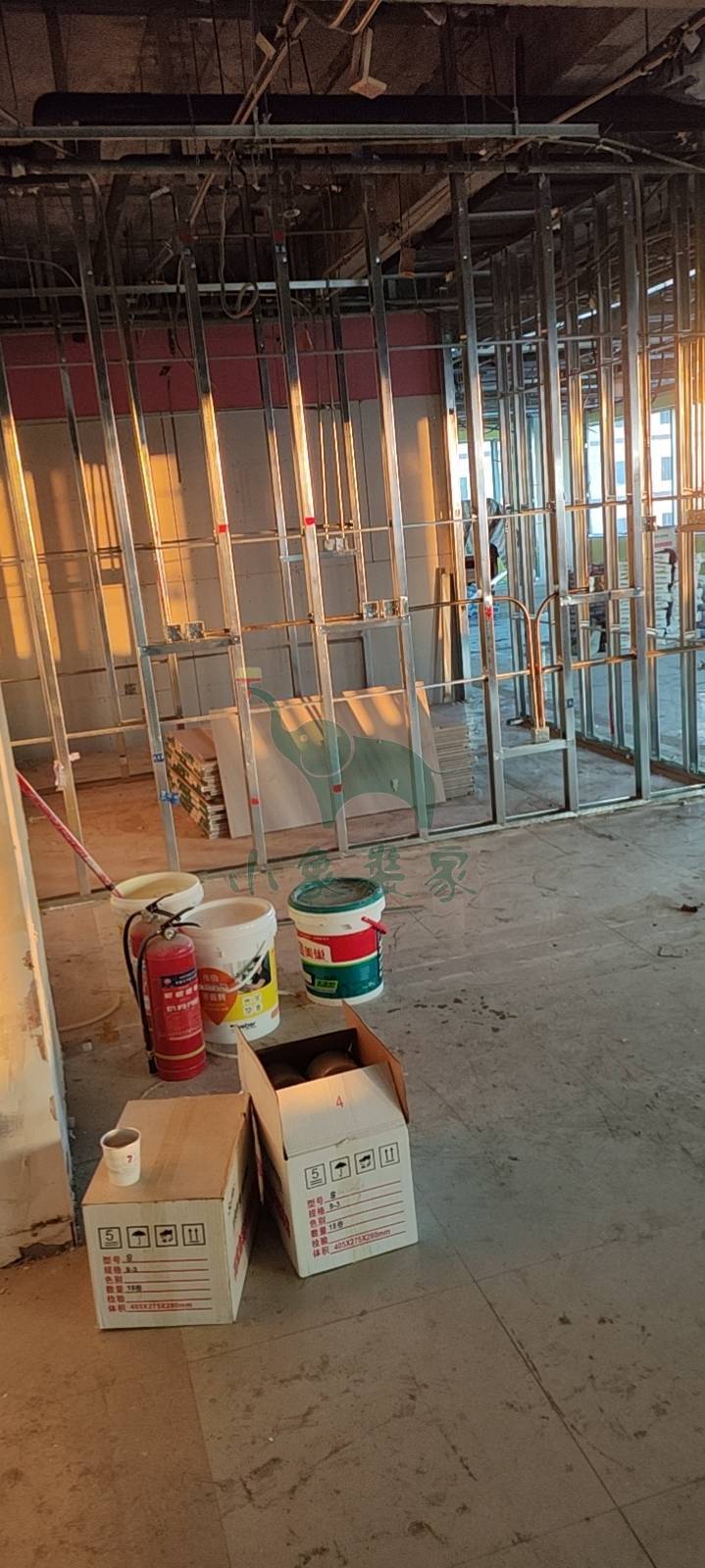

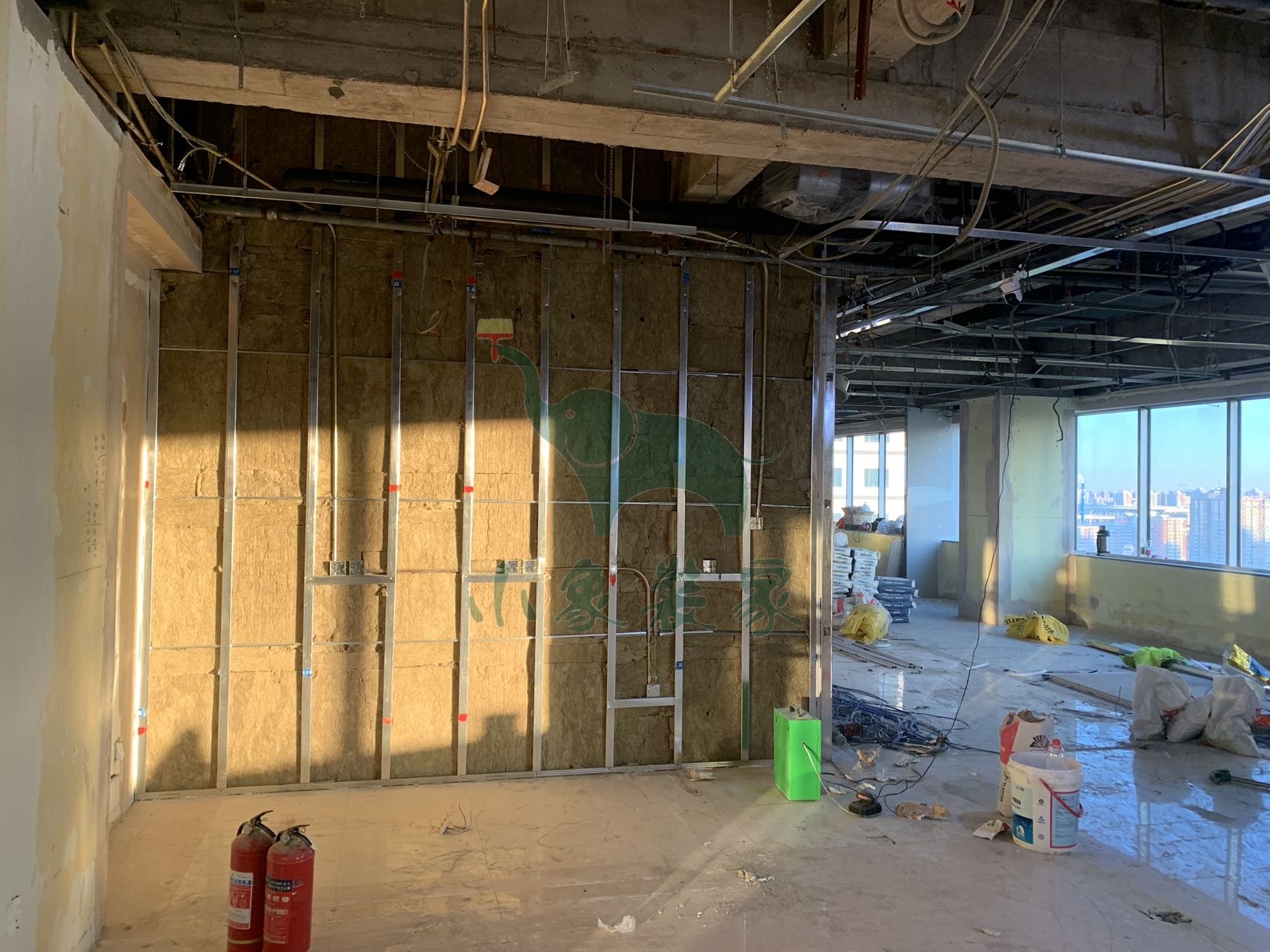

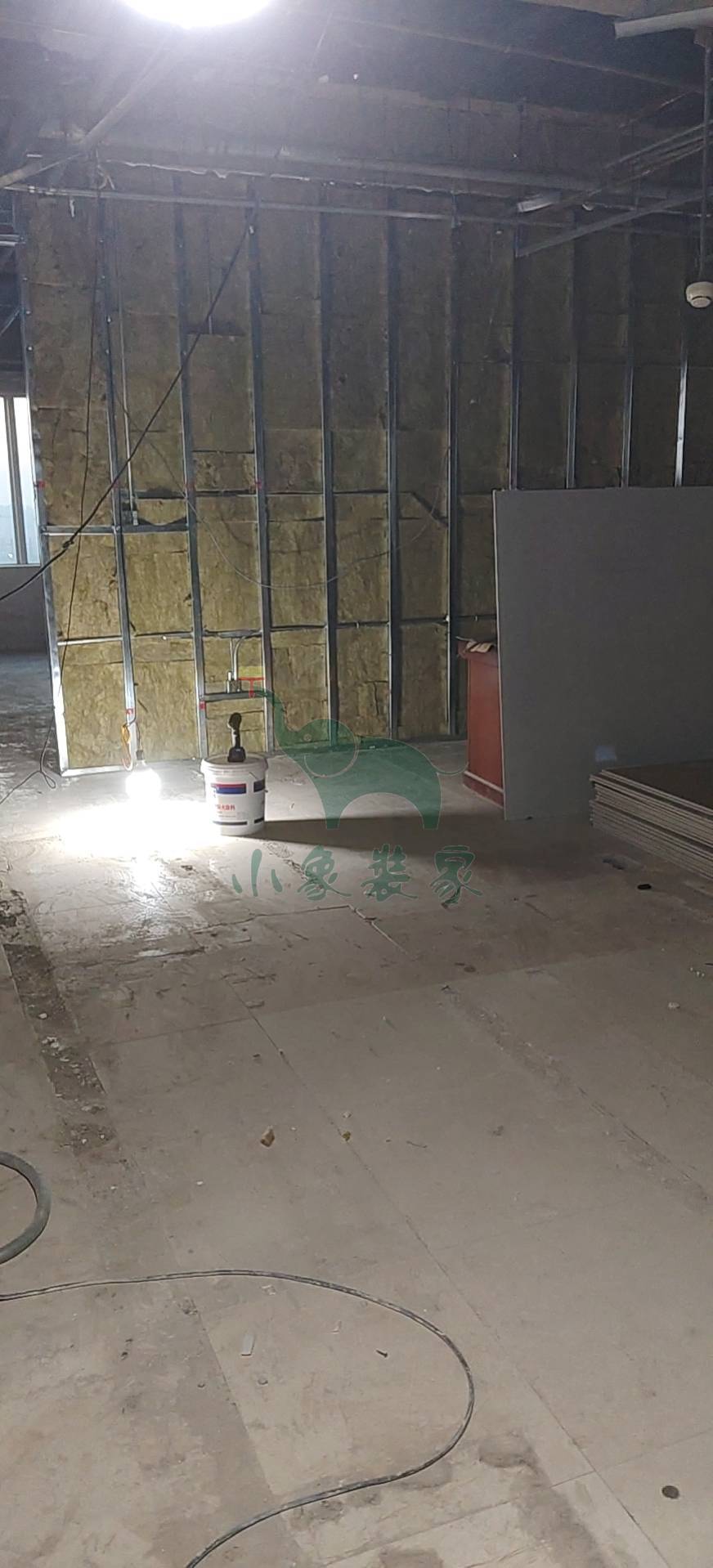

水电工程-安装桥架还需2天。
竣工总进度:15%。
施工人员:陈现龙。
共9张
【明日播报】
工作内容:
水电工程-安装桥架

施工人员:陈现龙。
2025-12-18 星期四
工作内容:
水电工程-开线槽还需15天
水电工程-电线布管还需15天。
竣工总进度:15%。
施工人员:陈现龙。
共4张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:陈现龙。
2025-12-16 星期二
工作内容:

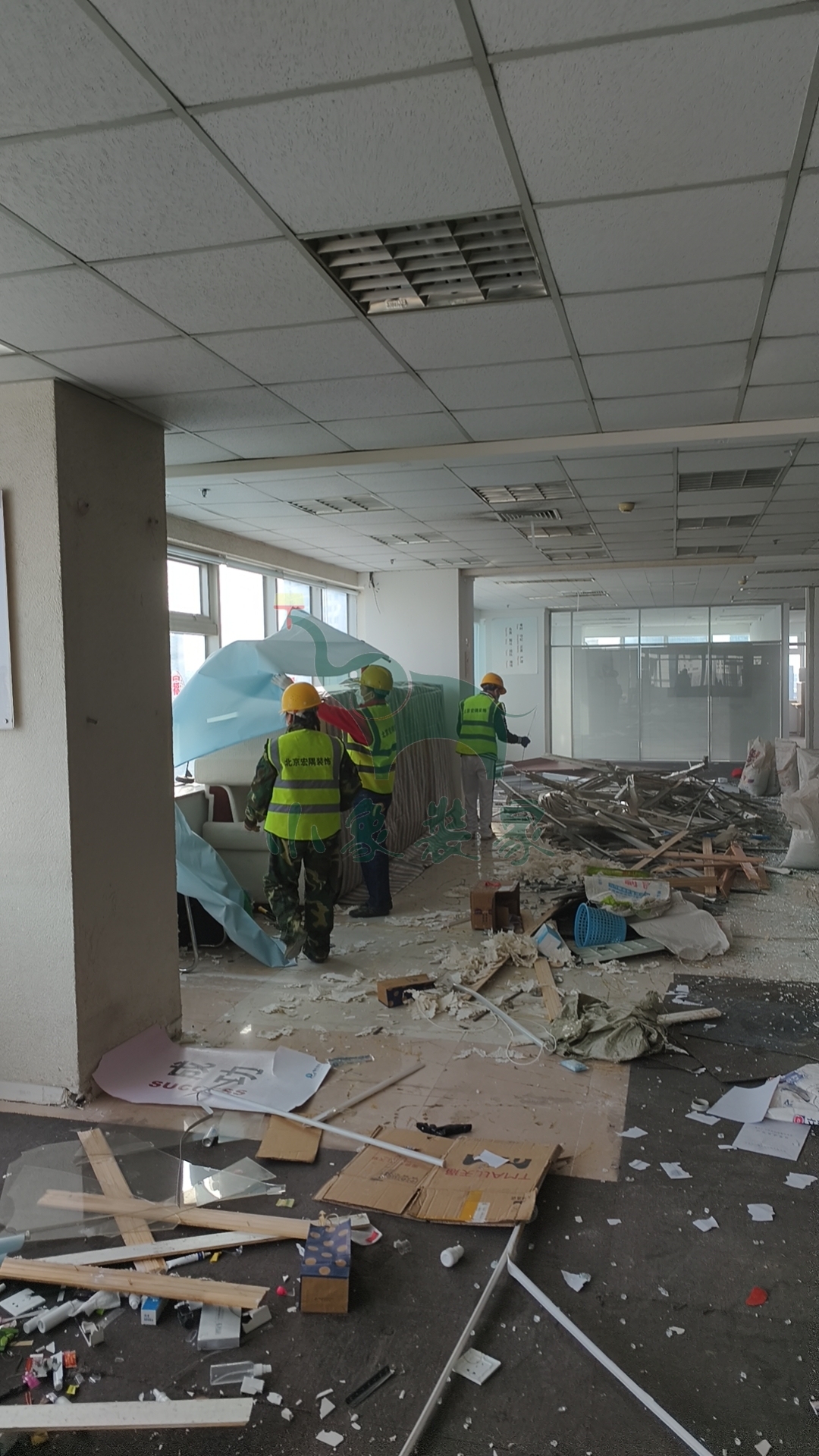

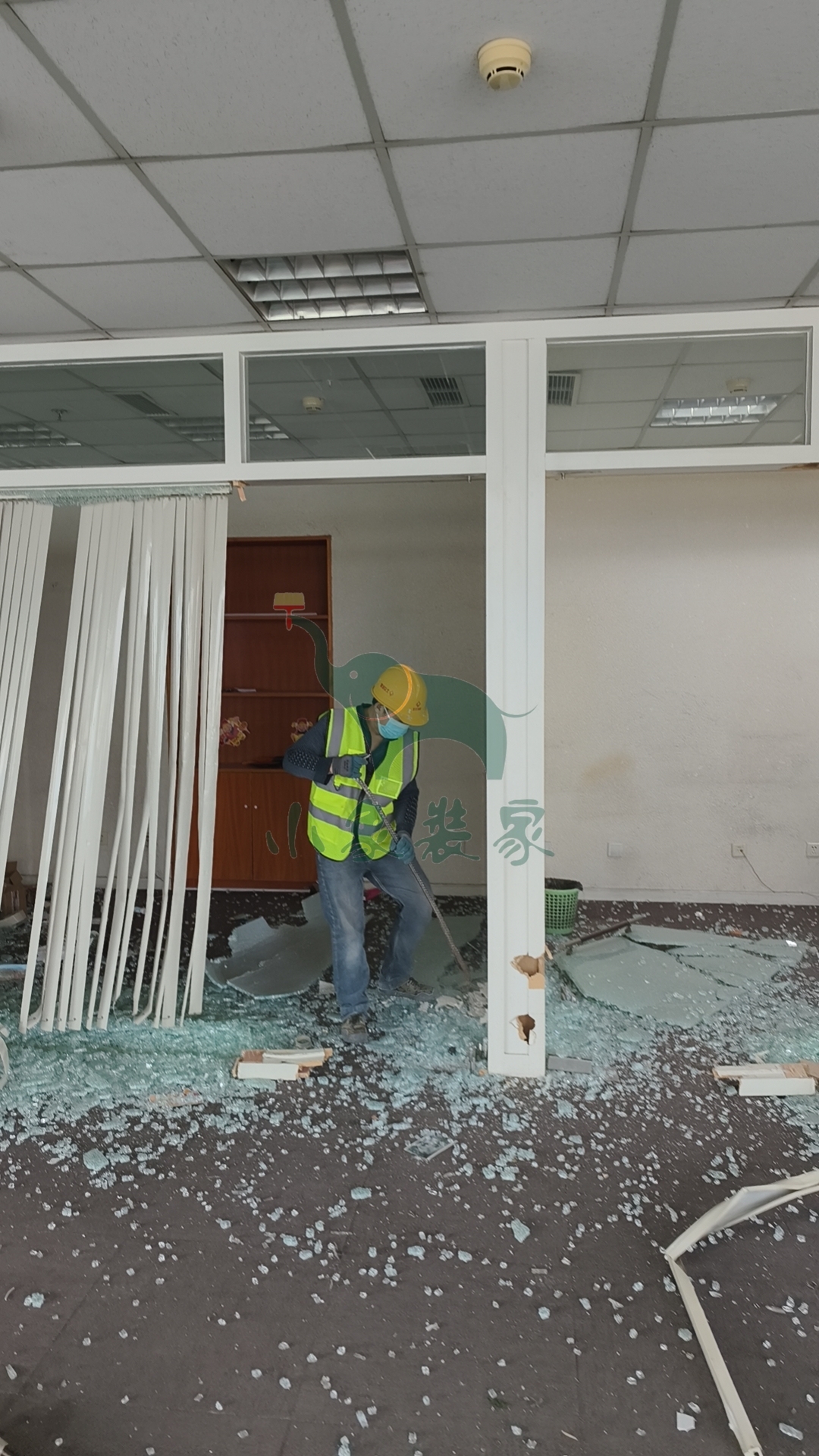

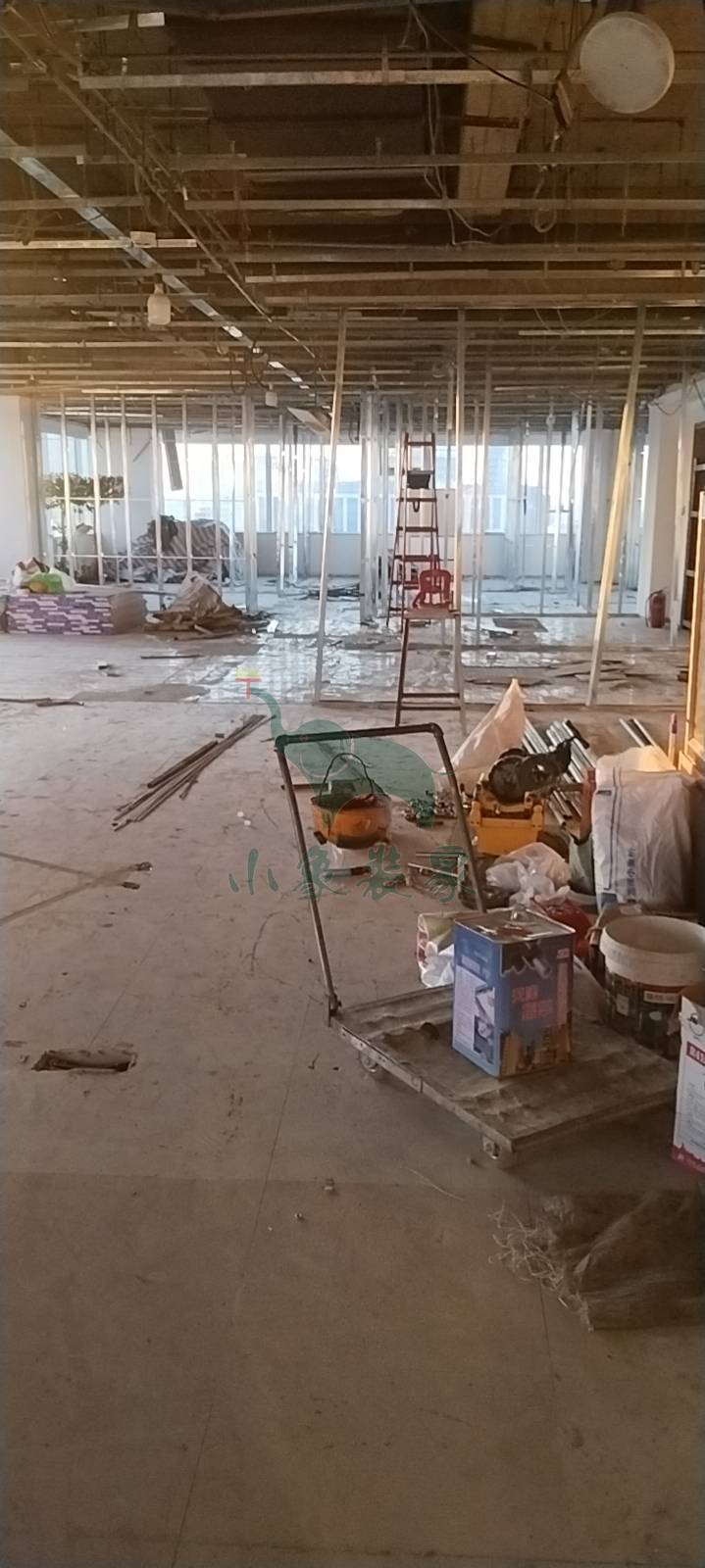

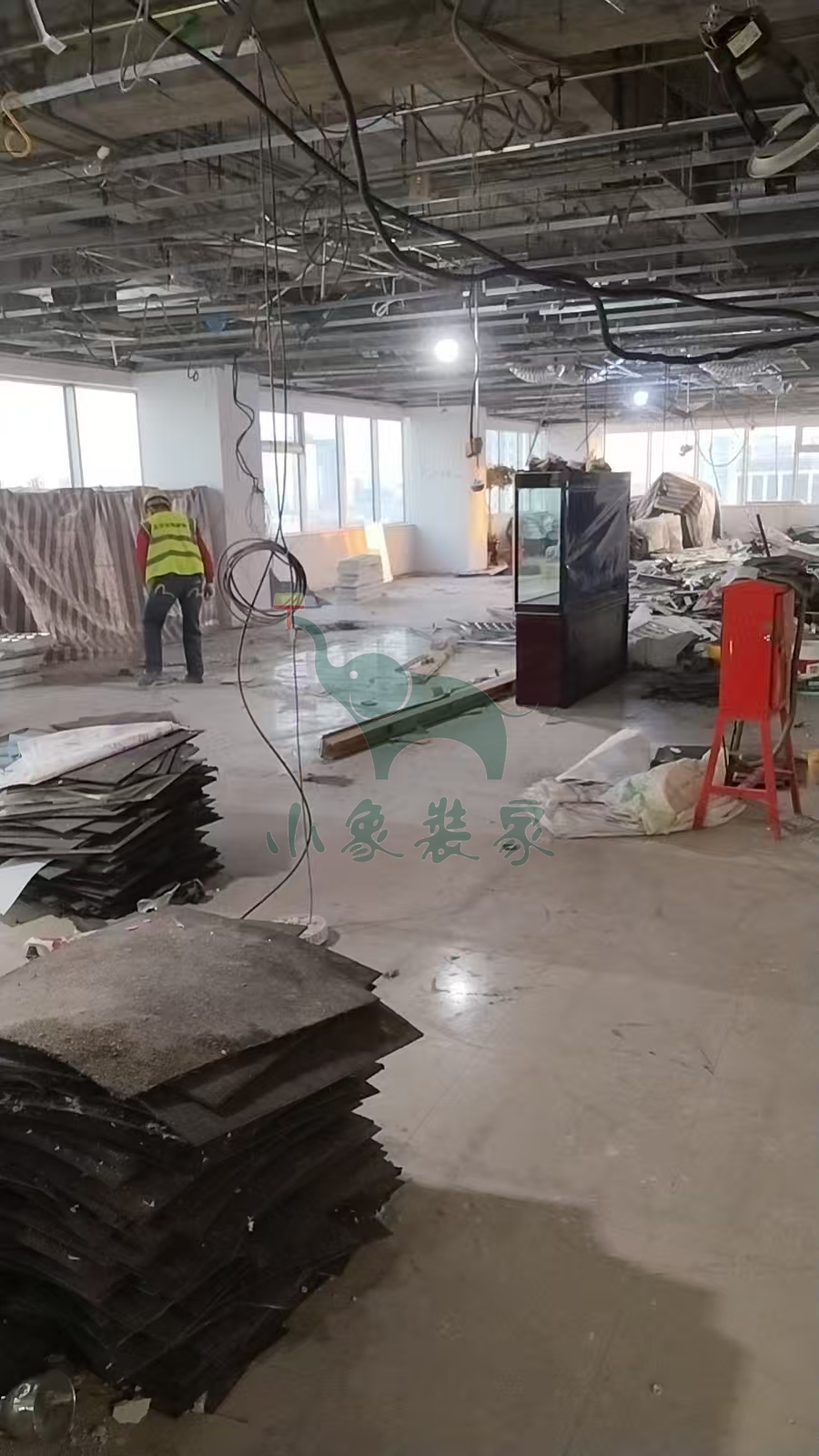

拆除工程-拆除轻体墙、保温墙已完工
拆除工程-清运垃圾已完工。
竣工总进度:10%。
施工人员:车志坚、夏文宗。
共6张
【明日播报】
工作内容:
水电工程-超平弹线

水电工程-开线槽

施工人员:陈现龙。
2025-12-13 星期六
工作内容:
拆除工程-拆除轻体墙、保温墙还需2天
拆除工程-拆除石膏板吊顶、厨卫吊顶还需2天。
竣工总进度:5%。
施工人员:车志坚、夏文宗。
共4张
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-拆除石膏板吊顶、厨卫吊顶

施工人员:车志坚、夏文宗。
2025-12-06 星期六

工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛。
共5张
【明日播报】
2025-12-07停工,
停工原因:物业原因-物业手续/许可证未办理。
预计恢复日期:2025-12-10。
